Nhà phố 3 tầng V-HOUSE – Kiến trúc hiện đại tại Vườn Lài, Tân Phú.

V-HOUSE – Nhà phố 3 tầng hiện đại, tối giản, tràn ngập ánh sáng và mang lại sự kết nối chặt chẽ giữa thiên nhiên và con người.

nhà phố
2
1
V-HOUSE
Nhà phố 3 tầng V-HOUSE – Kiến trúc hiện đại tại Vườn Lài, Tân Phú.
Vị Trí
Vị Trí
Tân Phú
Số tầng
Số tầng
3 tầng
Diện Tích
Diện Tích
4.2m x 17.7m

Giữa nhịp sống đô thị sôi động, một không gian sống hiện đại, tối giản, kết hợp thiên nhiên xanh mát luôn là mong ước của nhiều gia chủ. Được thiết kế và thi công trọn gói bởi Xây Dựng An Phú, ngôi nhà 3 tầng tại Vườn Lài, Phú Thọ Hòa, Tân Phú (diện tích 4.2m x 17.7m) – gọi tên V-HOUSE – không chỉ là một công trình kiến trúc, mà còn là tổ ấm lý tưởng, nơi ánh sáng, gió và cây xanh hòa quyện, mang đến cuộc sống tiện nghi, bền vững và đầy cảm hứng.

1. V-HOUSE – Khi tối giản trở thành tuyên ngôn kiến trúc

Ngay từ ánh nhìn đầu tiên, V-HOUSE đã ghi dấu ấn bằng hình khối vuông vức, mạch lạc và tinh tế. Không cầu kỳ, không phô trương, công trình sử dụng những đường nét thẳng, bố cục cân đối, mang lại cảm giác vững chãi và hiện đại.

Mặt tiền được điểm xuyết bởi ban công kết hợp tiểu cảnh xanh mát, vừa đóng vai trò trang trí, vừa tạo không gian thư giãn cho gia chủ. Các mảng xanh rủ xuống tự nhiên từ ban công tầng 2, kết hợp cây xanh ở sân thượng, góp phần “mềm hóa” hình khối kiến trúc, mang lại cảm giác gần gũi, thân thiện.

Tone màu chủ đạo của V-HOUSE là trắng, xám và gỗ tự nhiên – một bảng màu trung tính, thanh lịch, dễ dàng trường tồn theo thời gian mà không lỗi mốt. Cách phối màu này còn làm nổi bật hệ thống cửa kính đen viền mảnh, tạo chiều sâu và điểm nhấn hiện đại cho công trình.

2
Nhà phố 3 tầng hiện đại ở Tân Phú

2. Công năng tối ưu, tiện nghi trọn vẹn cho gia đình hiện đại

Bên cạnh yếu tố thẩm mỹ, V-HOUSE còn chinh phục gia chủ nhờ cách bố trí công năng thông minh, tận dụng tối đa diện tích sử dụng.

Mỗi tầng đều được thiết kế linh hoạt, vừa đảm bảo không gian sinh hoạt chung, vừa tạo sự riêng tư cho từng thành viên:

Tầng trệt: Sân trước, phòng khách, phòng bếp+ ăn, phòng ngủ 1, sân sau

Tầng 1: Phòng ngủ 2, phòng ngủ 3, phòng SHC, WC1, WC2

Tầng 2: Sân thượng, phòng thờ, WC3, phòng đa năng

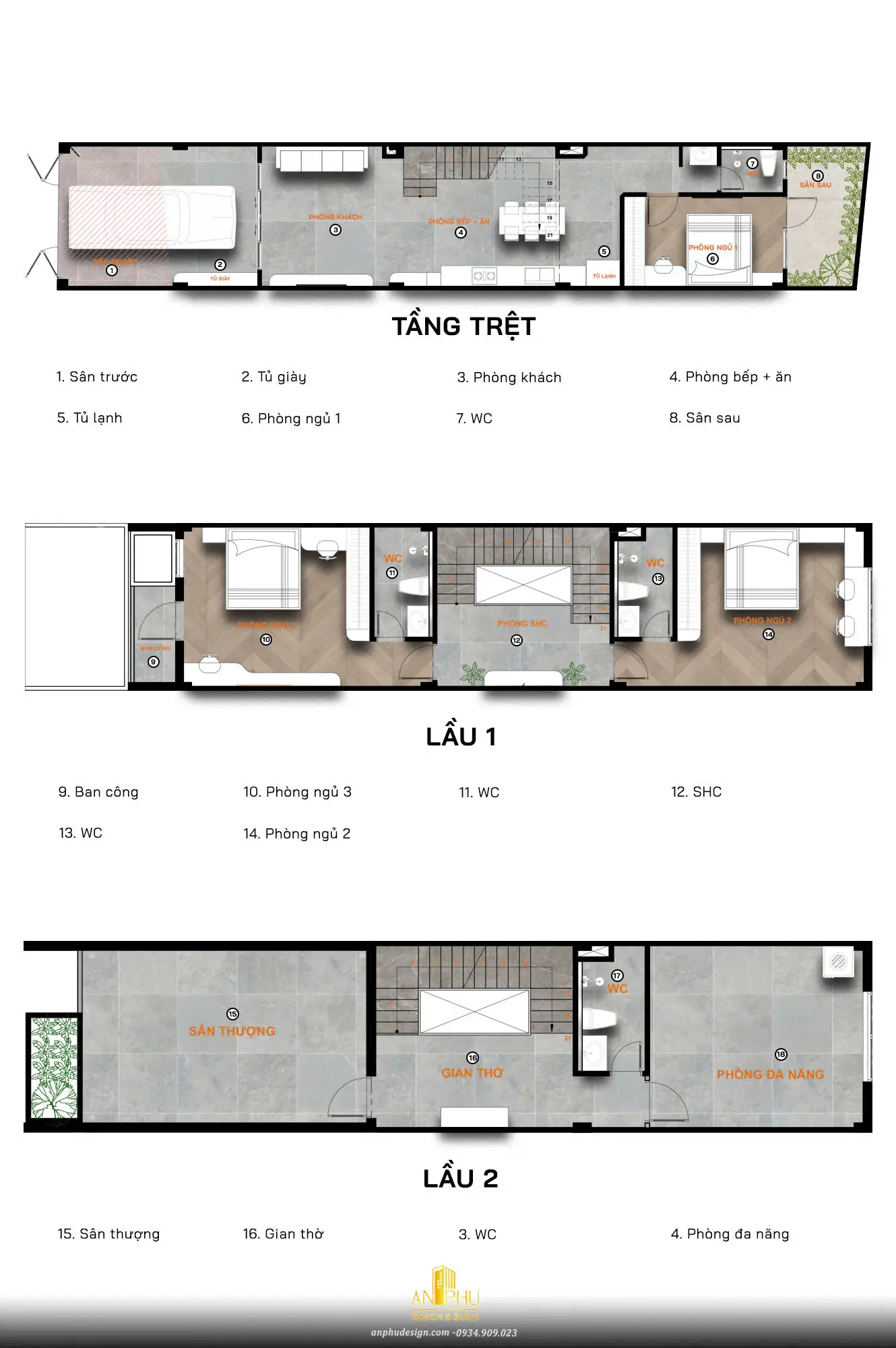

z6587122377045_082e64781e29d54c7a78f7a19010f296
Mặt bằng tối ưu công năng V-HOUSE

3. Tư vấn thiết kế – Đặt nền móng cho công trình V-HOUSE

Trước khi thi công, Xây Dựng An Phú đã có những buổi tư vấn thiết kế chi tiết cùng anh Việt – chủ đầu tư công trình nhà phố 3 tầng V-HOUSE tại Vườn Lài, Phú Thọ Hòa, Tân Phú, TP.HCM. Đội ngũ kiến trúc sư, kỹ sư lắng nghe nhu cầu, mang đến giải pháp thiết kế tối giản, tinh tế, đảm bảo công năng, thẩm mỹ và chi phí hợp lý.

Bản vẽ được trao đổi, chỉnh sửa qua nhiều phiên làm việc, đáp ứng tối đa nhu cầu và phong cách sống của gia đình.

4
Tư vấn thiết kế tại văn phòng công ty

3
Buổi tư vấn thiết kế với chủ đầu tư

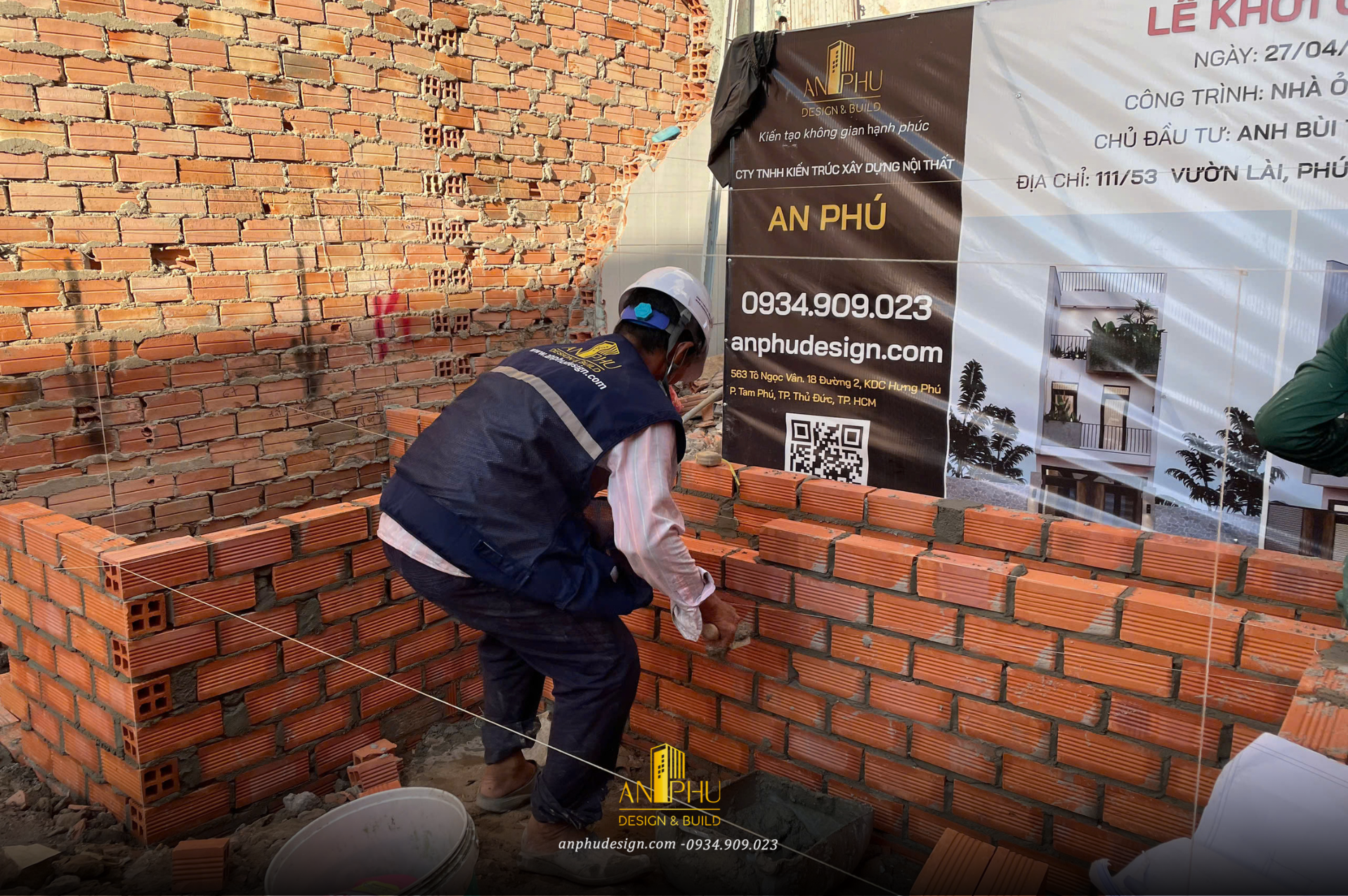

4. Lễ khởi công

Tại Vườn Lài, Phú Thọ Hòa, Tân Phú, TP. Hồ Chí Minh, lễ khởi công nhà phố 3 tầng V-HOUSE đã diễn ra trong không khí ấm áp, trang trọng và đầy ý nghĩa. Công trình là kết quả của sự ấp ủ, chuẩn bị chu đáo từ chủ đầu tư anh Việt, với mong muốn kiến tạo một không gian sống hiện đại, tối giản, ngập tràn ánh sáng và thiên nhiên.

Buổi lễ không chỉ đánh dấu cột mốc quan trọng trong hành trình xây dựng tổ ấm, mà còn thể hiện niềm tin và sự kỳ vọng của gia chủ vào đội ngũ Xây Dựng An Phú – đơn vị thiết kế và thi công trọn gói, đồng hành từ ý tưởng đầu tiên đến từng viên gạch, từng mẻ bê tông.

Với sự chuyên nghiệp, tận tâm và cam kết chất lượng, Xây Dựng An Phú hứa hẹn mang đến một công trình bền vững, tiện nghi, đáp ứng nhu cầu hiện tại và tương lai của gia đình. Lễ khởi công là bước khởi đầu đầy hy vọng và năng lượng tích cực, mở ra hành trình xây dựng một mái ấm ấm cúng, an toàn và hạnh phúc.

z6584244494203_c50eb96e0dcbbffe8b487b834c186d30
Lễ khởi công V-HOUSE

z6584244927154_3c93032551bf68d32db60cc1b9d41534
Lễ khởi công diễn ra suôn sẻ

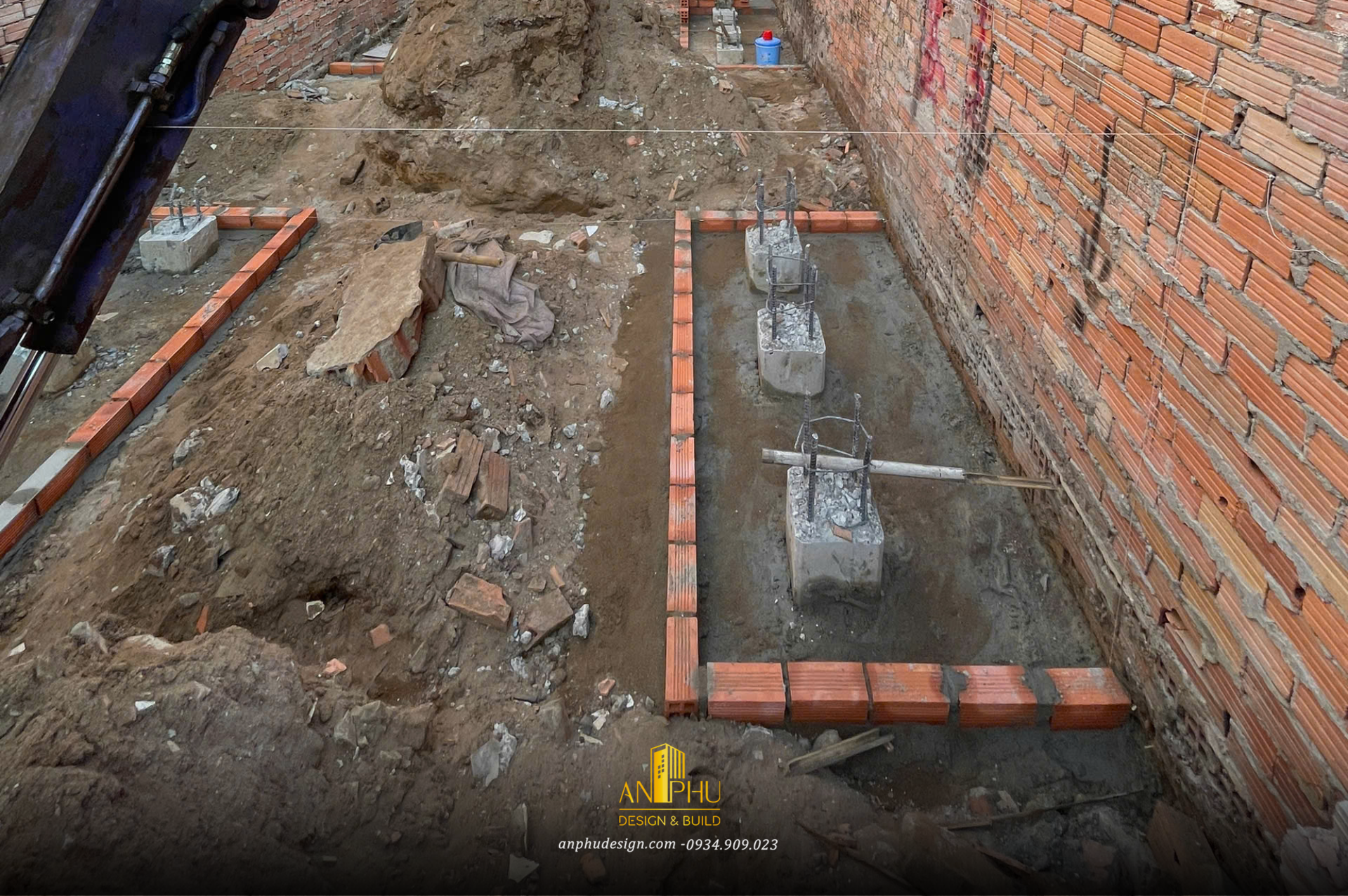

5. Ép cọc móng – Nền tảng vững chắc cho công trình

Sau lễ khởi công, công trình nhà phố 3 tầng V-HOUSE (Vườn Lài, Phú Thọ Hòa, Tân Phú) đã tiến hành thi công ép cọc móng. Đội ngũ Xây Dựng An Phú trực tiếp giám sát, đảm bảo độ sâu, lực ép, chất lượng cọc đạt chuẩn, mang lại nền móng kiên cố, bền vững cho công trình.

Với kinh nghiệm thi công ép cọc nhà phố tại TPHCM, An Phú cam kết tiến độ nhanh, chất lượng cao, an toàn lâu dài.

1
CEO Nguyễn Đình Ngân có mặt trực tiếp tại công trình khi ép cọc

2

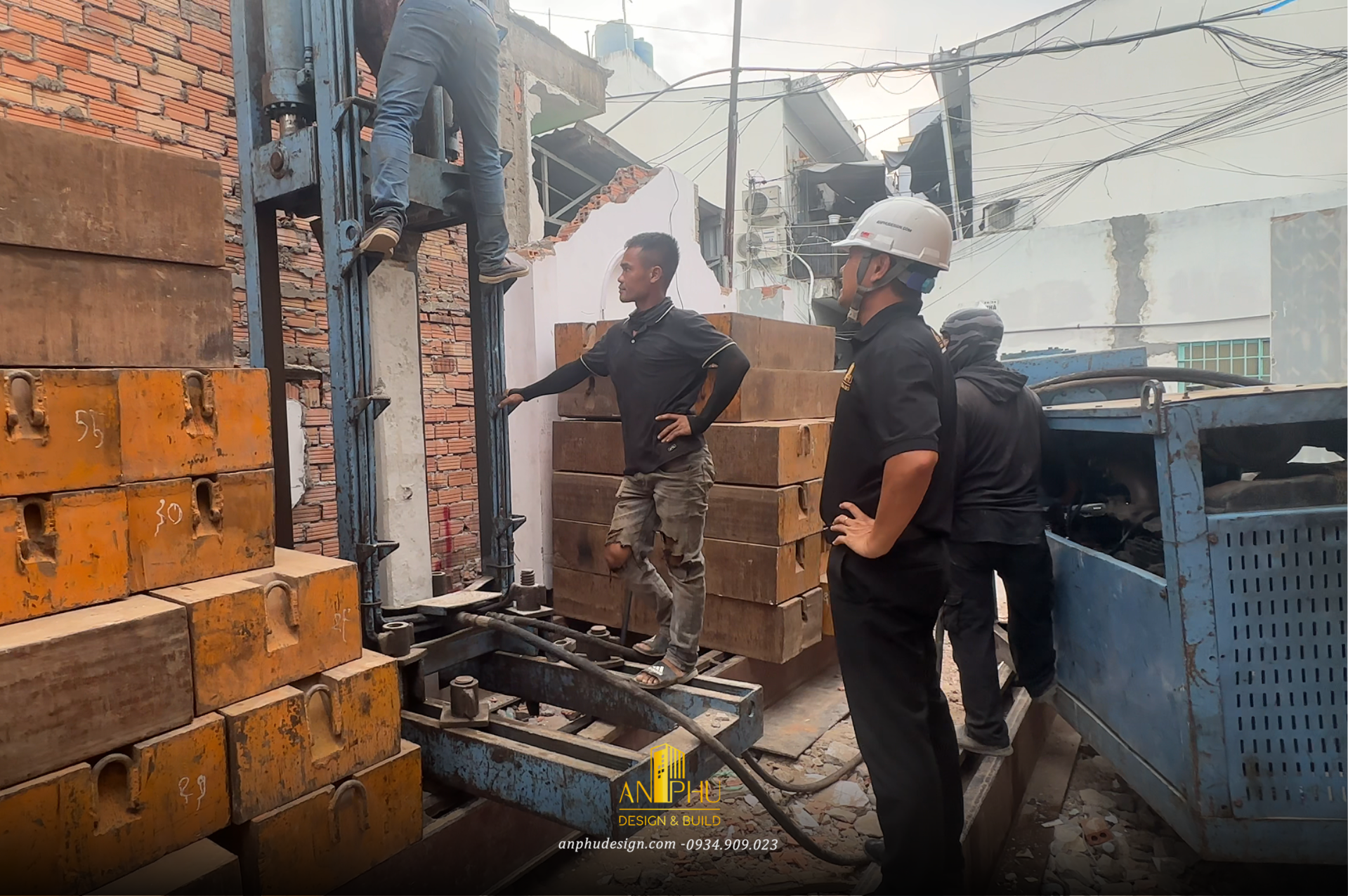

Ép cọc tại công trình V-HOUSE

Xem thêm:  Cách ép cọc bê tông cho nhà liền kề an toàn hiệu quả

6. Thi công cốp pha móng công trình V-HOUSE

Sau khi ép cọc xong, Xây Dựng An Phú tiến hành xây cốp pha móng cho nhà phố 3 tầng V-HOUSE tại Vườn Lài, Phú Thọ Hòa, Tân Phú, TP.HCM. Đội ngũ thi công đảm bảo kết cấu vững chắc, đúng kích thước bản vẽ, tuân thủ kỹ thuật để tạo nền móng bền vững, chuẩn bị sẵn sàng cho giai đoạn đổ bê tông móng tiếp theo.

1
Thi công cốp pha móng tại công trình

2
Thi công cốp pha móng tại công trình

7.  Đổ móng nhà phố 3 tầng – Quy trình bài bản, kiểm soát kỹ lưỡng

Xây Dựng An Phú tiếp tục cập nhật tiến độ thi công công trình nhà phố 3 tầng của anh Việt tại đường Vườn Lài, quận Tân Phú, TP.HCM.

Hiện tại, công trình đã hoàn tất hạng mục đổ bê tông móng, đánh dấu bước khởi đầu quan trọng trong toàn bộ quá trình xây dựng.

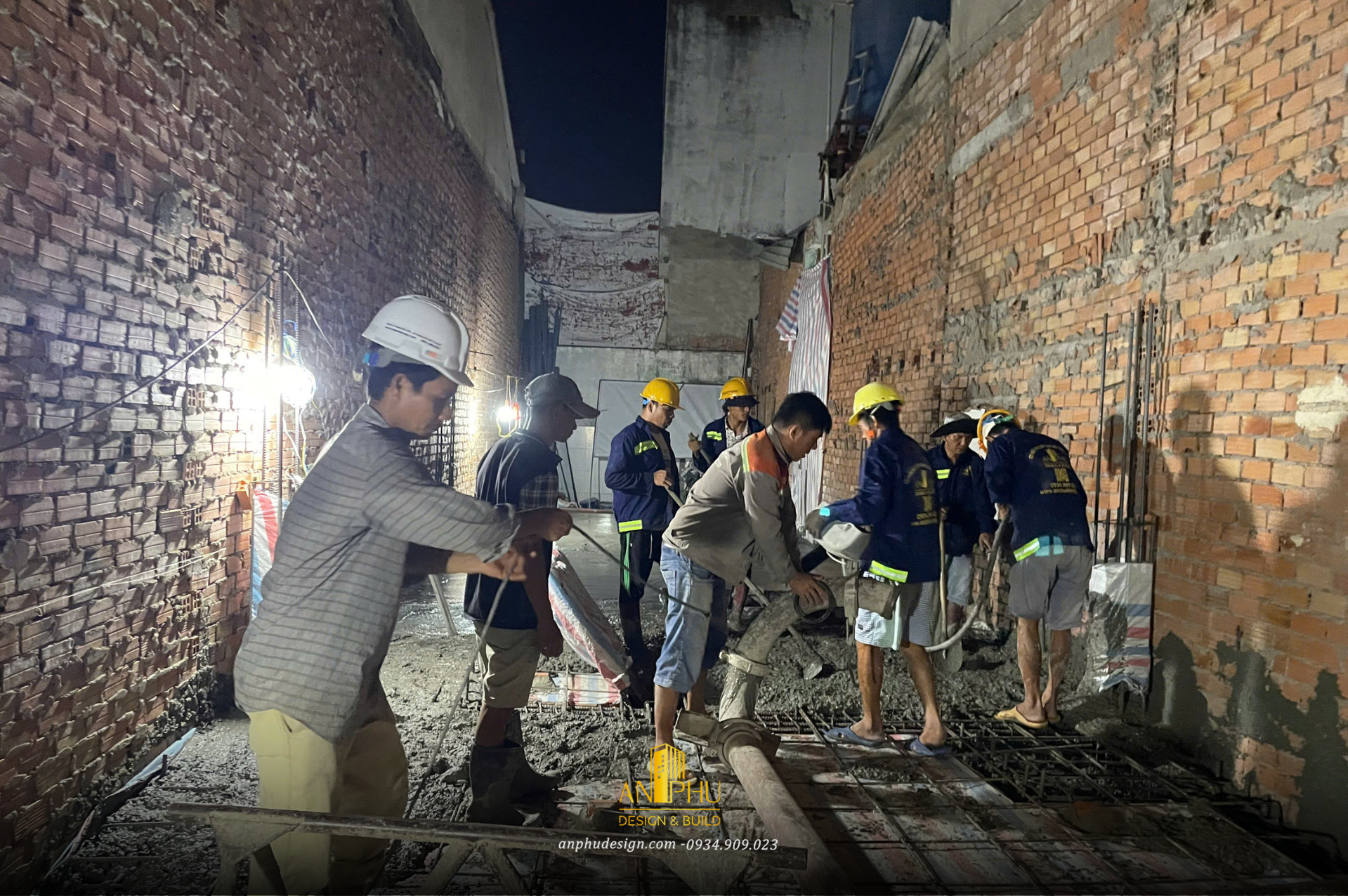

4
Quá trình đổ bê tông được thực hiện theo đúng quy trình kỹ thuật, có sự giám sát chặt chẽ tại hiện trường

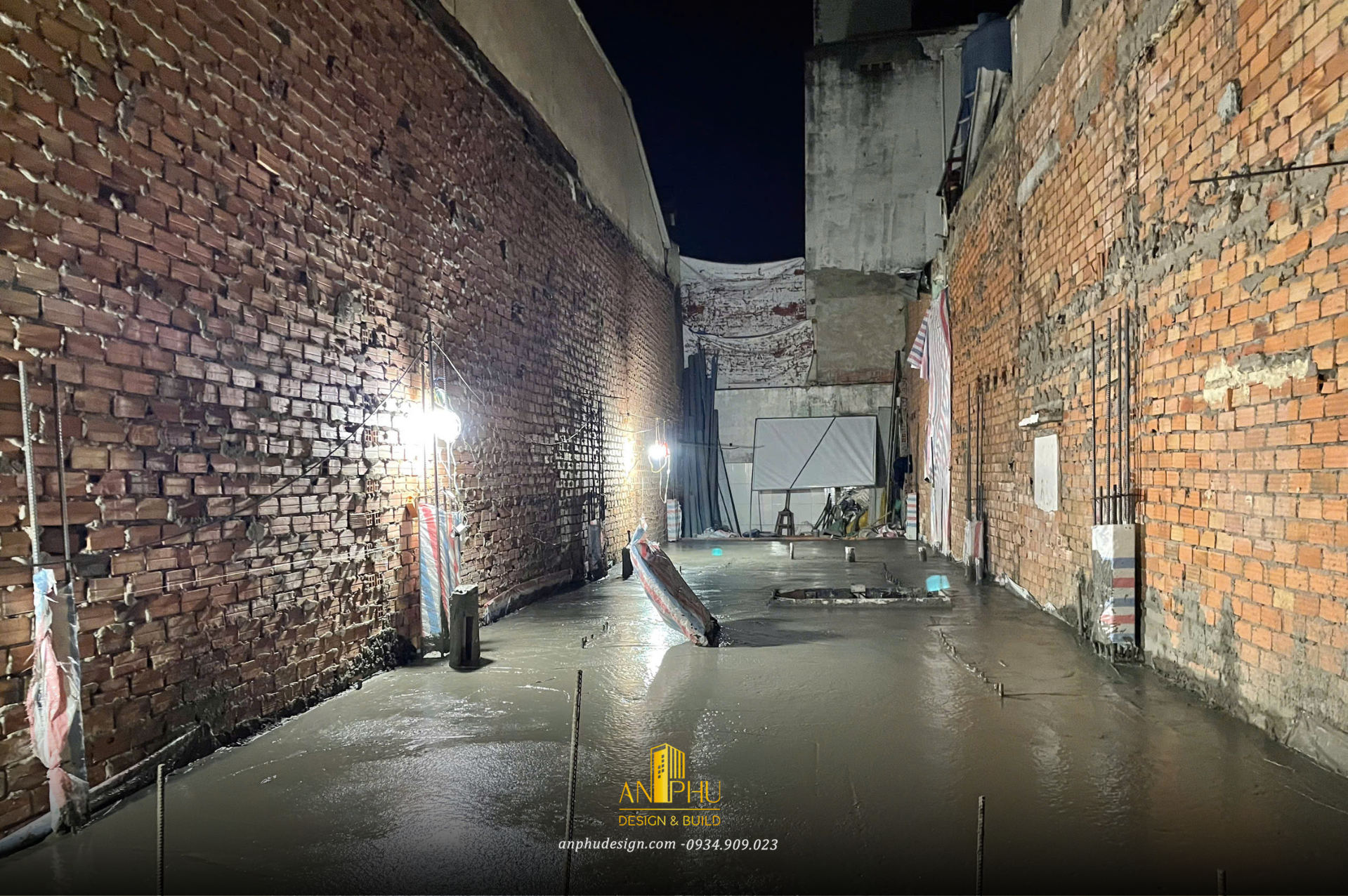

2
Hoàn thành đổ bê tông móng

Xem thêm: Lưu ý thi công cốp pha móng cần biết

8. Gia công lắp dựng thép cột & Xây tường bao

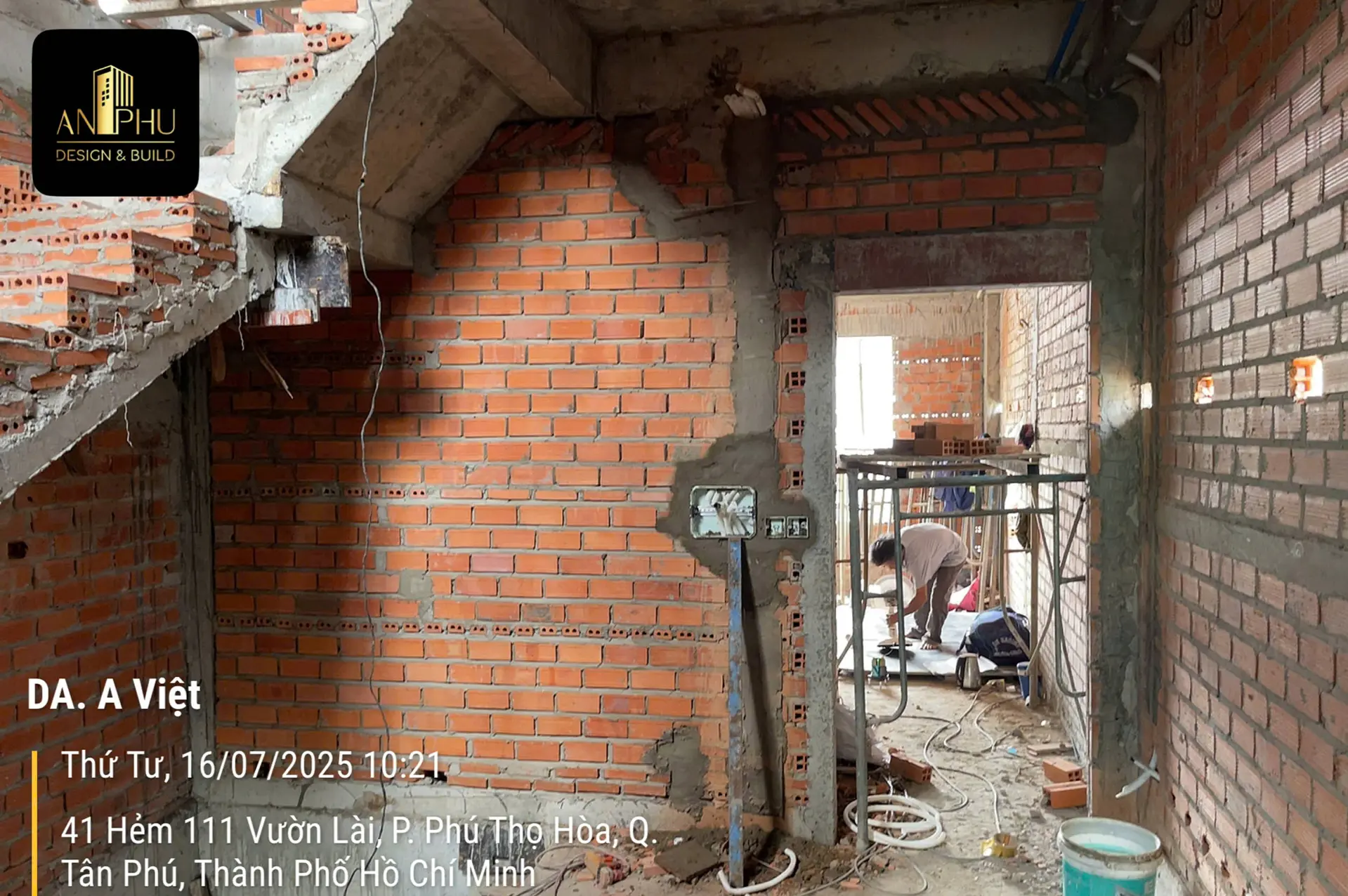

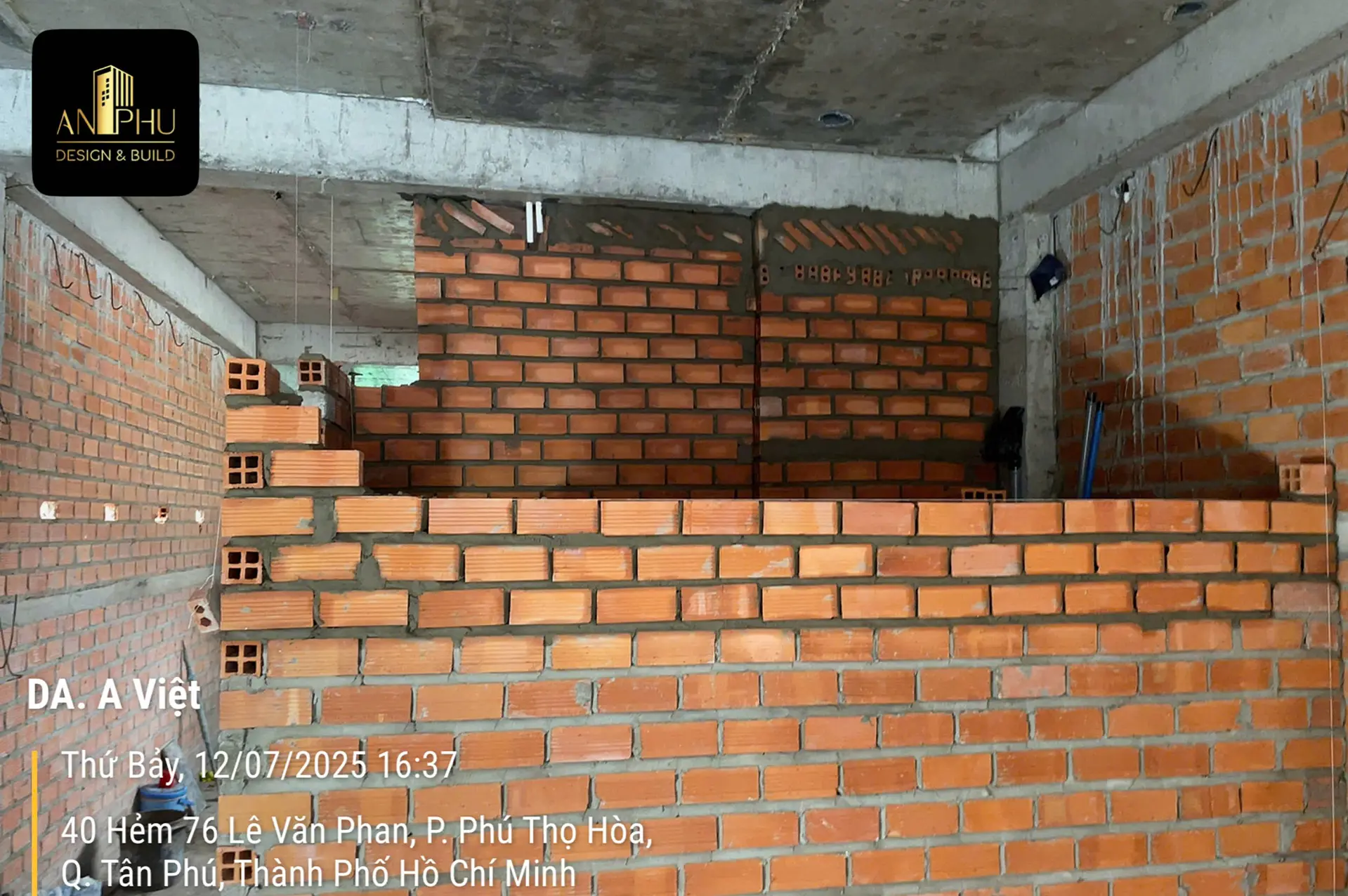

Sau khi phần móng và đà kiềng đã được hoàn thiện, công trình chính thức bước vào giai đoạn dựng khung chịu lực tầng trệt – bắt đầu từ việc gia công, lắp dựng thép cộtxây tường bao. Đây là giai đoạn then chốt, tạo “bộ khung xương sống” đầu tiên cho toàn bộ công trình.

Untitled-1
Gia công lắp dựng cốt thép cột

Sau khi lắp dựng cốp pha cột và kiểm tra cốt thép, tiến hành đổ bê tông cột bằng bê tông trộn tại chỗ đúng mác thiết kế.

Untitled-2
Hoàn thành đổ bê tông cột tầng trệt và tiến hành bảo dưỡng

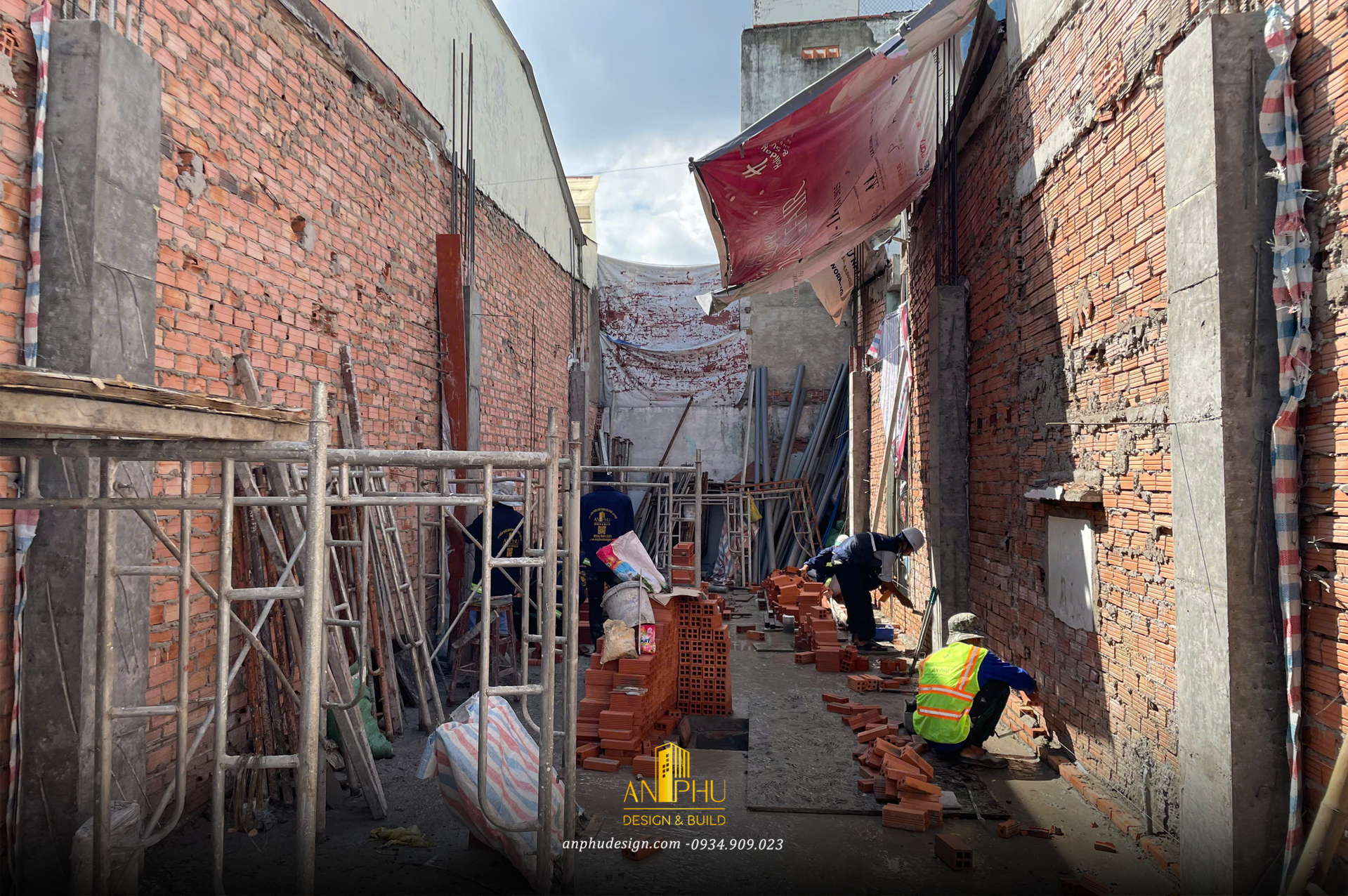

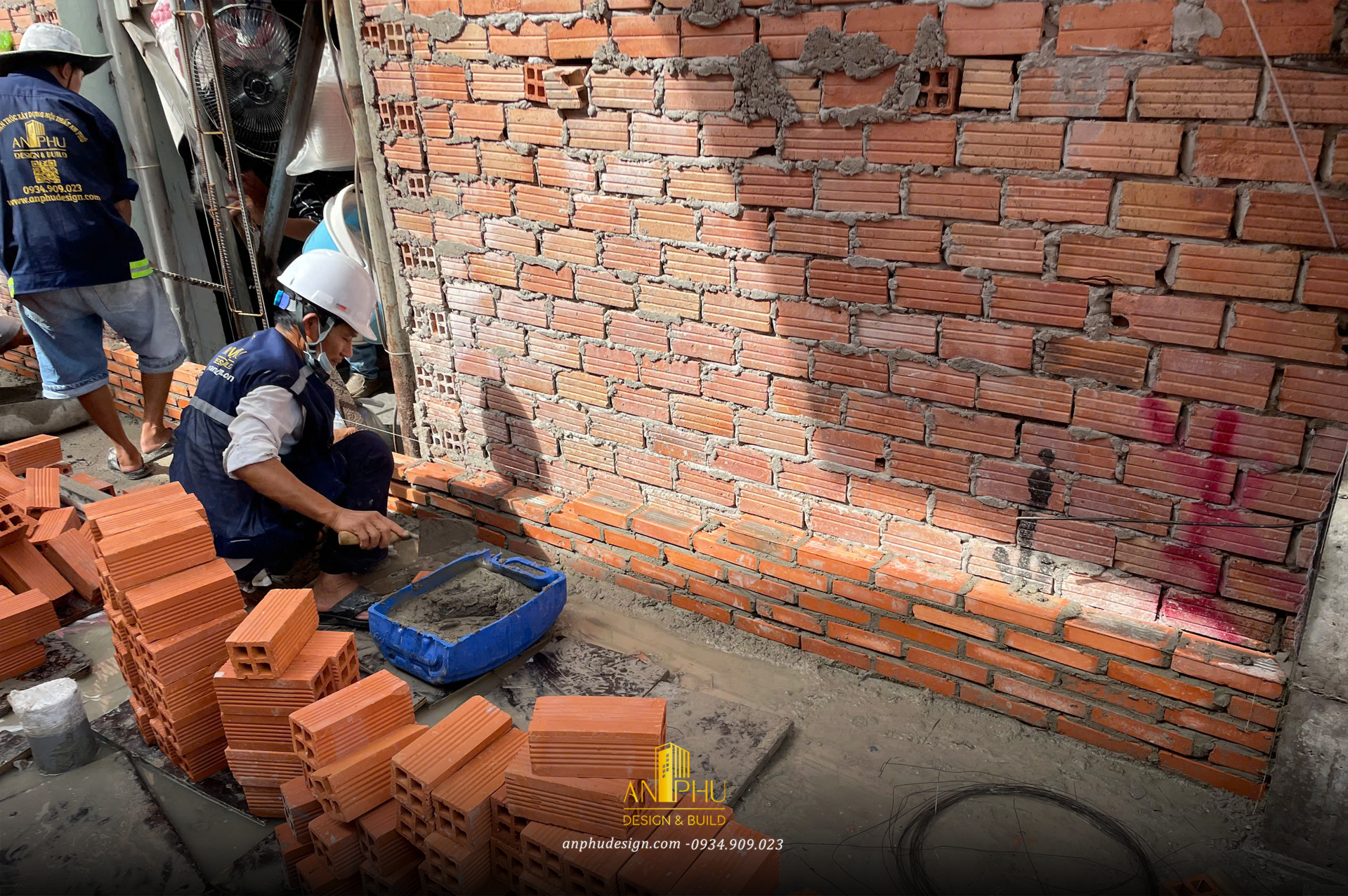

Tiến hành căng dây lấy trục, định vị tim tường theo bản vẽ mặt bằng và xây tường.

Untitled-3
Tiếp tục công tác xây tường bao

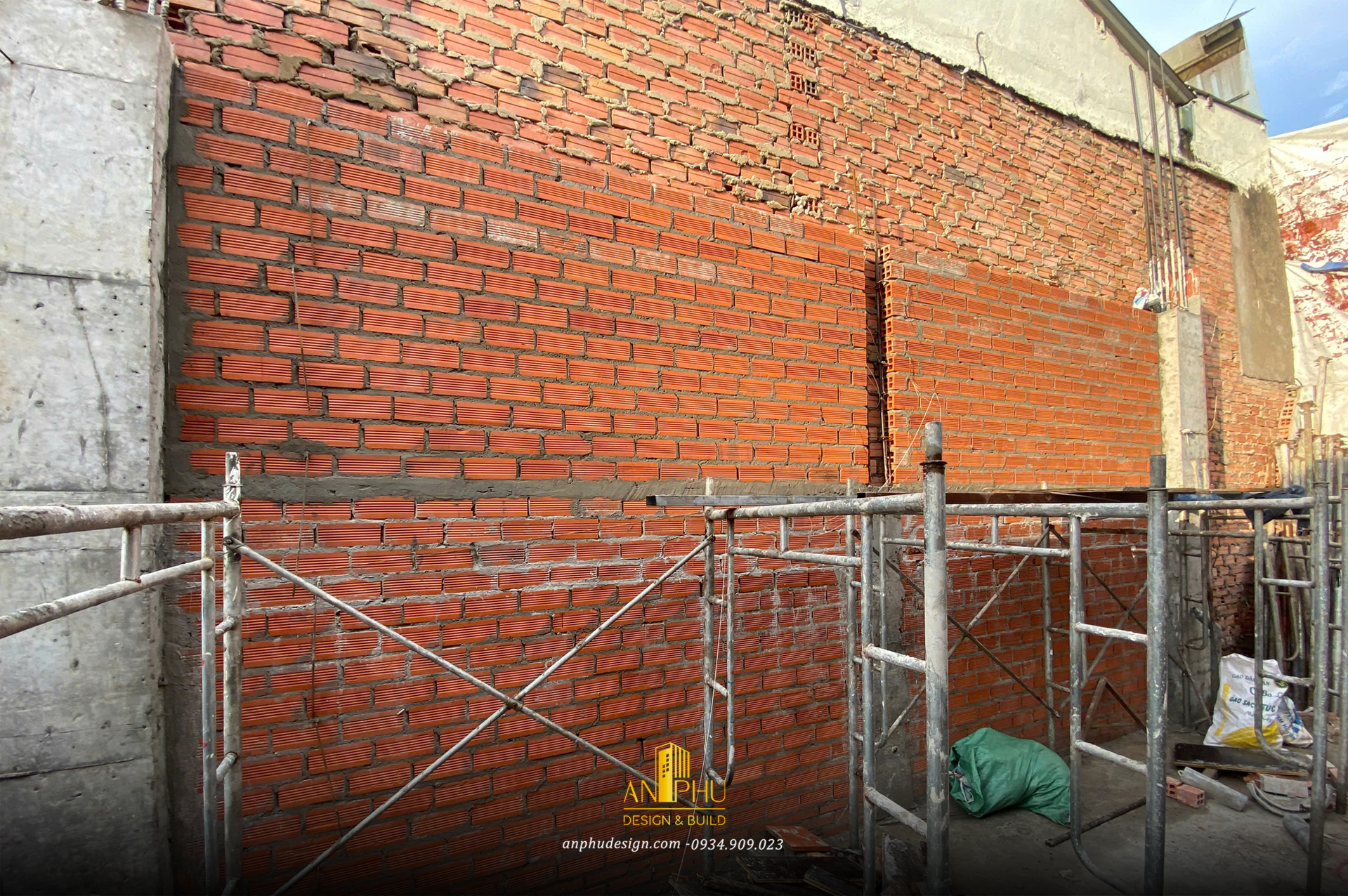

Untitled-4
Hoàn thành xây tường và tưới nước bảo dưỡng

9. Gia công lắp dựng Cốp pha sàn, thép sàn, dầm sàn tầng 1

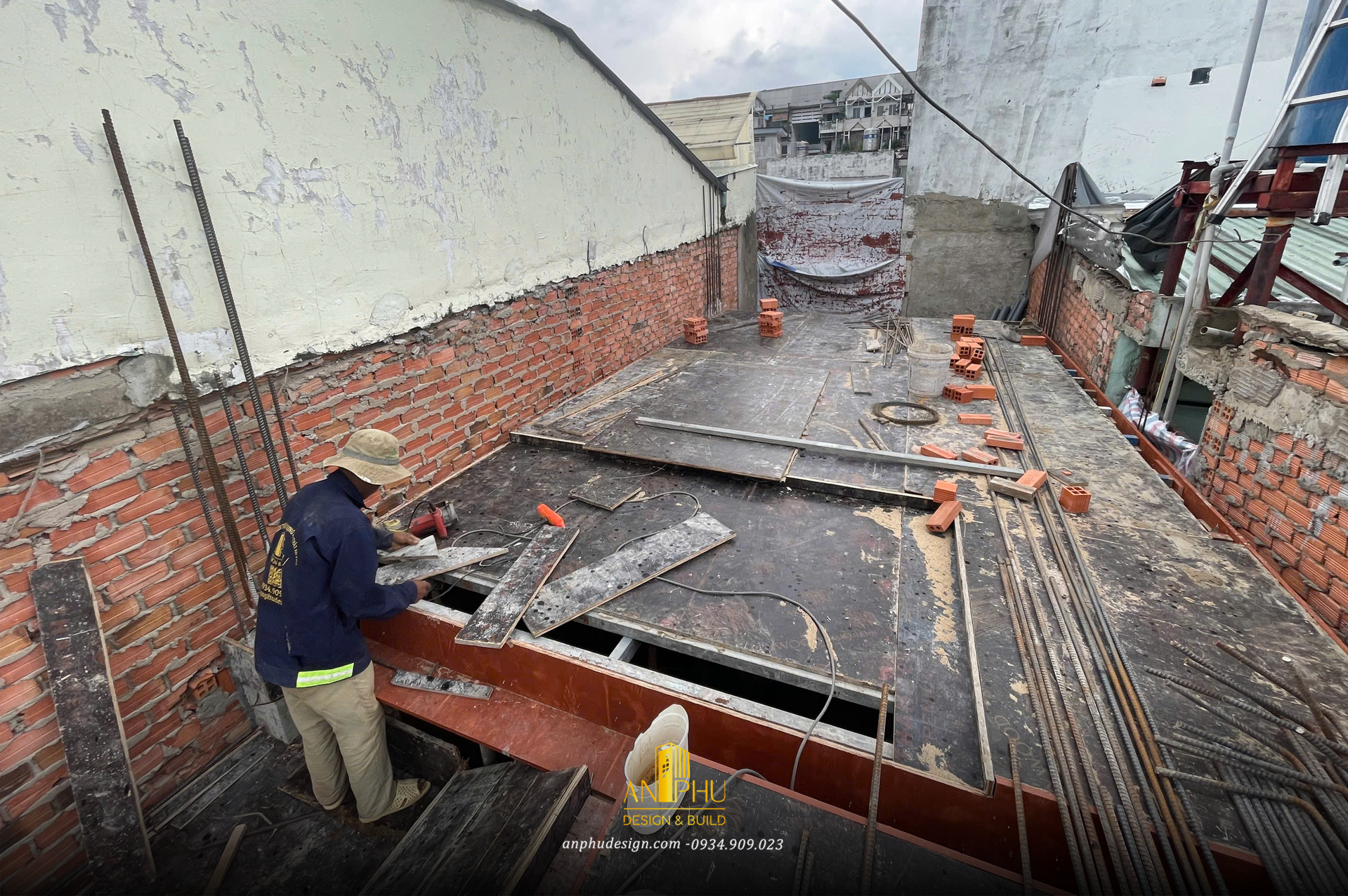

Sau khi hệ cột tầng trệt đã hoàn thiện và tường bao đã dựng khung hình cơ bản, công trình bước vào giai đoạn quan trọng tiếp theo: gia công, lắp dựng cốp pha – cốt thép sàn – và hệ dầm sàn tầng 1. Đây là bước tạo nên mặt bằng chịu lực chính, là “sân khấu” cho toàn bộ kiến trúc tầng trên phát triển.

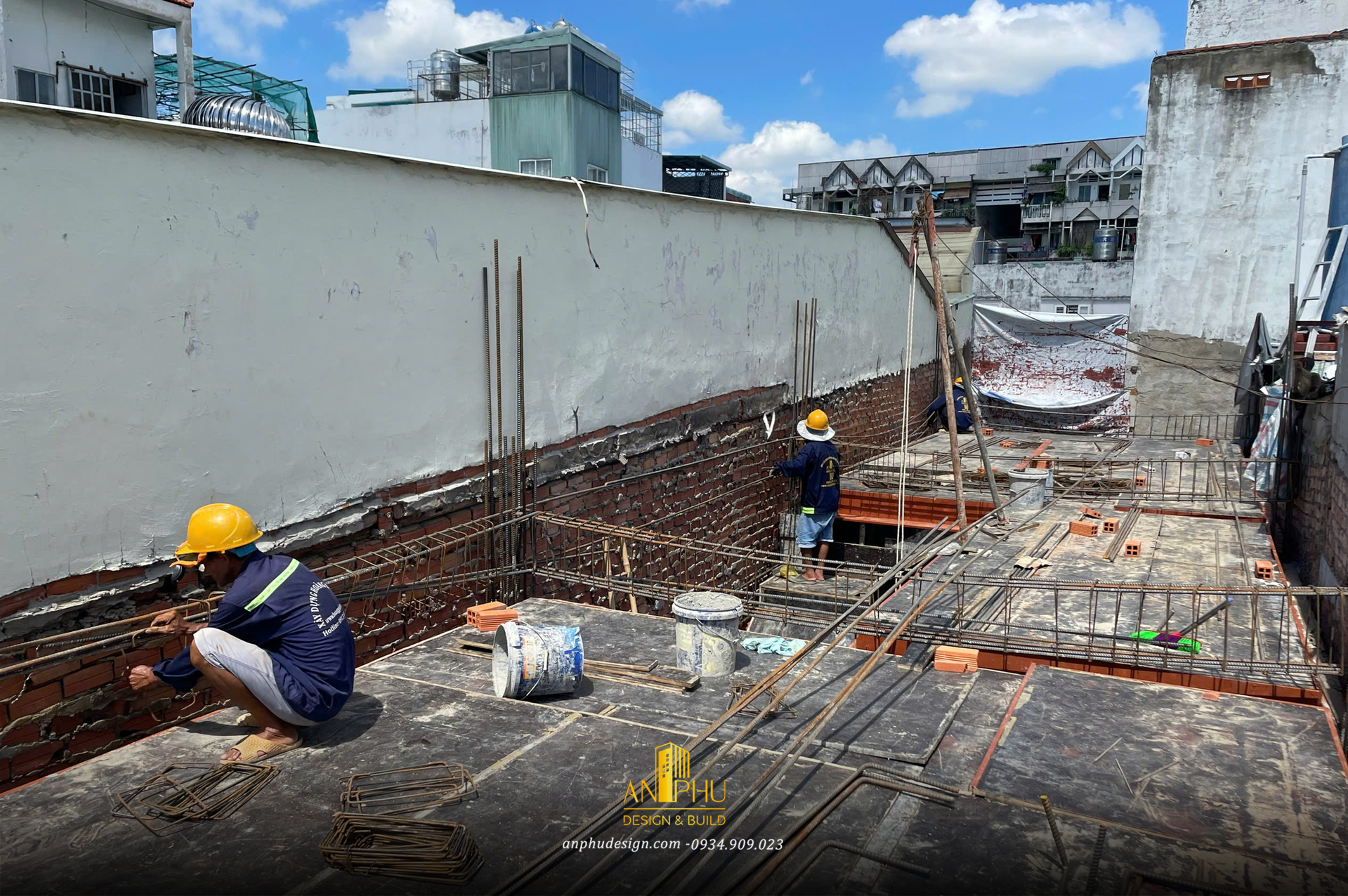

Untitled-5
Gia công lắp dựng cốp pha

Untitled-6
Gia công thép dầm sàn

Untitled-7

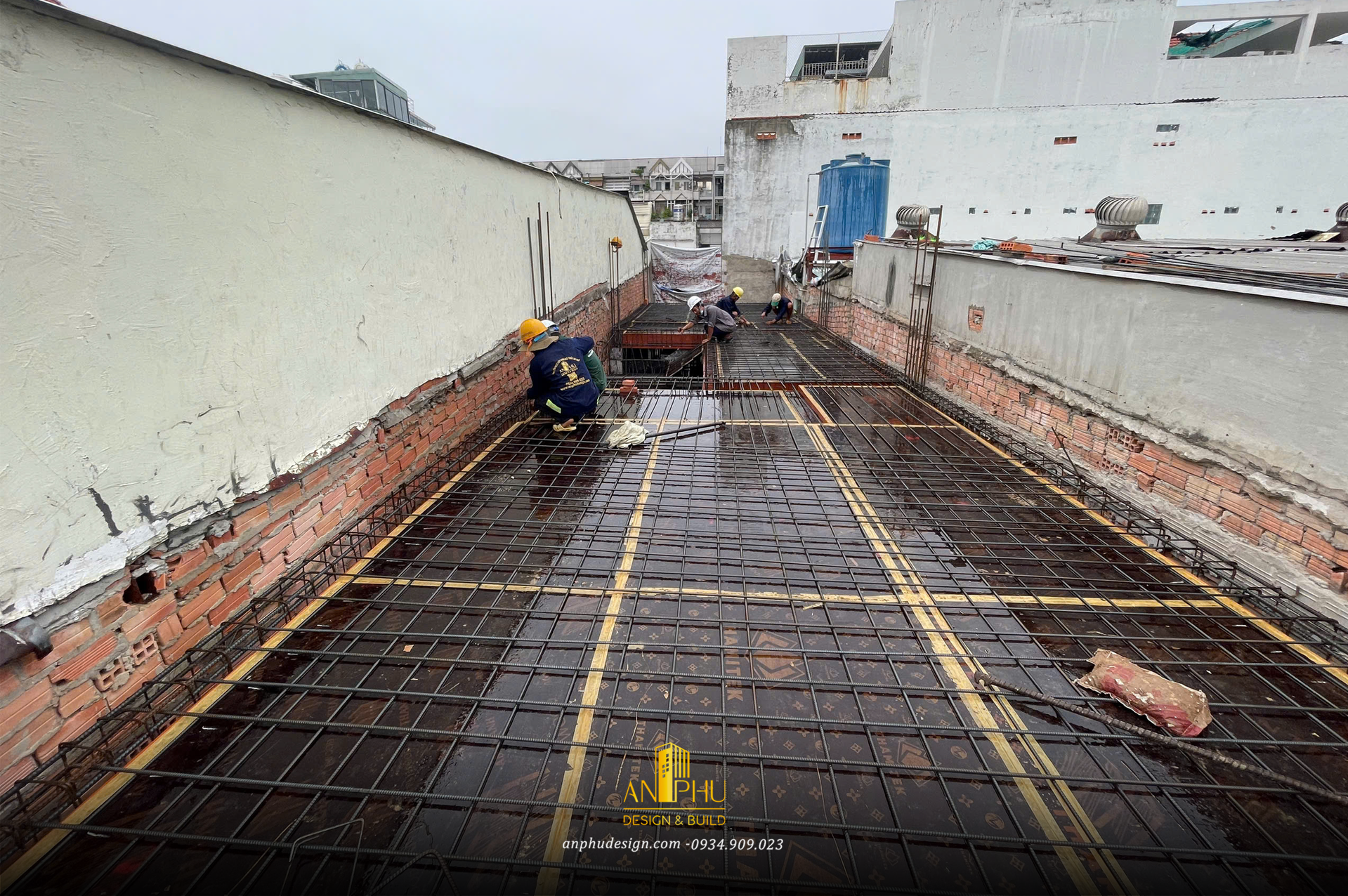

Gia công thép sàn lớp 1

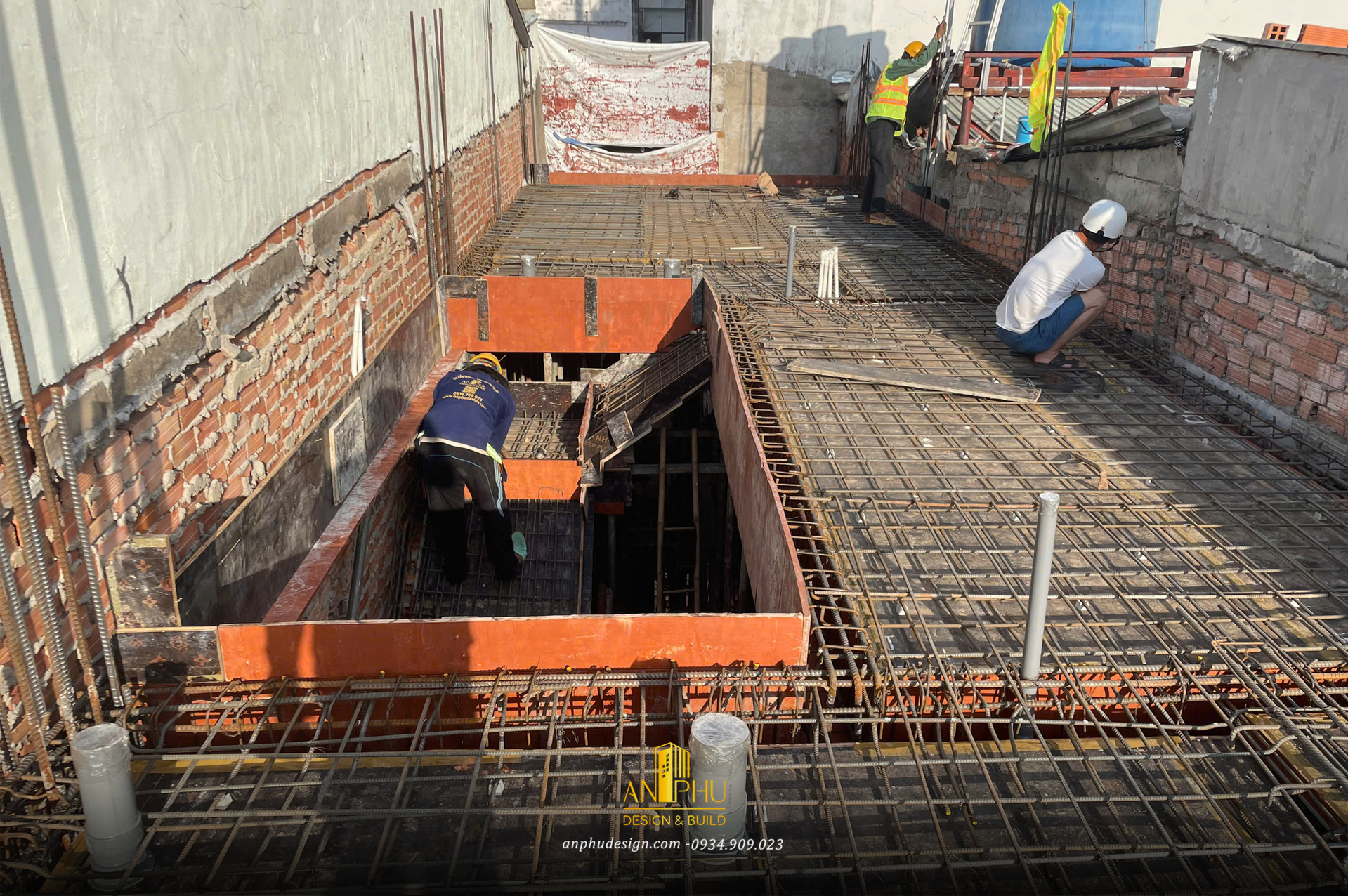

Untitled-8
Gia công thép sàn lớp 2

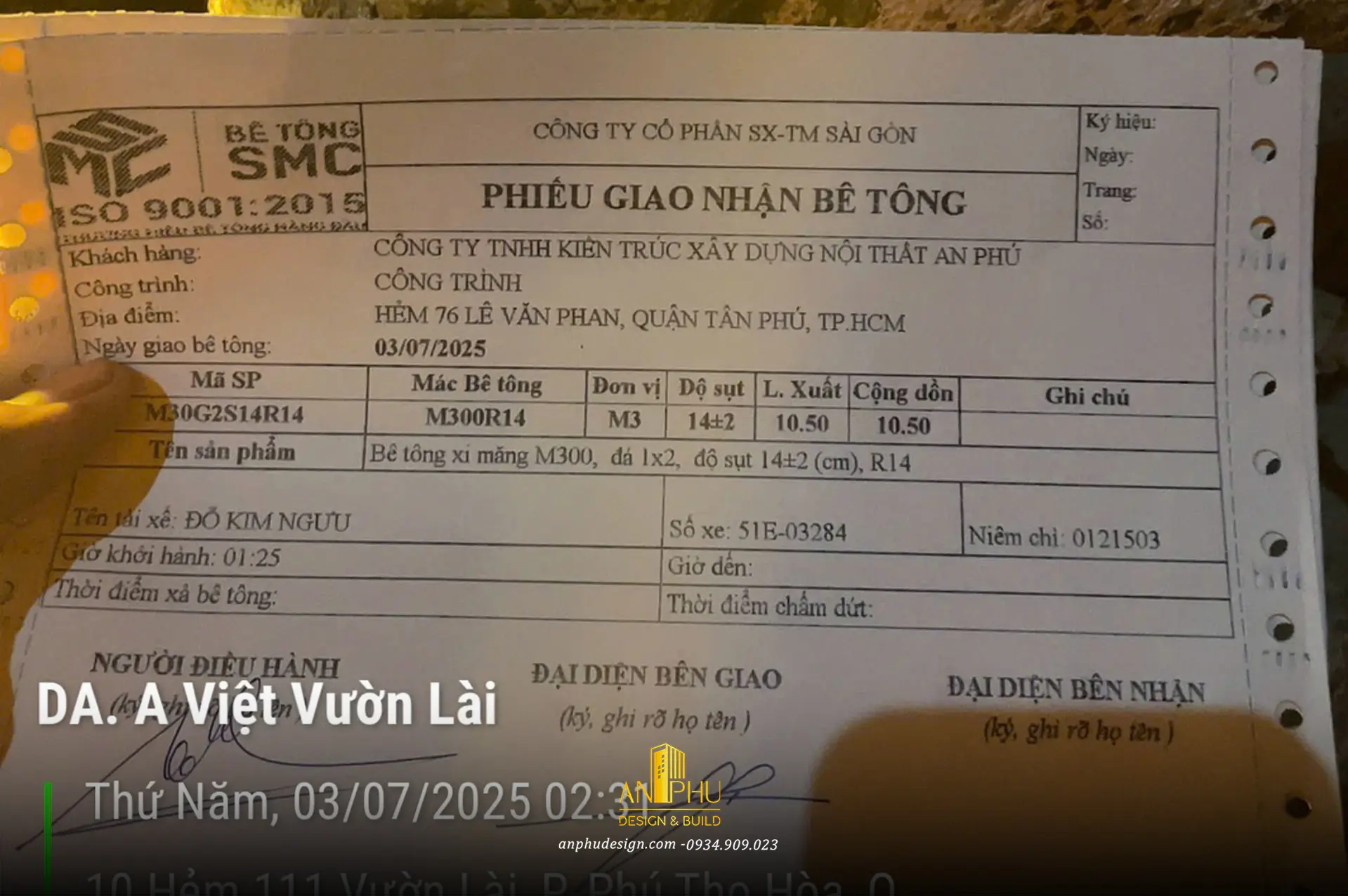

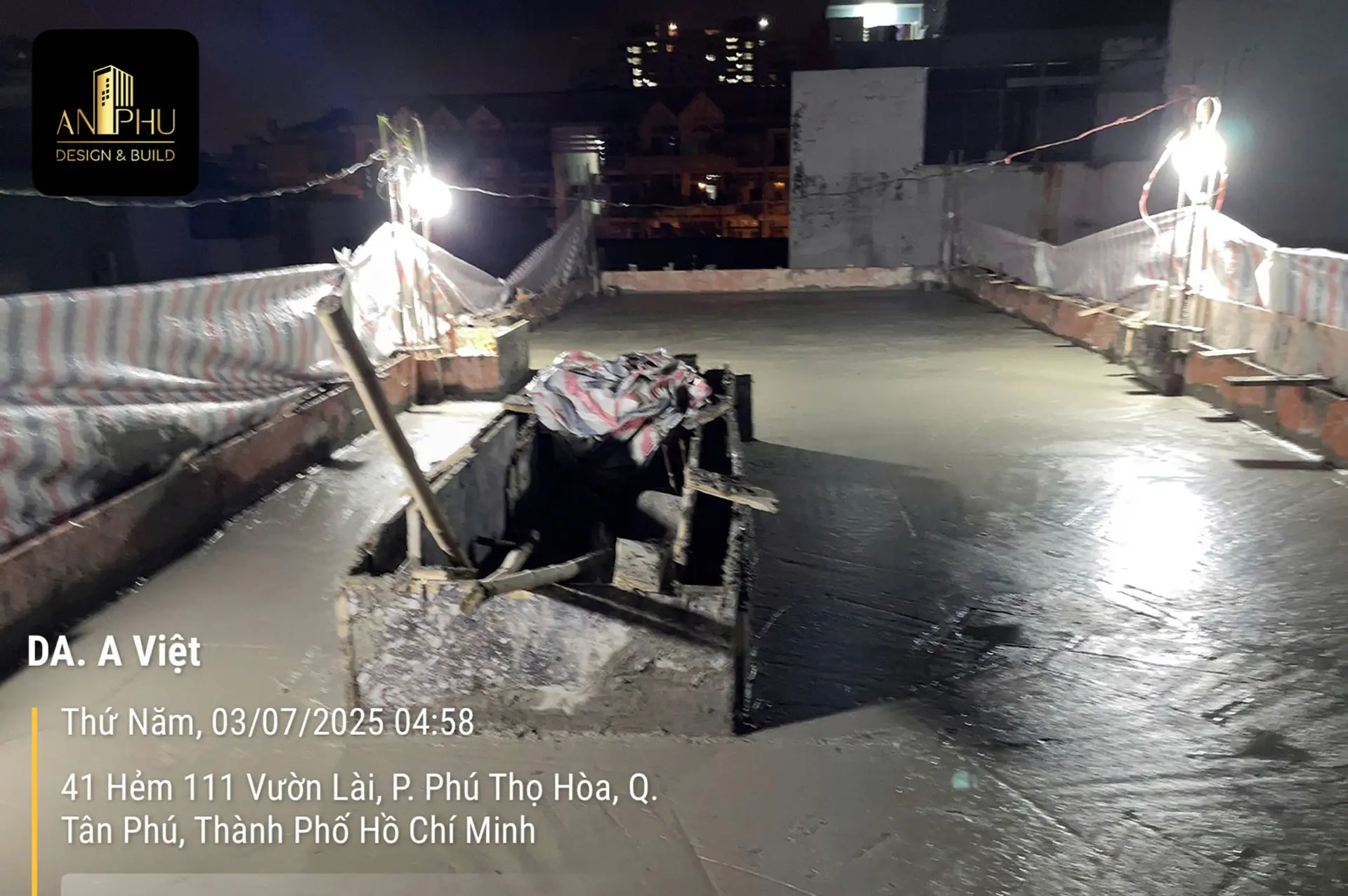

10. Thi Công Đổ Bê Tông Sàn Tầng 1: Đảm Bảo Kỹ Thuật – Đúng Tiến Độ

Sau khi hoàn tất công đoạn lắp dựng cốp pha, gia công cốt thép và bố trí đường kỹ thuật âm sàn, công trình bước vào một giai đoạn thi công “căng não” cả về nhân lực – thiết bị – thời gian: Đổ bê tông sàn tầng 1.

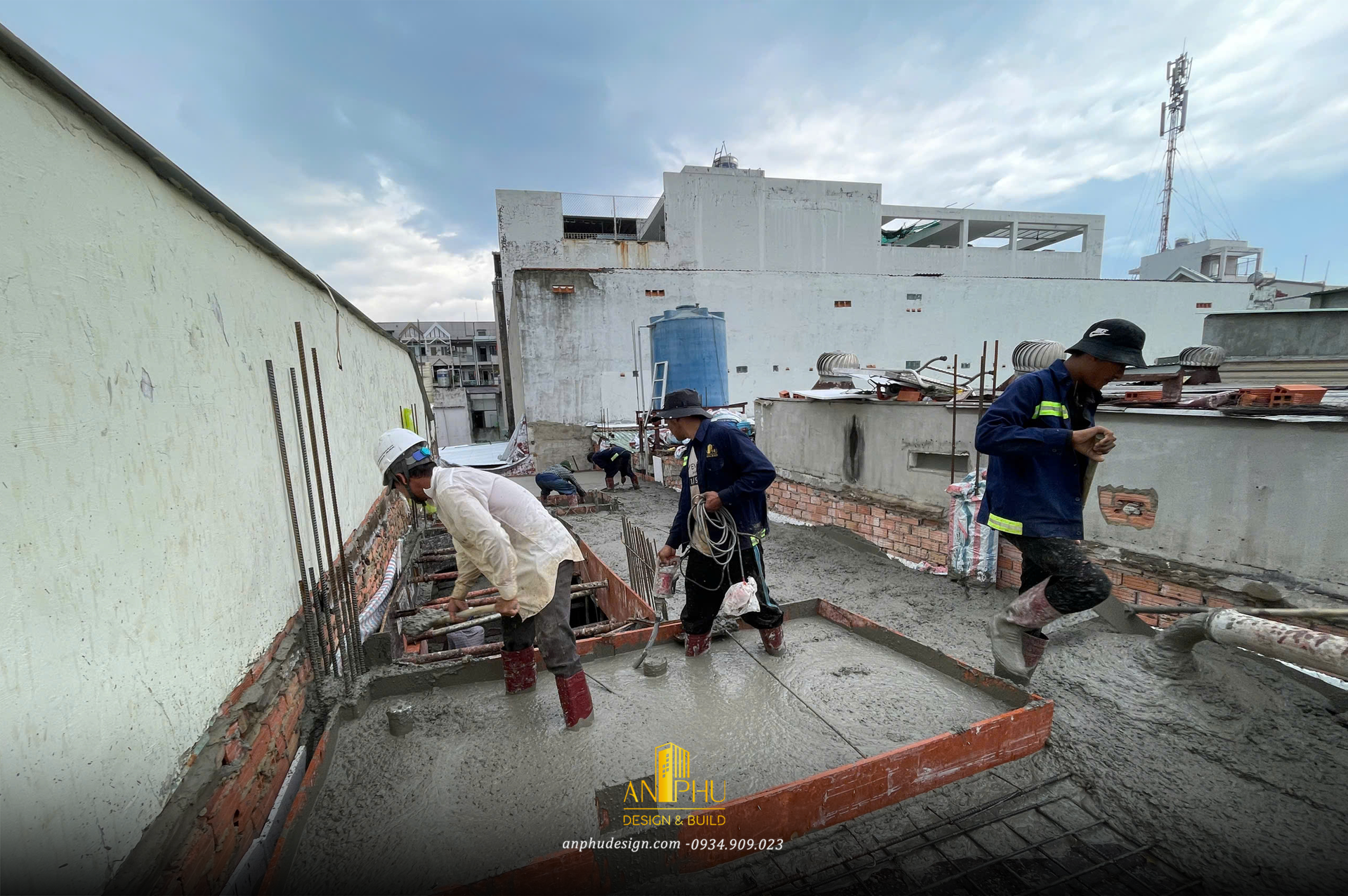

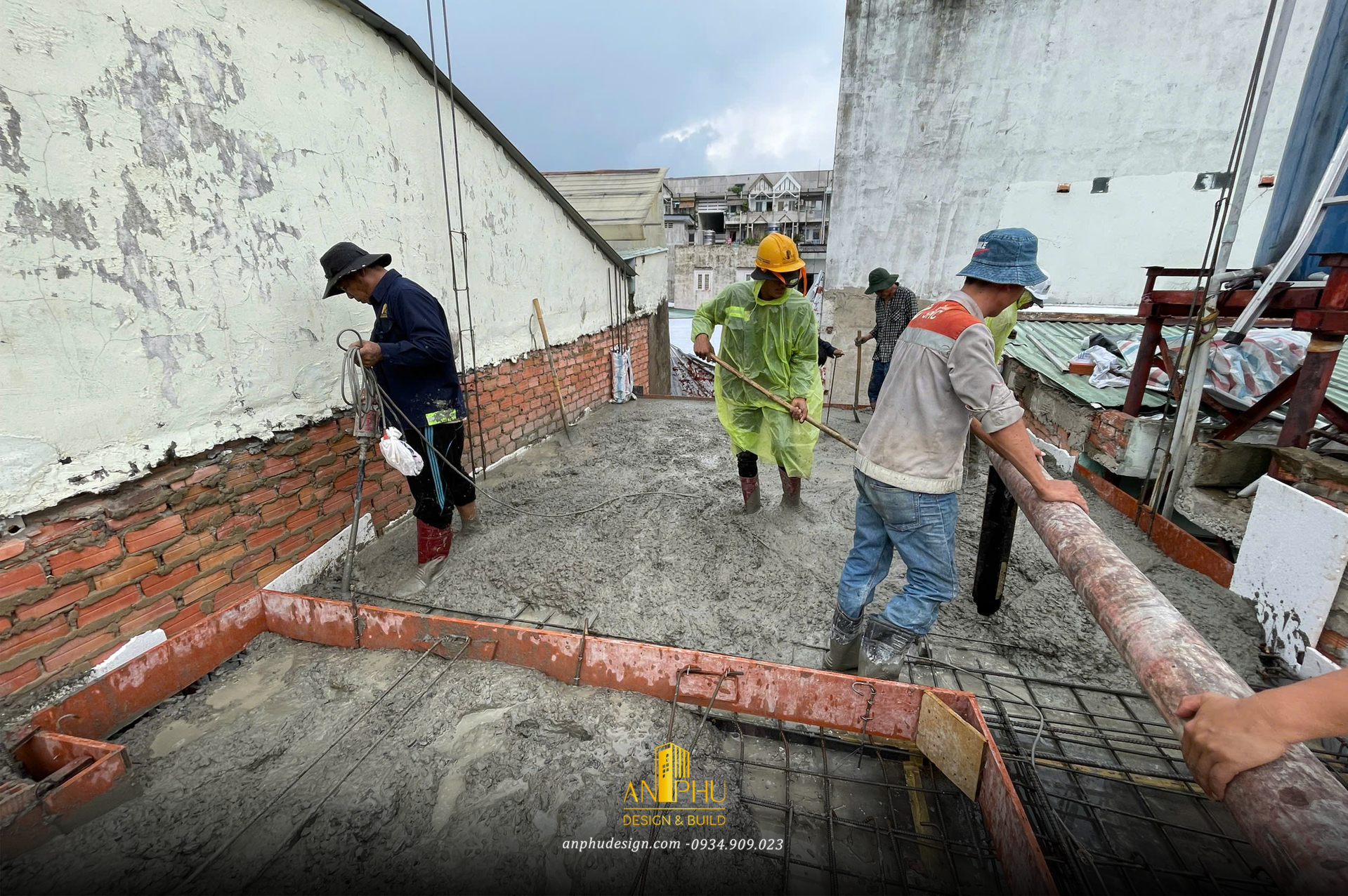

Untitled-10 Untitled-11

11. Thi Công Cột Bê Tông Lầu 1 Kết Hợp Xây Tường Bao – Tăng Tốc Định Hình Kết Cấu.

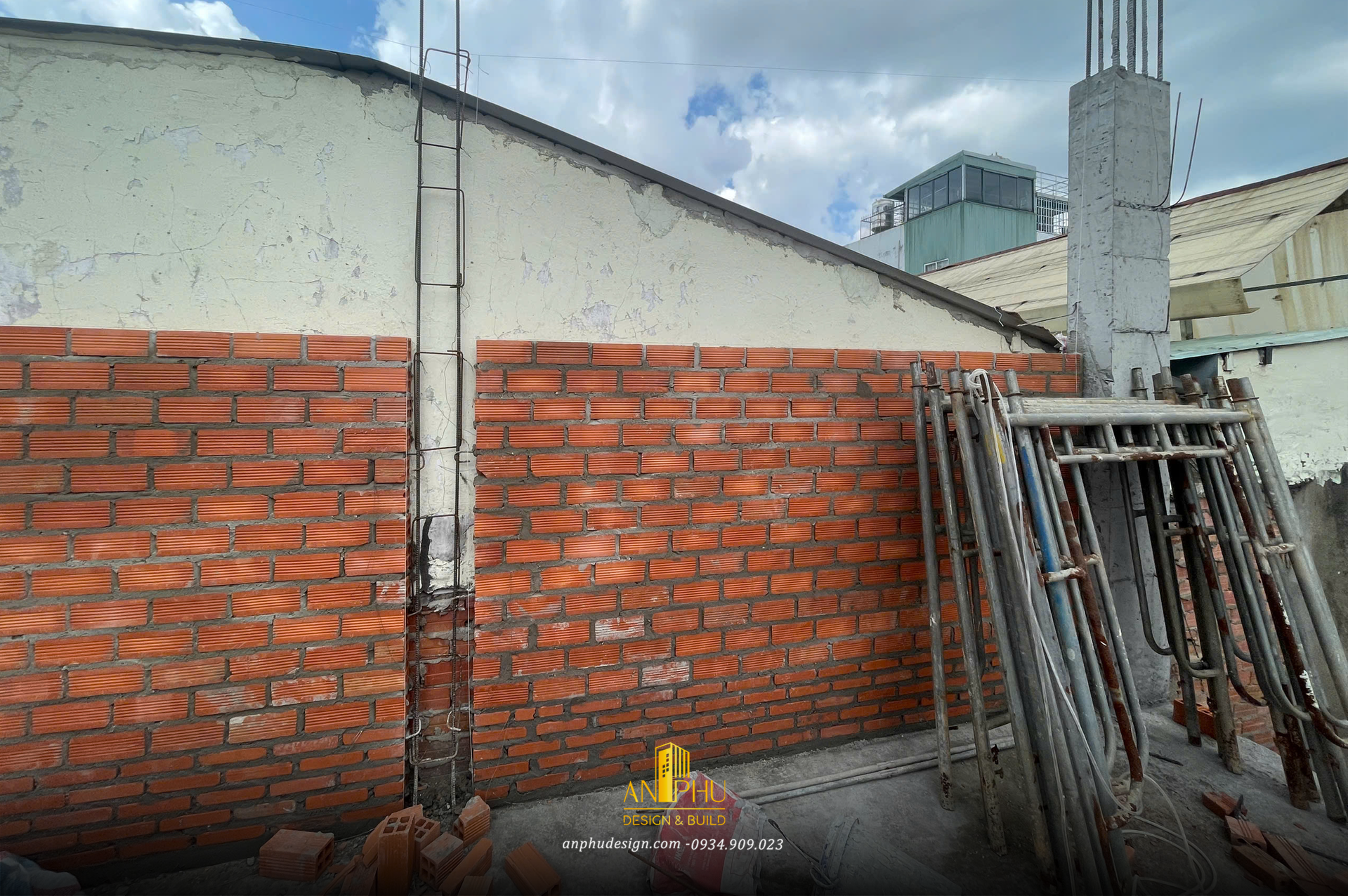

Sau khi sàn tầng 1 đã được đổ bê tông và bảo dưỡng ổn định, công trình tiếp tục bước vào giai đoạn lắp dựng cốt thép, đổ cột bê tông và xây tường bao tầng lầu 1 – nơi không gian bắt đầu vươn cao, định hình rõ nét cấu trúc tổng thể.

Untitled-12

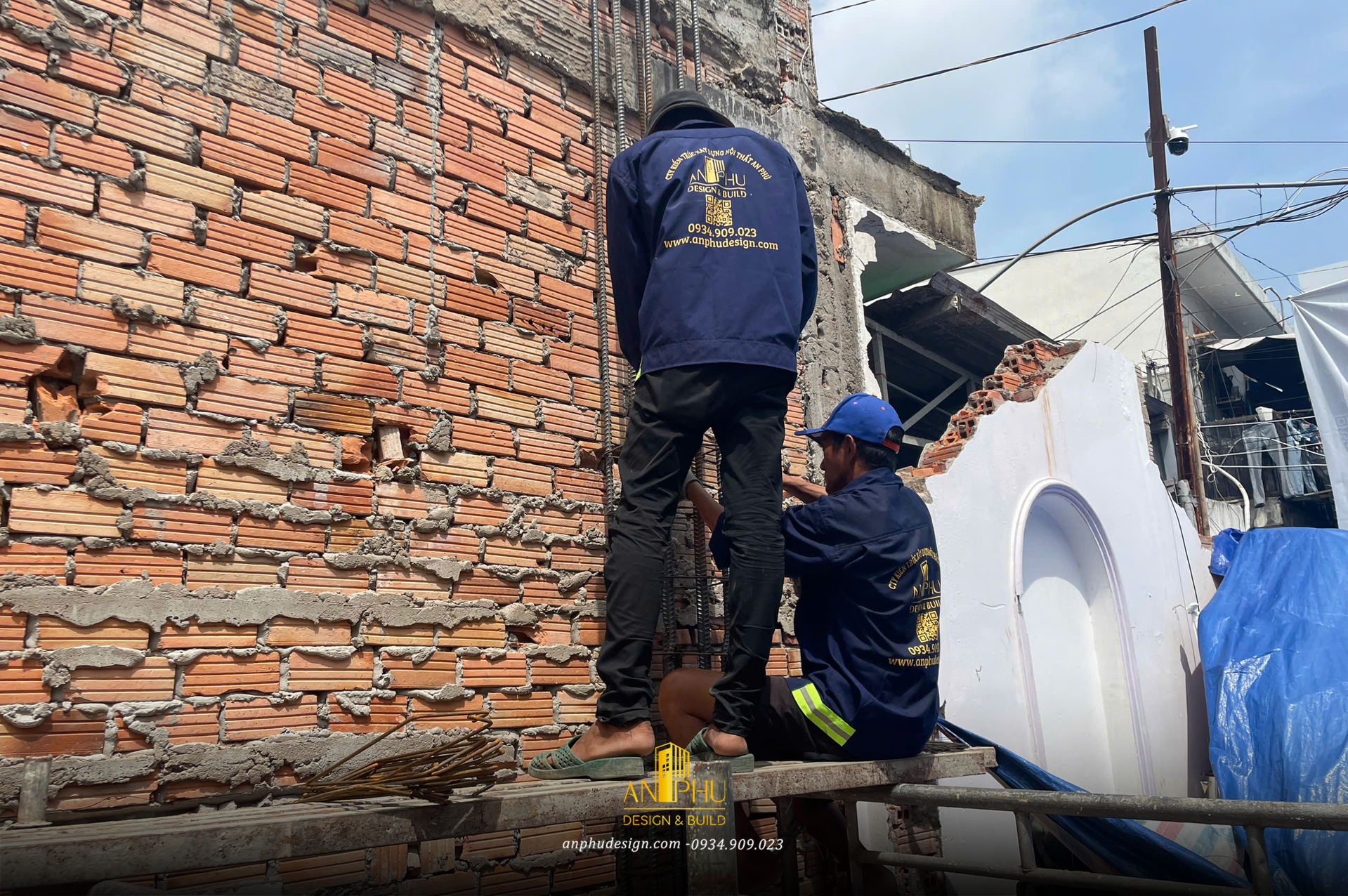

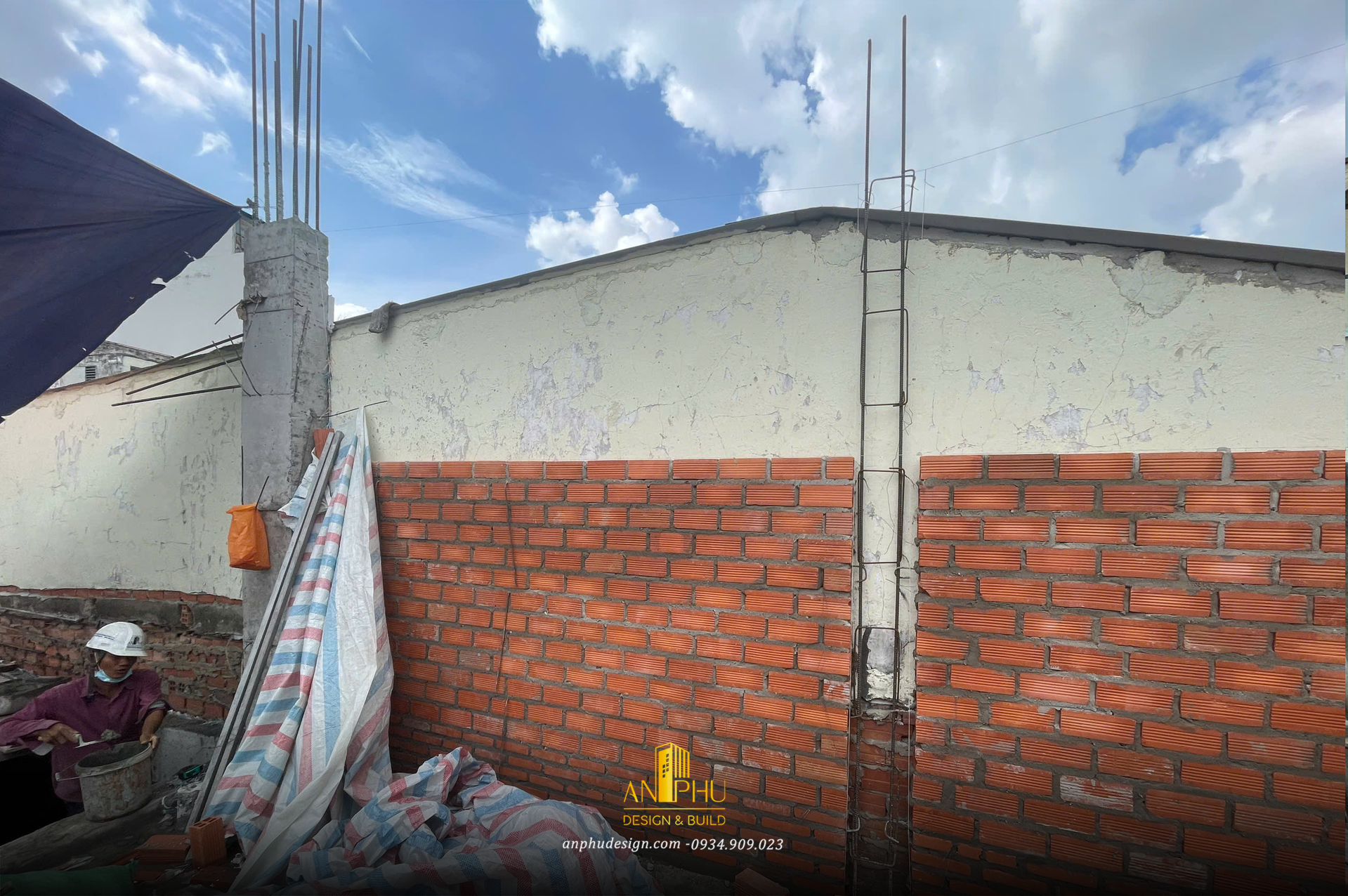

Trong lúc cột đang được bảo dưỡng (thường từ 1–2 ngày sau đổ), đội thợ xây tiến hành xây tường bao tầng 1 song song, giúp rút ngắn thời gian chờ.

Untitled-13

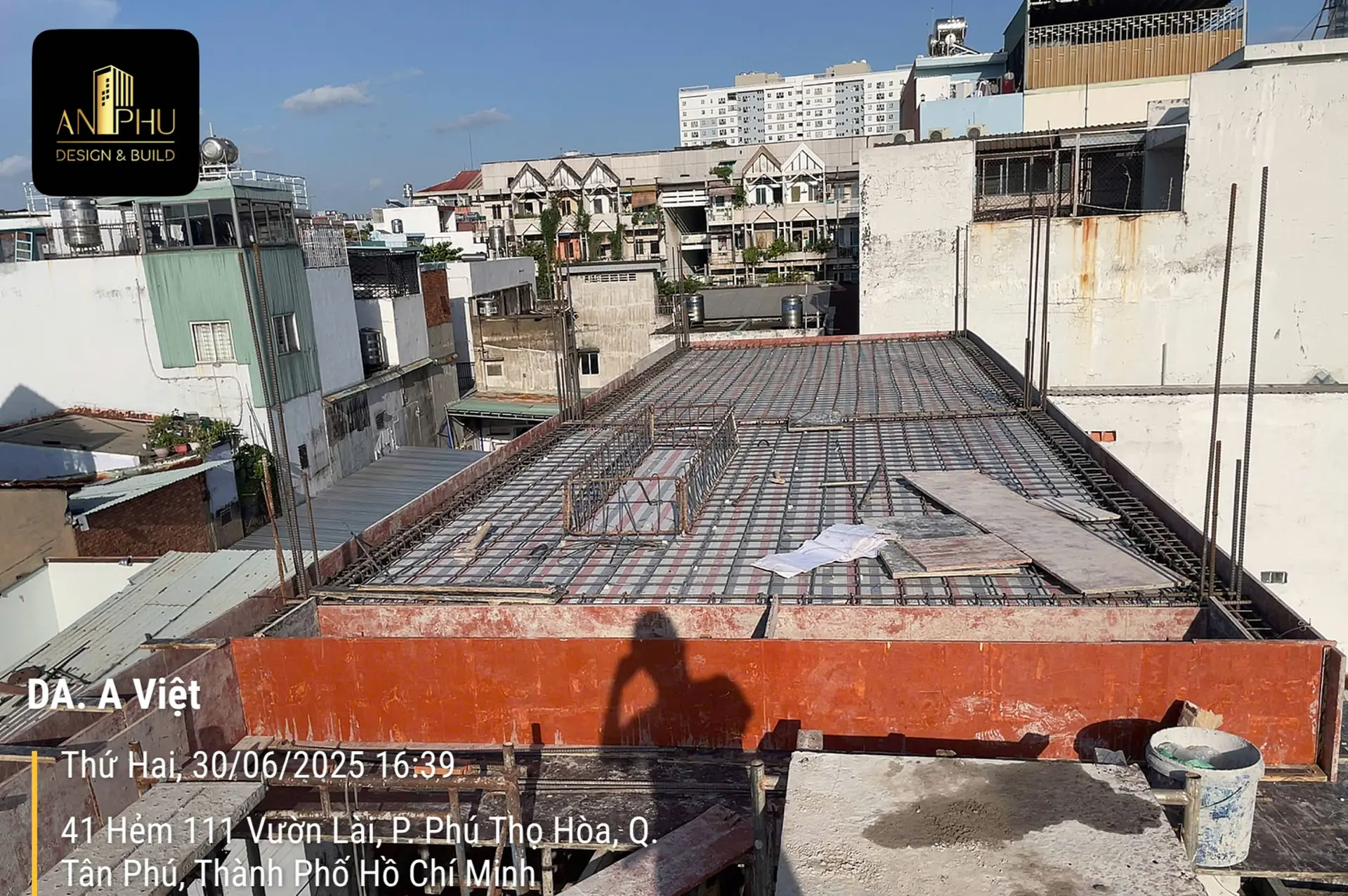

12. Thi Công Cốp Pha Thép Dầm Sàn Lầu 2 – Chuẩn Bị Cho Giai Đoạn Đổ Bê Tông Tiếp Theo

Sau khi hoàn tất phần cột bê tông và xây tường bao tầng lầu 1, công trình nhanh chóng bước vào giai đoạn tiếp theo: gia công – lắp dựng cốp pha, cốt thép dầm và sàn tầng 2. Đây là tiền đề quan trọng để chuẩn bị cho đợt đổ bê tông tầng lầu tiếp theo – một mắt xích không thể thiếu trong chuỗi thi công liên hoàn.

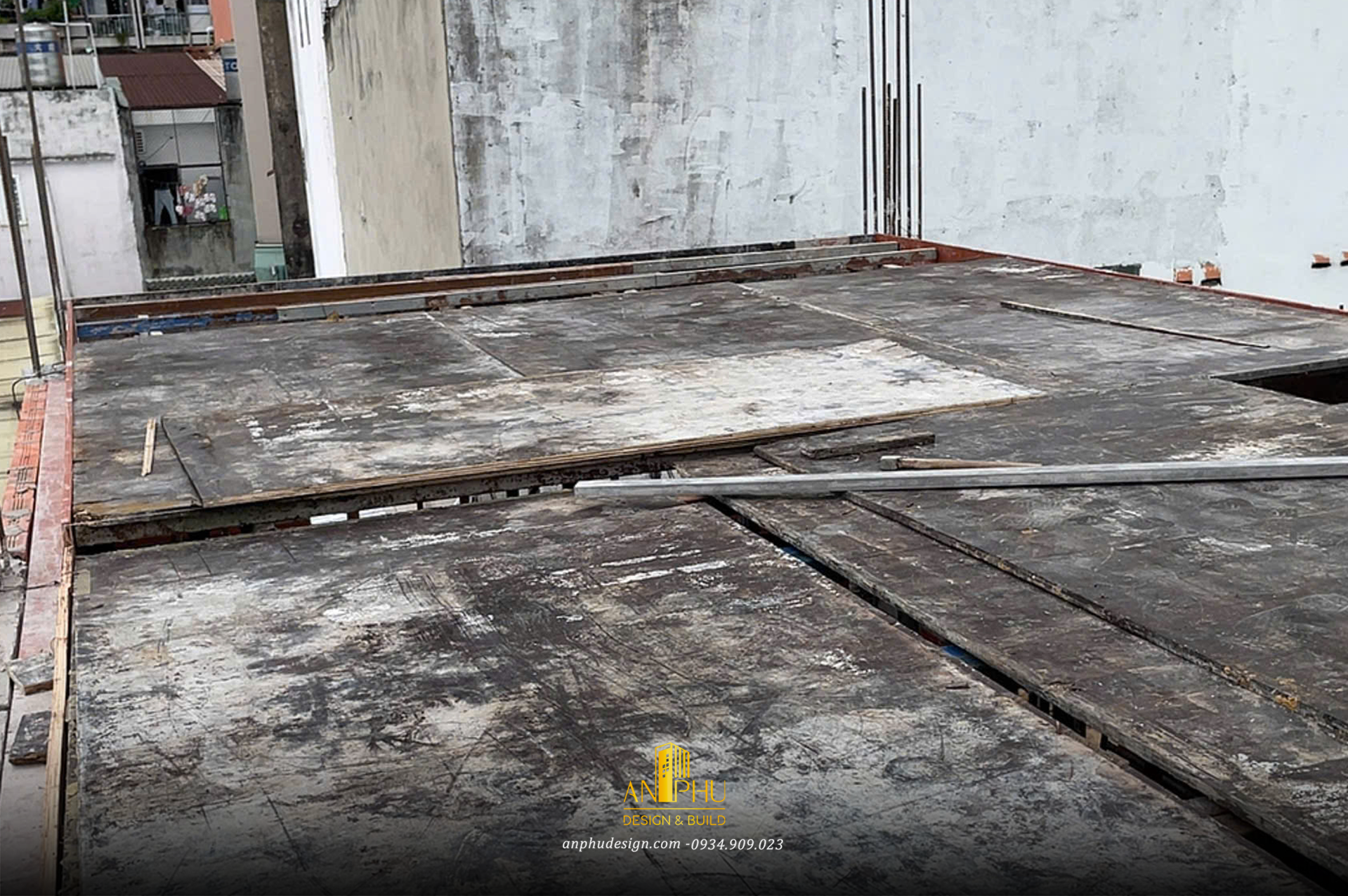

Untitled-15
Thi công cốp pha dầm sàn lầu 2

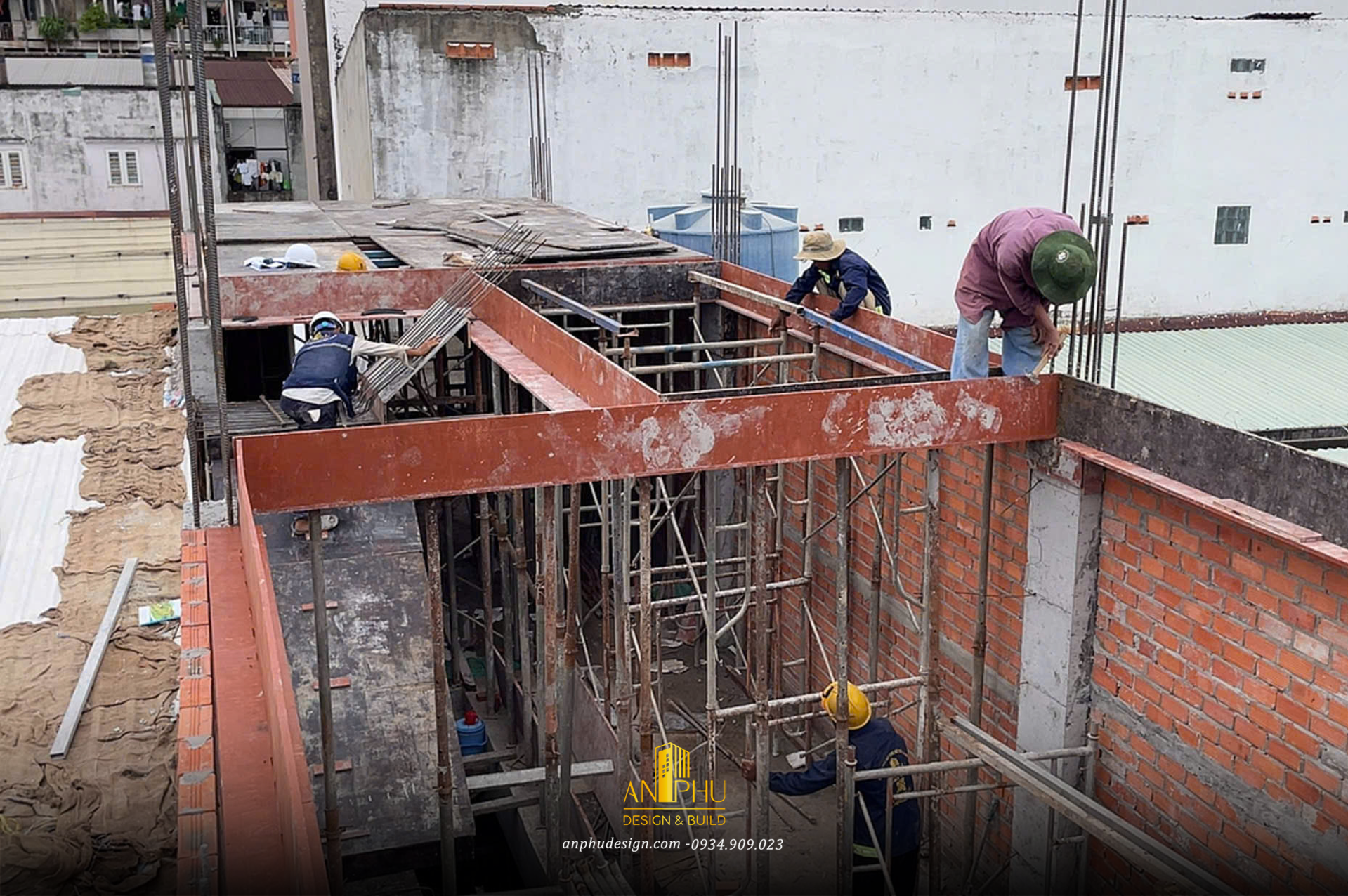

Untitled-16
Tổng quan công trình trong giai đoạn thi công cốp pha

Untitled-17

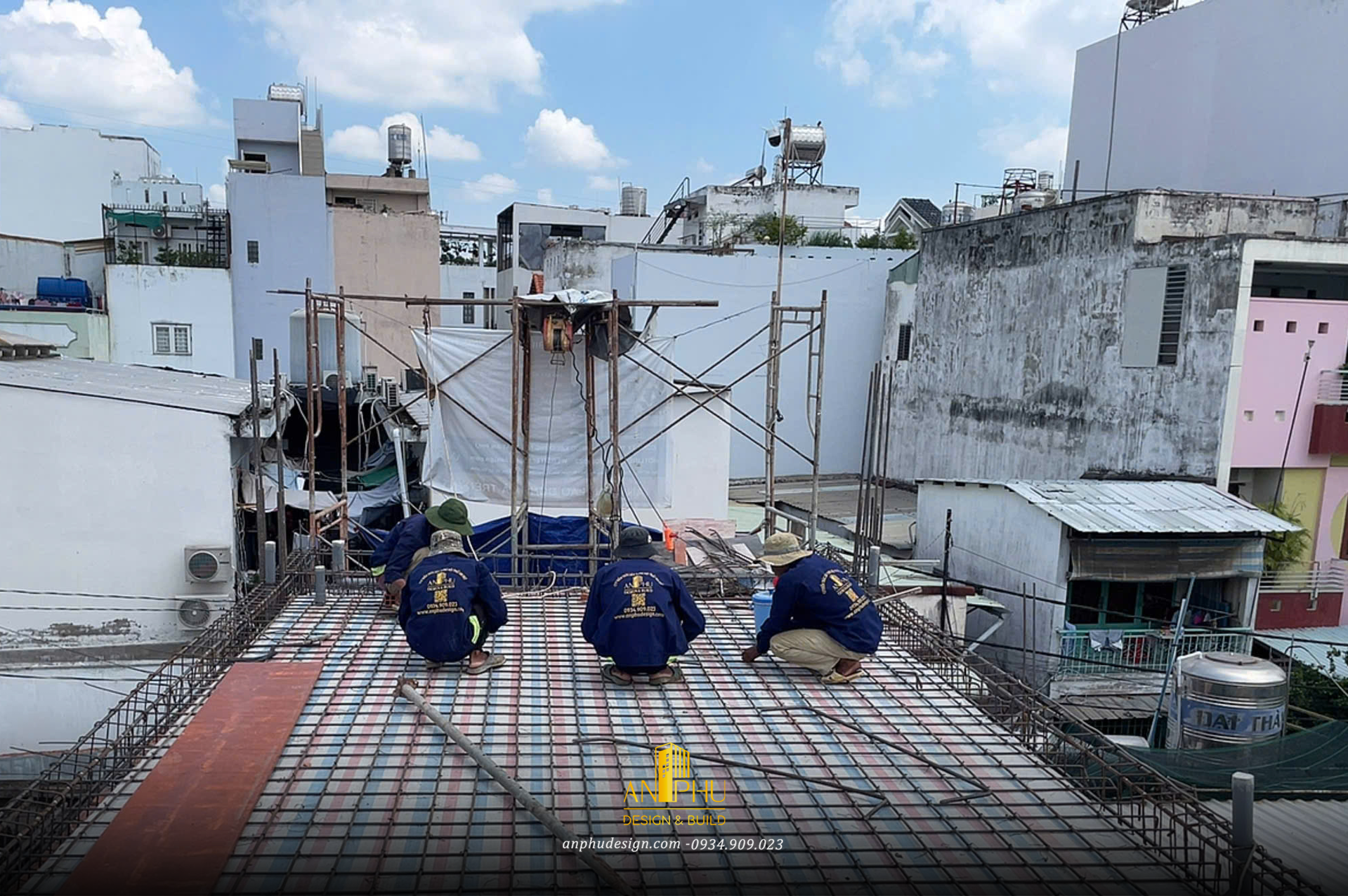

Lắp dựng cốt thép dầm sàn lầu 2

Untitled-18

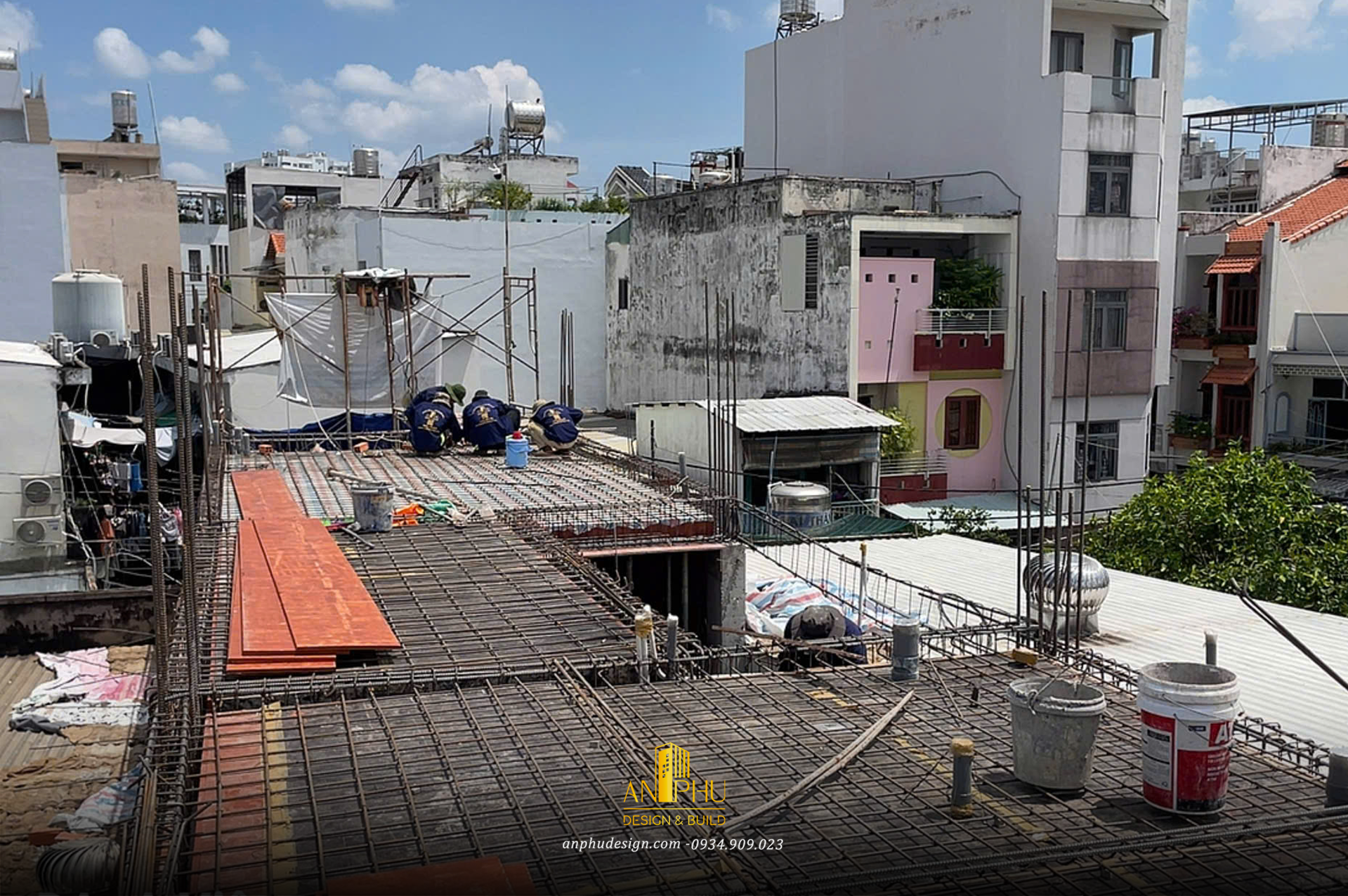

Tổng quan công trình trong giai đoạn thi công lắp dựng cốt thép

13. Gắn Kết Từng Mặt Sàn – Đổ Bê Tông Dầm Sàn Lầu 2

Sau khi công tác lắp dựng cốp pha và bố trí sắt thép cho dầm sàn lầu 2 hoàn tất, đội ngũ thi công đã tiến hành đổ bê tông dầm sàn, đánh dấu một bước tiến quan trọng trong hành trình thi công phần kết cấu.

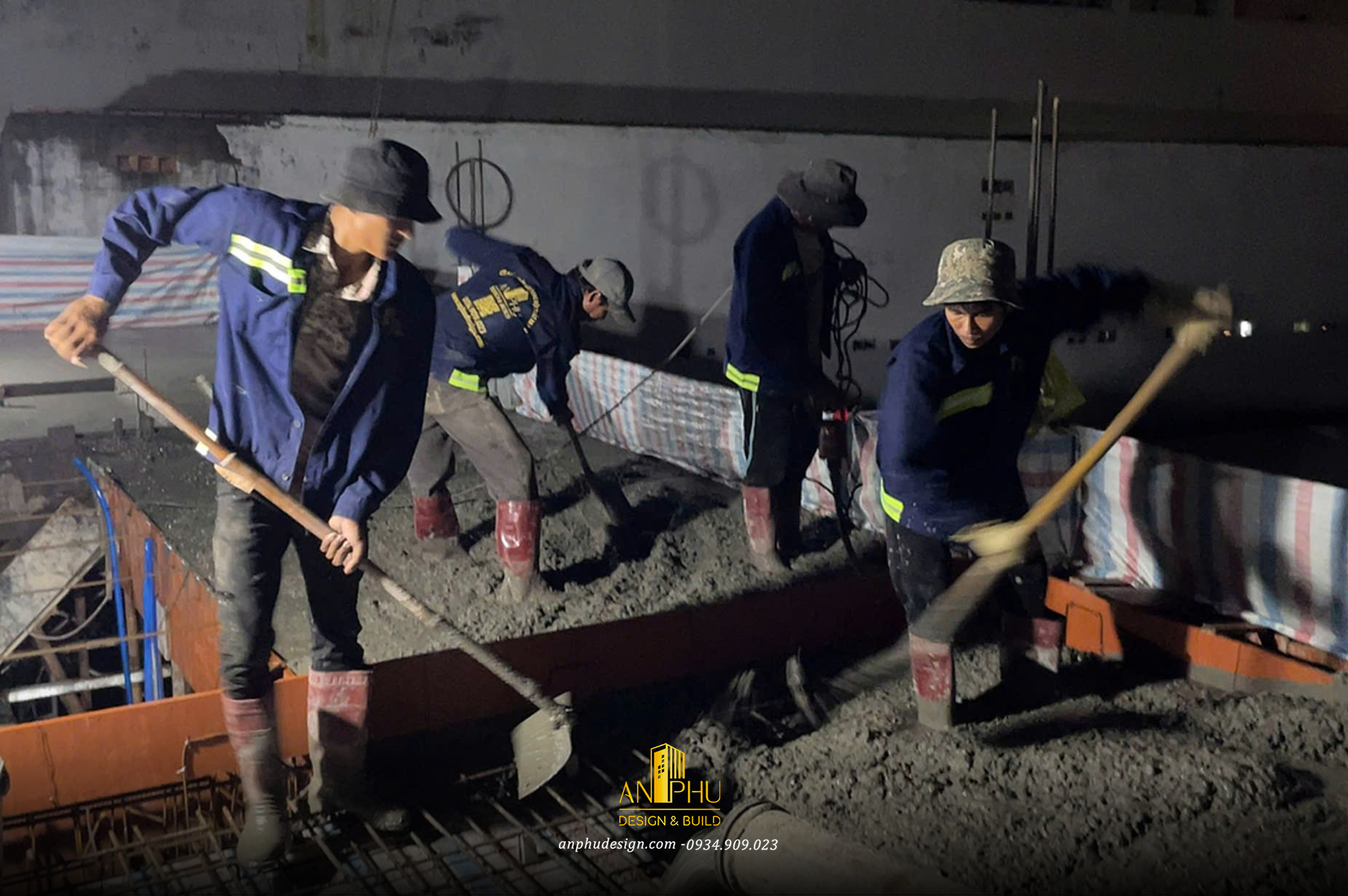

Untitled-20
Thi Công Đổ Bê Tông Kết Hợp Đầm Dùi Tại Chỗ

Bê tông được trộn đúng cấp phối, kiểm soát nghiêm ngặt về độ sụt và thời gian vận chuyển, đảm bảo chất lượng đồng đều từ xe trộn đến sàn công trình. Công tác đổ bê tông được thực hiện liên tục và đúng quy trình kỹ thuật, kết hợp với đầm dùi chuyên dụng để tăng độ đặc chắc, hạn chế tối đa rỗ khí và đảm bảo mặt sàn phẳng đều, không lún võng.

Untitled-21

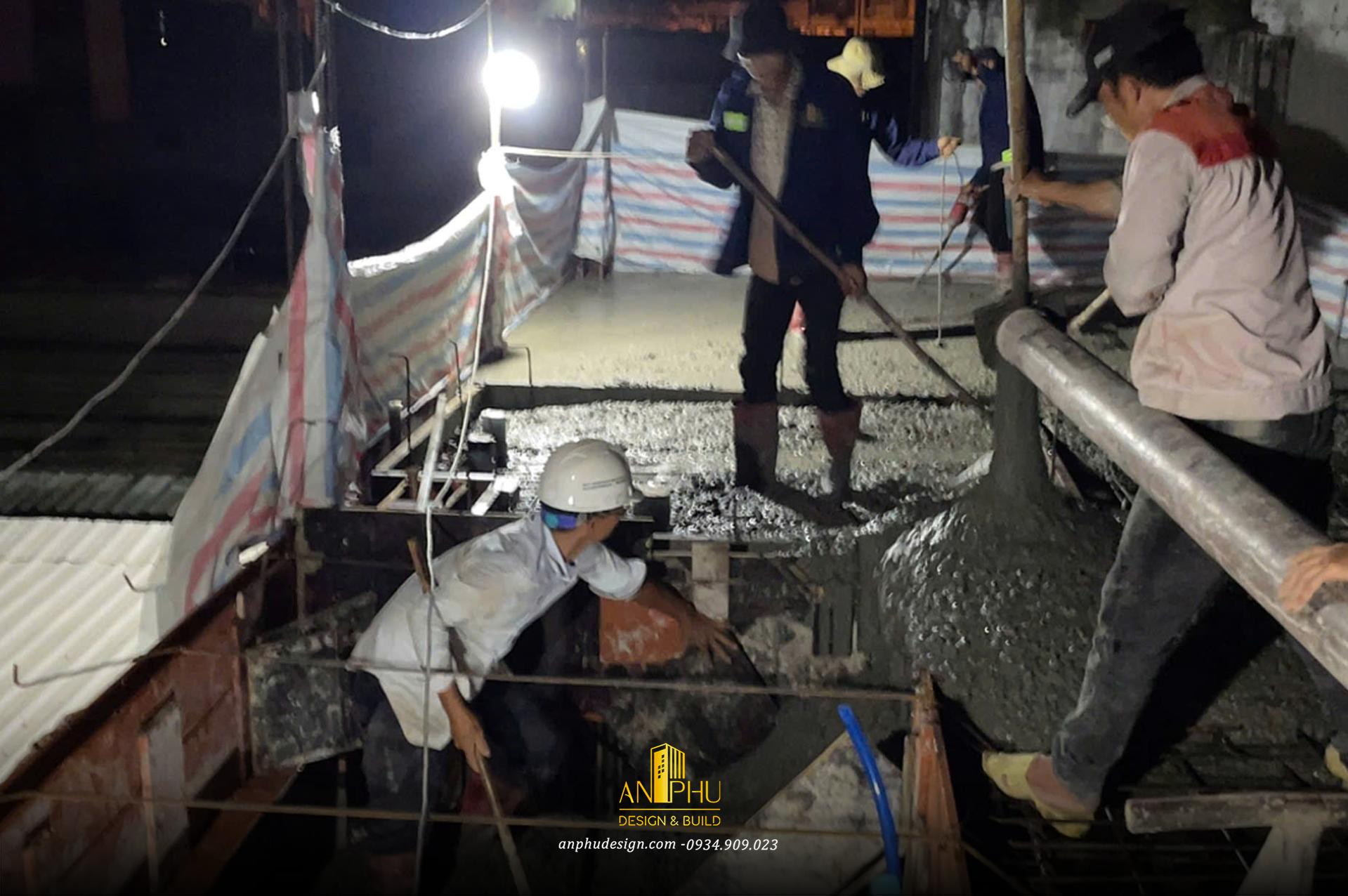

Bơm Bê Tông Lên Cao – Đảm Bảo Liên Tục Và Đều Mặt Sàn

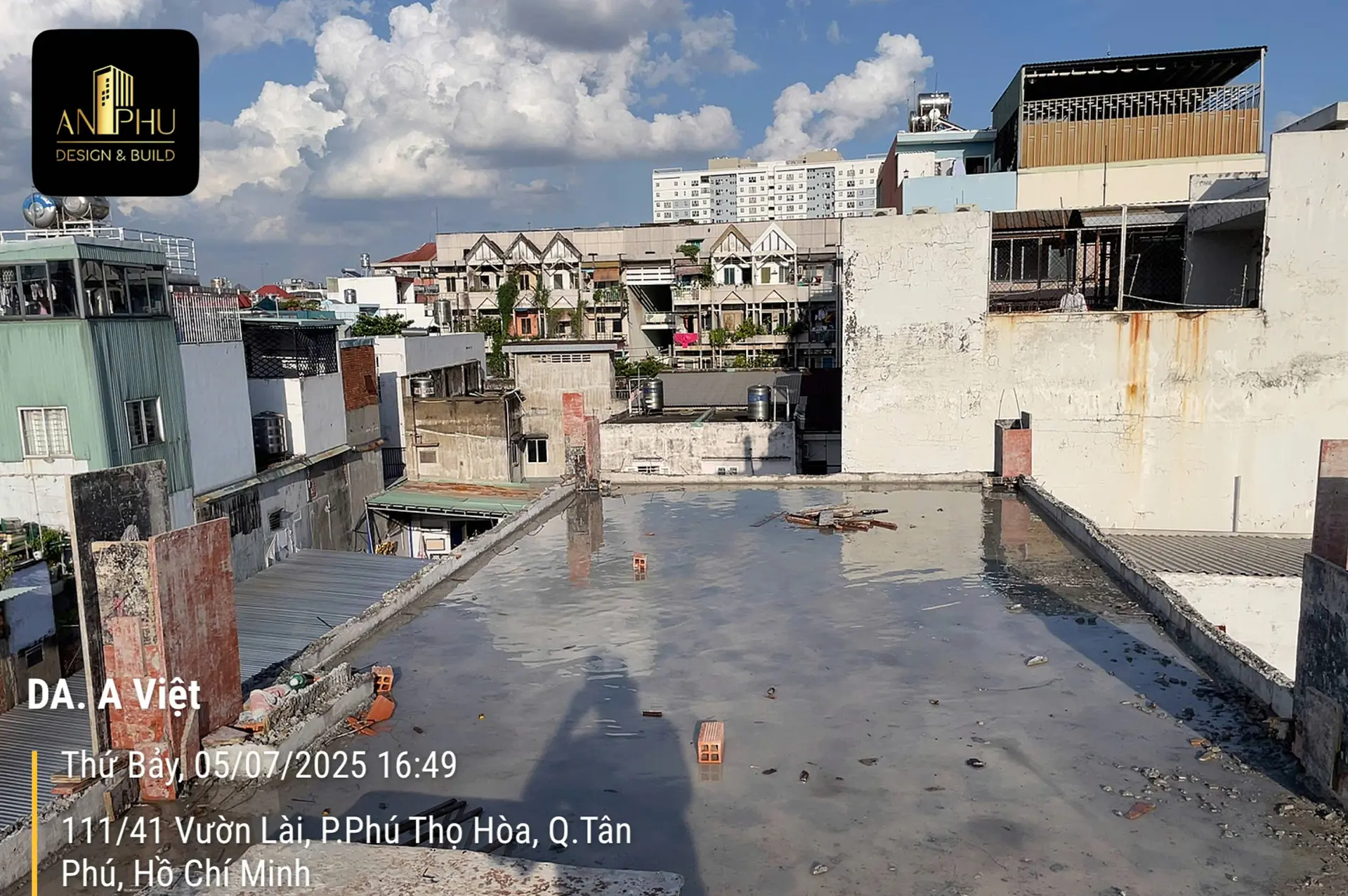

Với việc hoàn tất đổ bê tông sàn lầu 2, kết cấu công trình đang từng bước hoàn thiện chắc chắn và liền mạch, sẵn sàng chuyển sang các hạng mục tiếp theo như thi công cột tầng mái, xây tường bao và cốp pha dầm sàn tầng mái.

Untitled-22

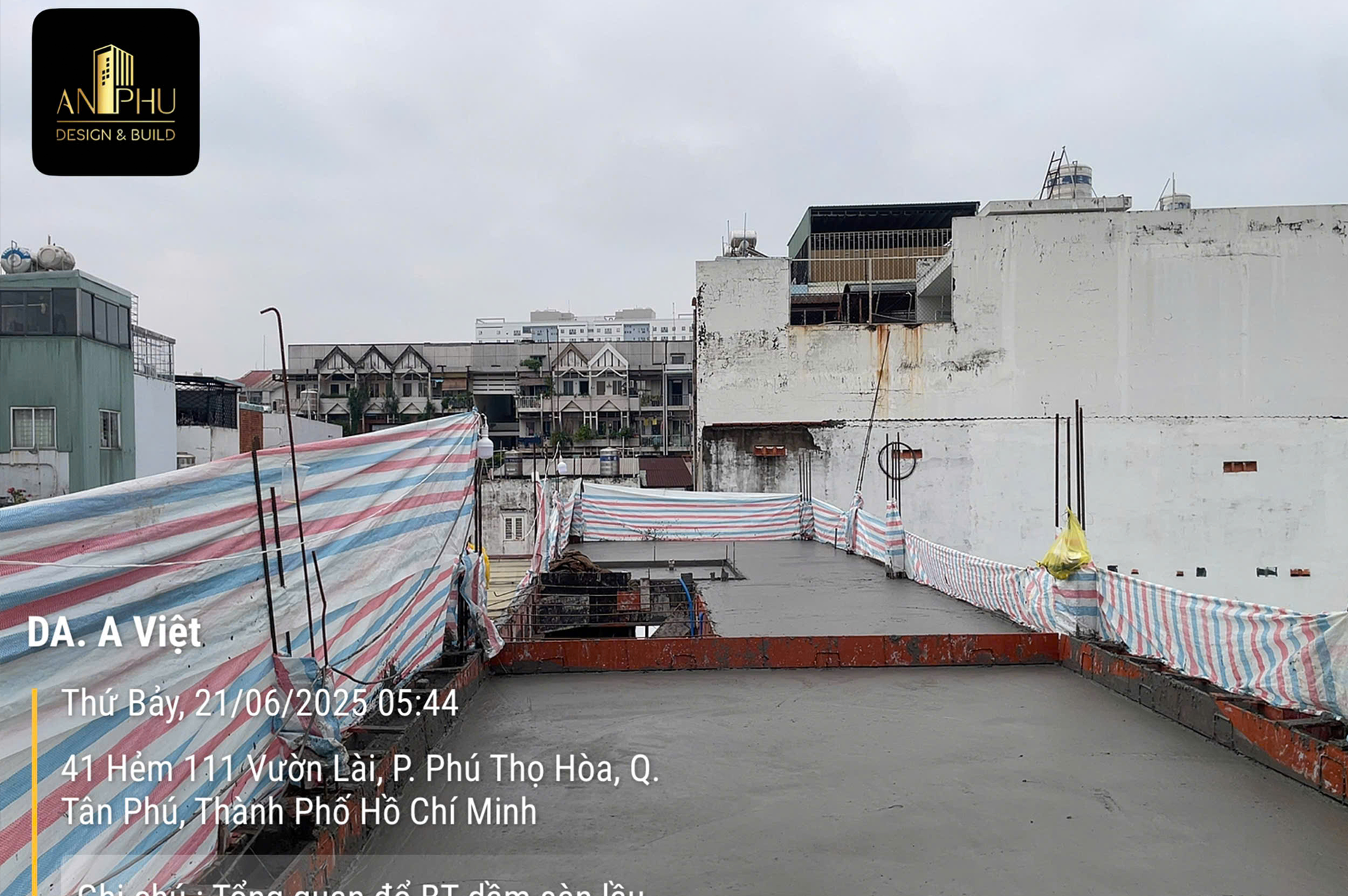

Mặt Sàn Lầu 2 Sau Khi Được Đổ Bê Tông Liền Mạch

14. Vươn Cao Kết Cấu – Gia Công, Lắp Dựng, Đổ Bê Tông Cột Và Xây Tường Bao

Ngay sau khi sàn tầng 2 đạt đủ cường độ, công trình được tiếp tục triển khai công tác gia công – lắp dựng cốp pha và sắt thép cột tầng mái. Đây là những cấu kiện trụ đứng cuối cùng, đóng vai trò truyền tải lực từ phần mái về kết cấu chịu lực bên dưới.

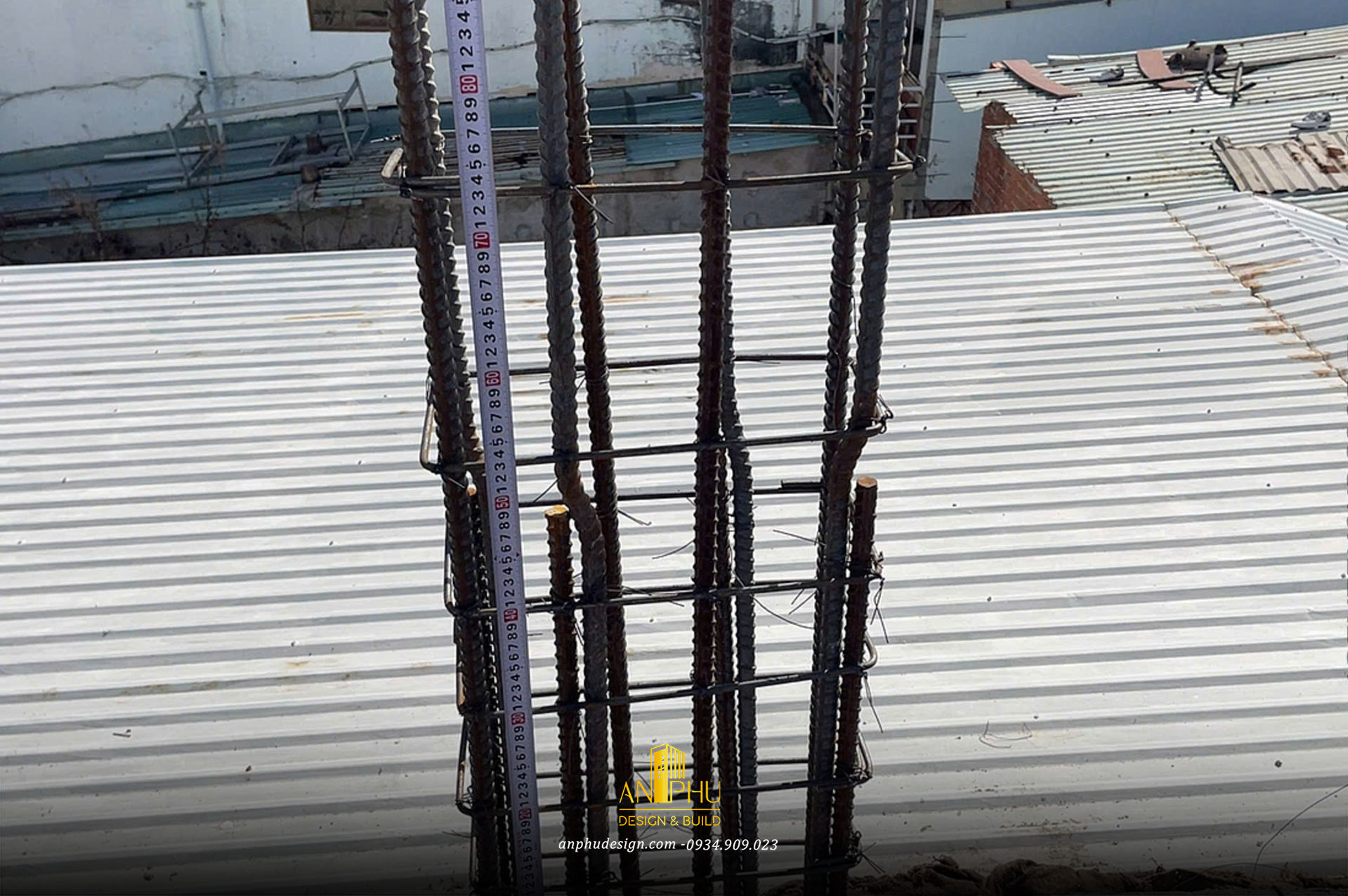

Untitled-25
Gia Công Sắt Thép Cho Cột Tầng Trên Cùng Của Công Trình

Từng thanh sắt thép được thi công theo đúng bản vẽ kỹ thuật, đảm bảo khoảng cách thép, vị trí nối buộc và lớp bảo vệ chuẩn xác.

Sau khi cốp pha và sắt thép cột được lắp đặt hoàn chỉnh và kiểm tra đạt yêu cầu, công đoạn đổ bê tông cột tầng mái được thực hiện.

Untitled-24

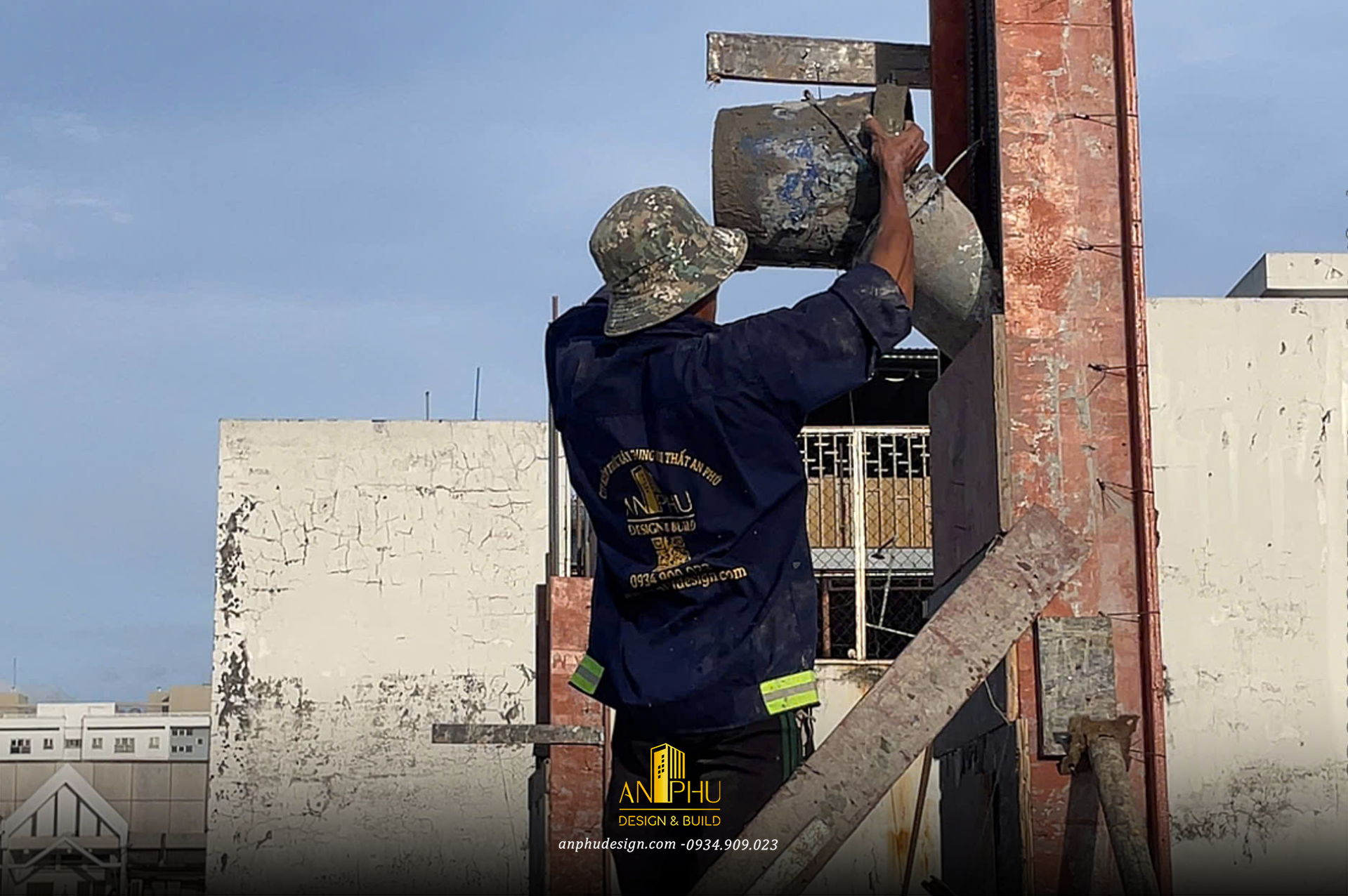

Đổ Bê Tông Cột Tầng Mái – Cẩn Thận Từng Công Đoạn

Bê tông được đổ đều, liên tục và kết hợp đầm dùi kỹ lưỡng để loại bỏ bọt khí, giúp cột chắc, đặc và đảm bảo độ bền vững lâu dài.

Untitled-23

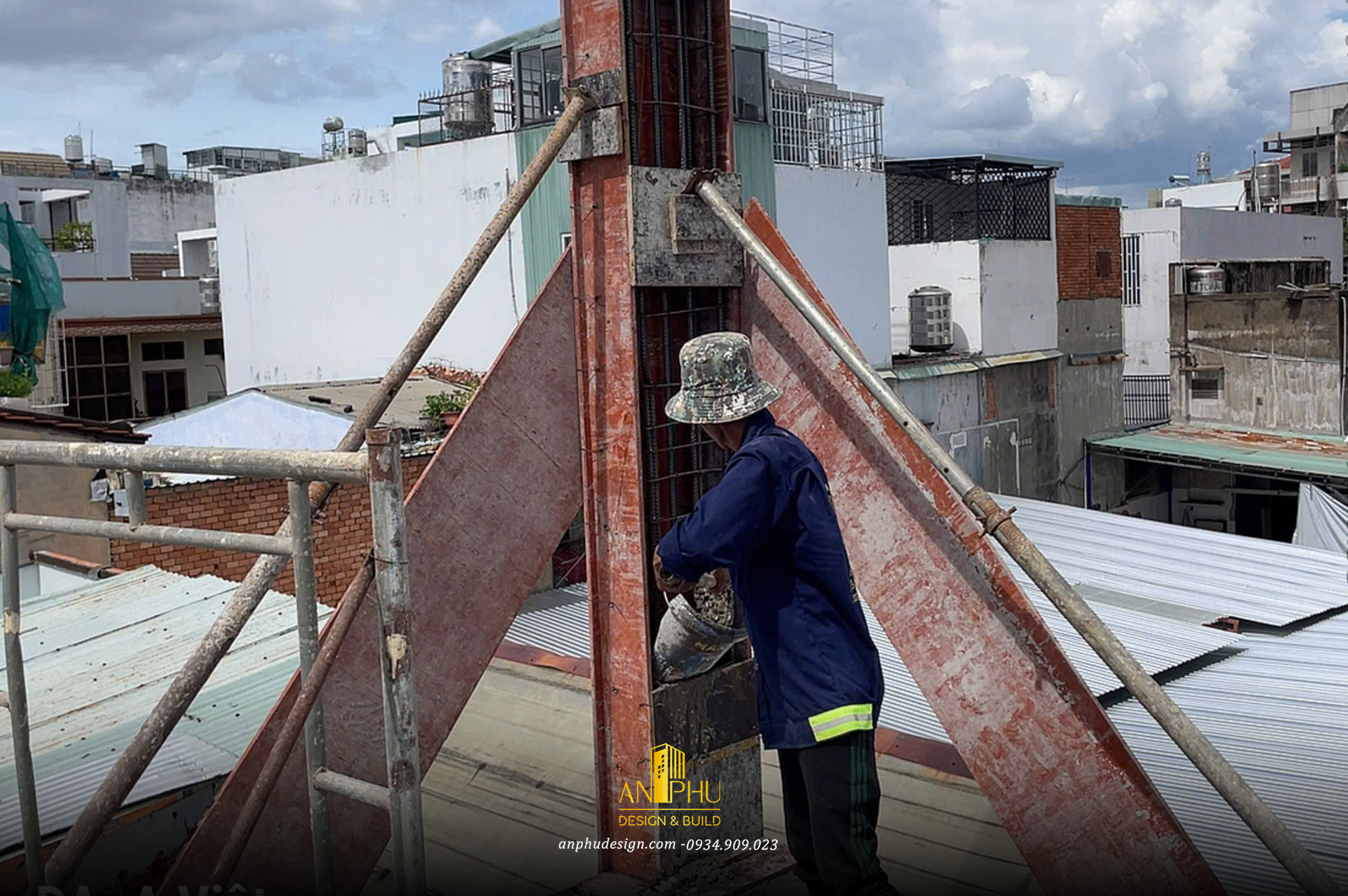

Cận Cảnh Công Tác Đổ Bê Tông Cột Sau Khi Gia Cố Hoàn Chỉnh

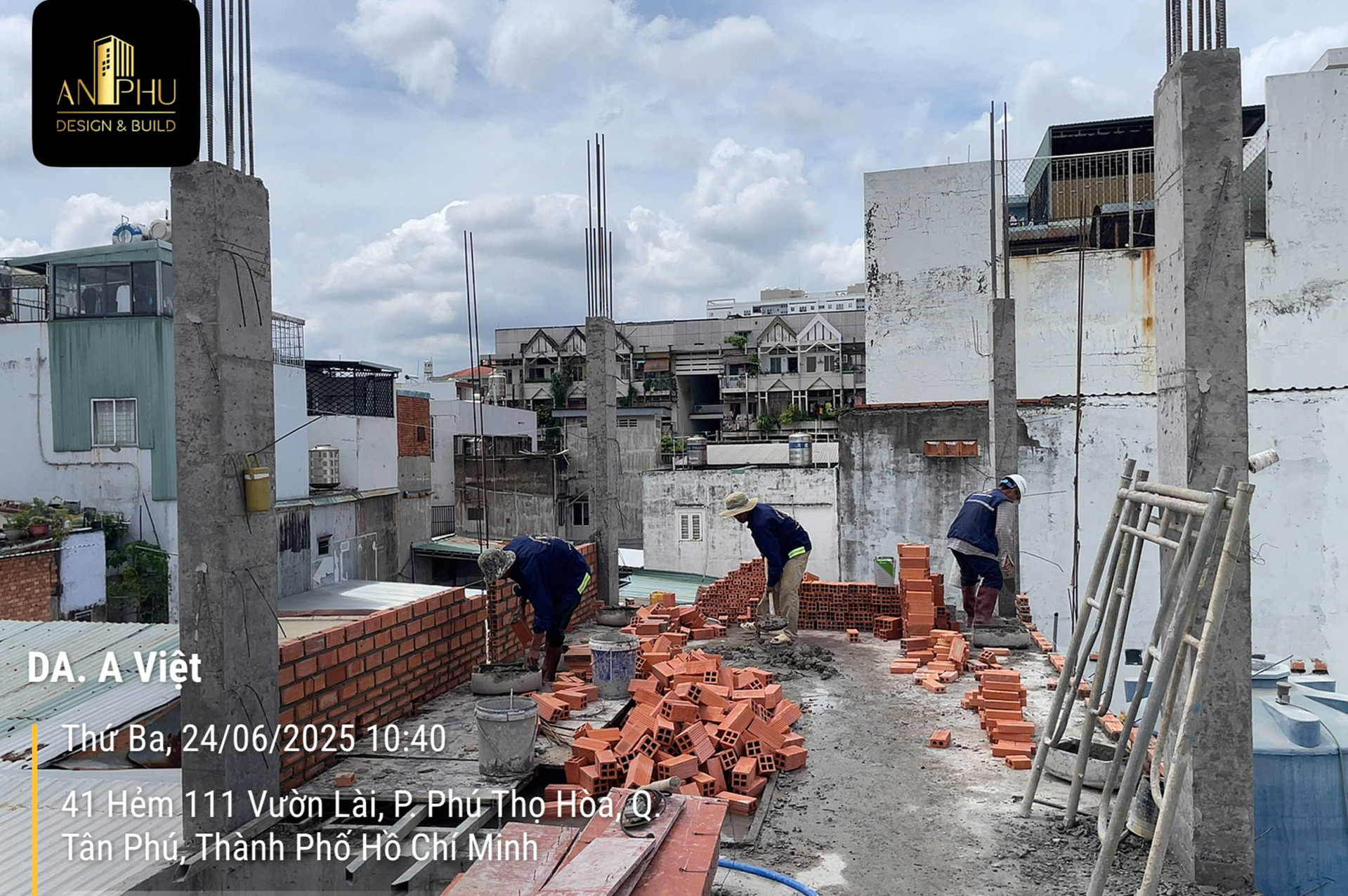

Ngay khi cột tầng mái hoàn thiện, đội ngũ thi công triển khai công tác xây tường bao tầng mái – bước cuối cùng của khối tường ngoài.

Untitled-26
Hoàn Thiện Thi Công Cột Tầng Mái – Chuẩn Bị Xây Tường Bao

Việc xây tường được thực hiện tỉ mỉ, đúng cao độ, đúng trục tim và kỹ thuật liên kết với dầm – cột, đảm bảo tính thẩm mỹ, khả năng chống thấm và độ bền kết cấu cho công trình.

Untitled-27

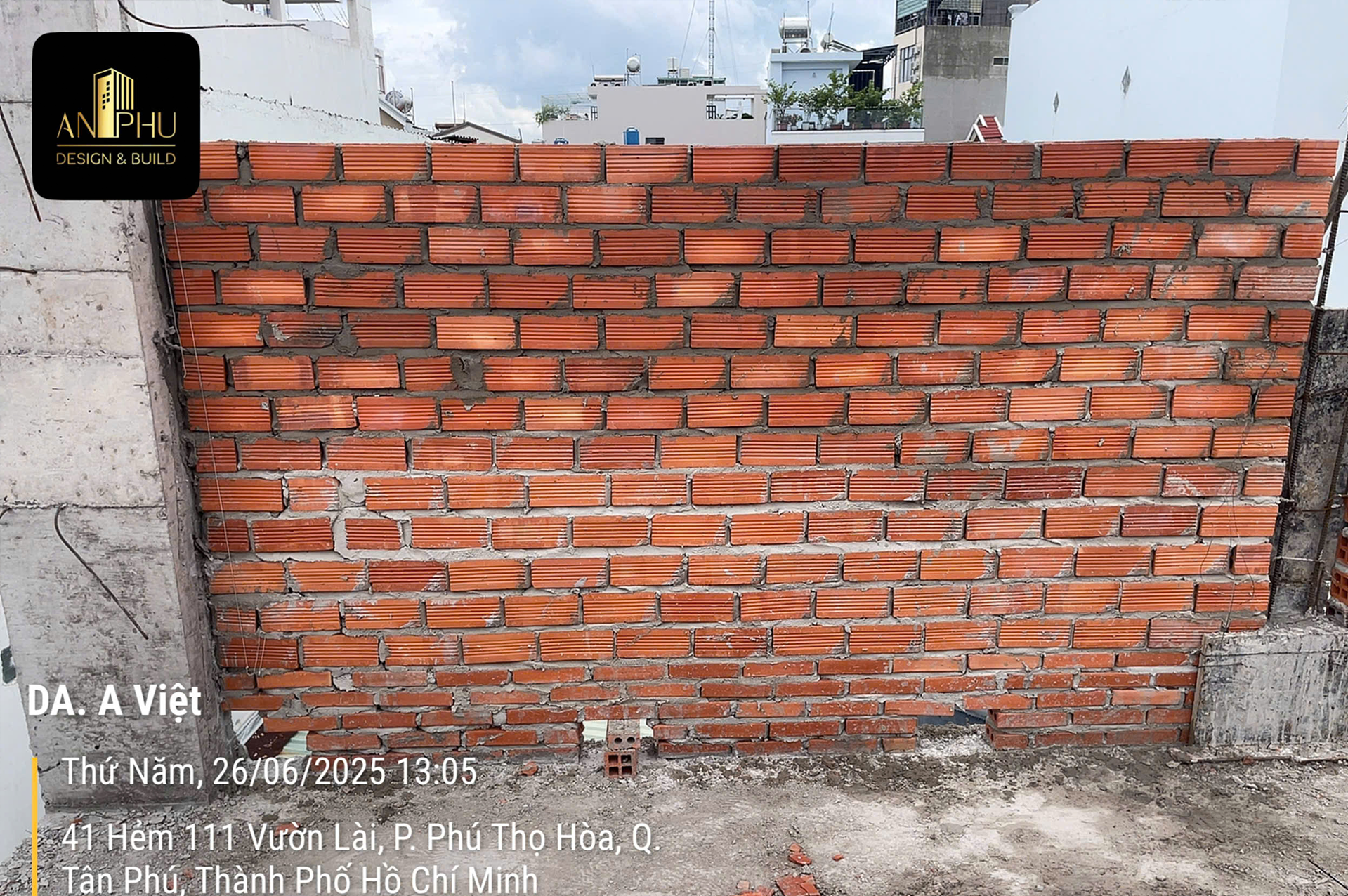

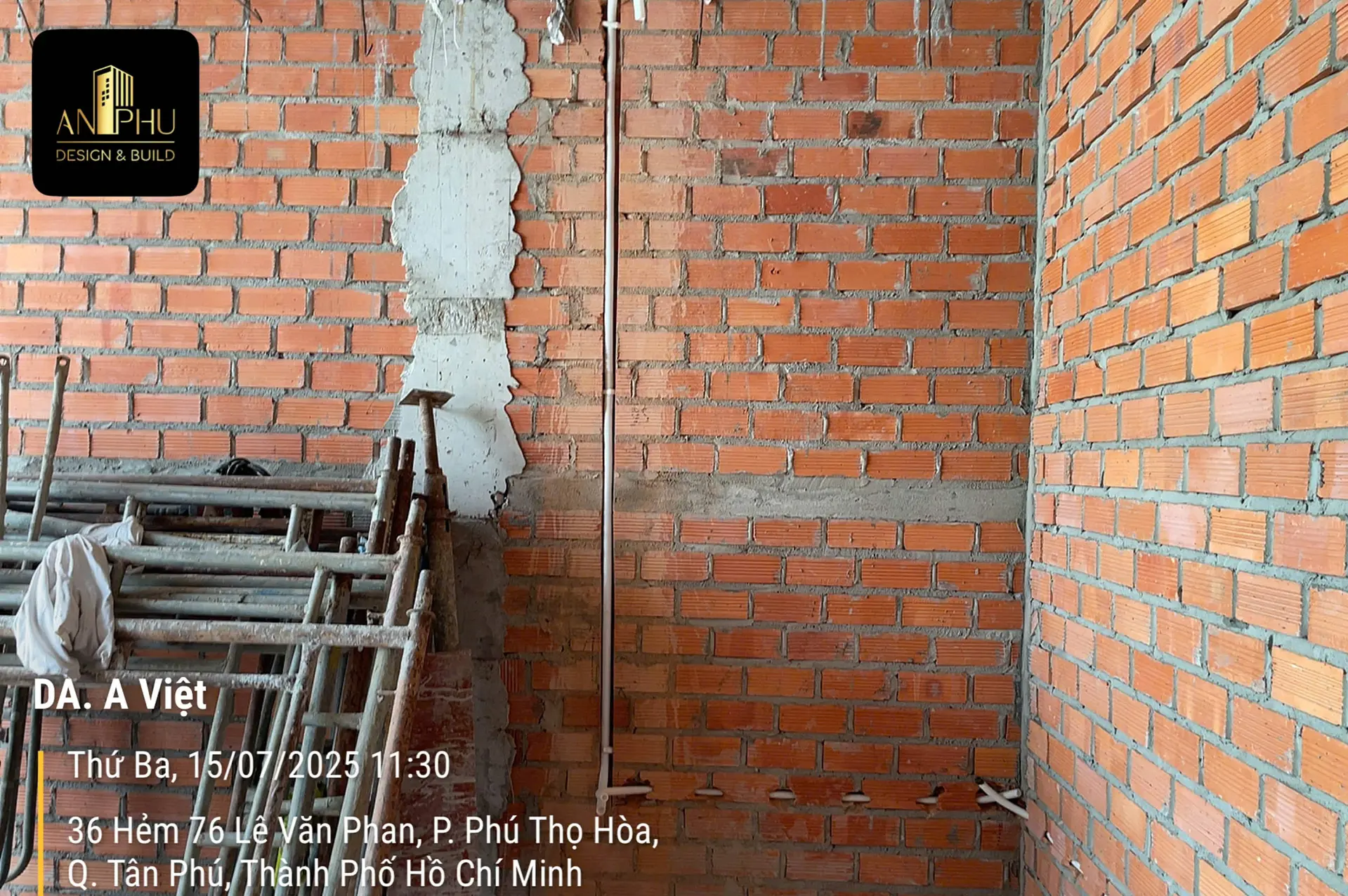

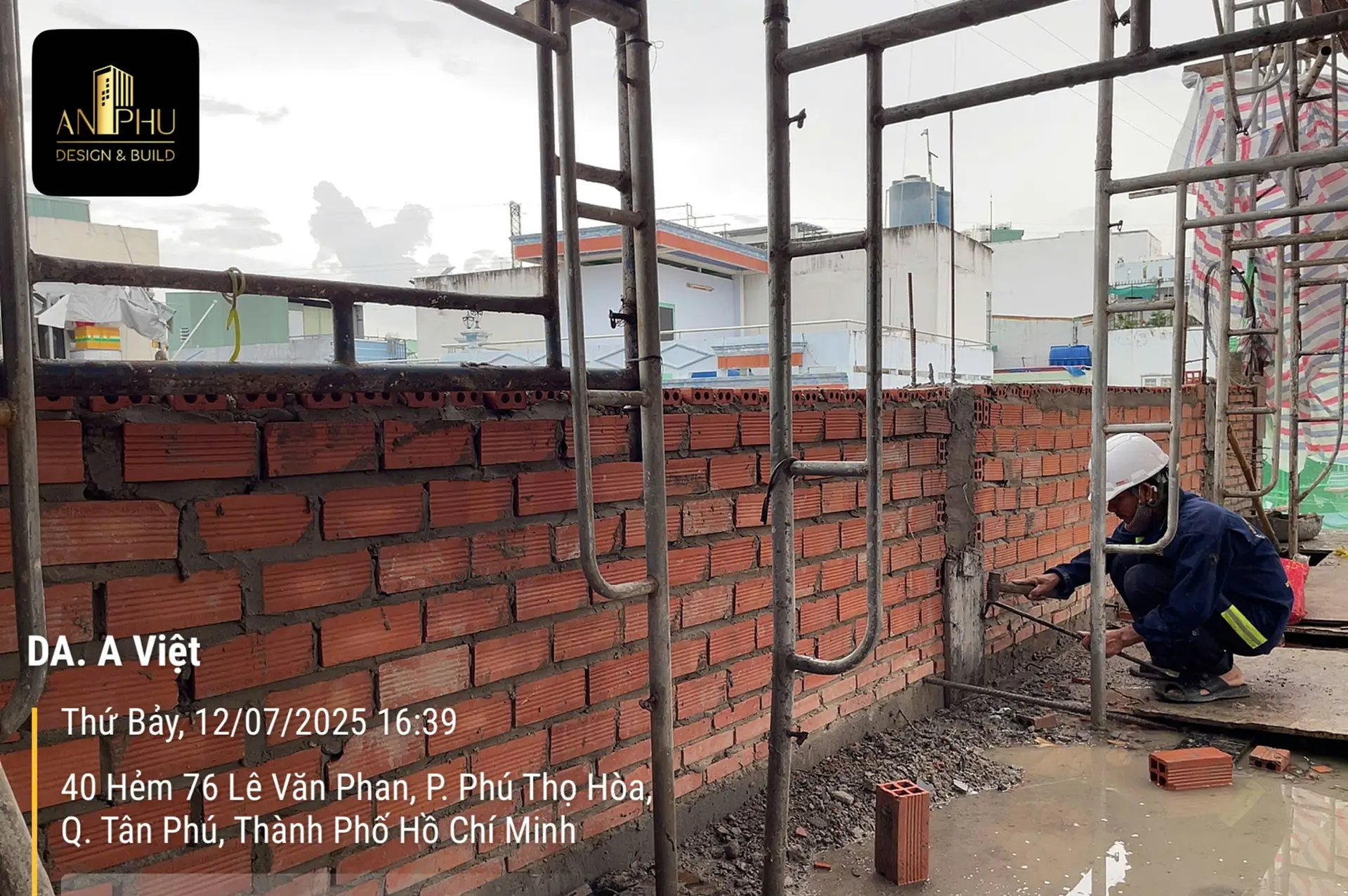

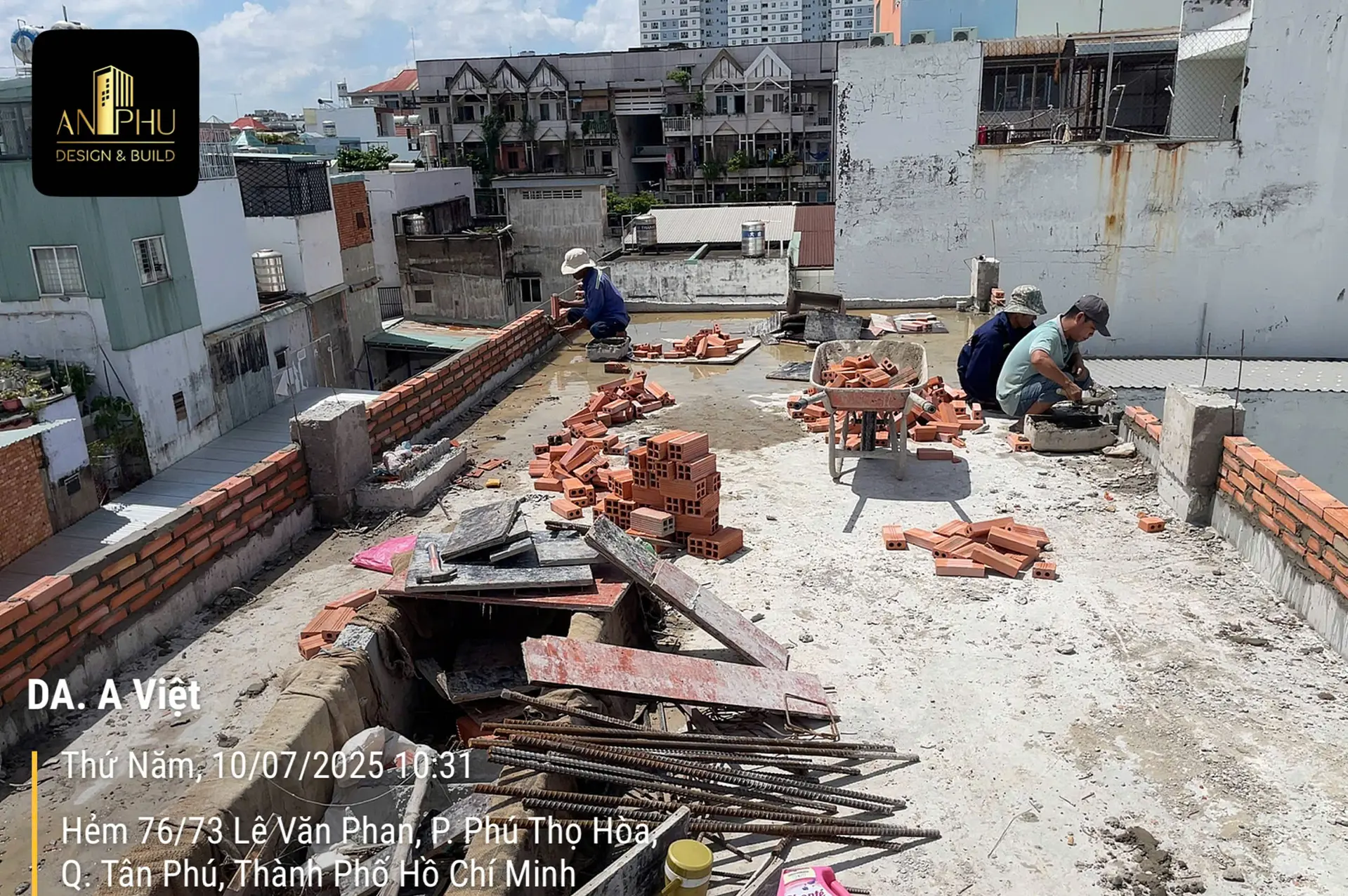

Thi Công Xây Tường Bao – Đảm Bảo Thẳng, Đều, Đúng Cao Độ

XEM THÊM

Báo giá thi công trọn gói nhà 2025 >>>

Báo giá thi công phần thô nhà phố 2025 >>>

AN PHÚ DESIGN&BUILD

🏠 Địa chỉ: 18 Đường số 2 Khu nhà ở Hưng Phú, Khu phố 1, Thủ Đức, Hồ Chí Minh, Việt Nam

📩 Email: anphu.tuvan01@gmail.com

☎️ SĐT: 0934.909.023
