Công trình nhà phố 3 tầng mái Thái tân cổ điển tại Phú Hữu, Quận 9.

Công trình nhà phố 3 tầng mái Thái tân cổ điển của anh Luân tại Bưng Ông Thoàn, Phú Hữu, TP.HCM do Xây Dựng An Phú thiết kế và thi công.

alo1
alo alo
Untitled-1
L-HOUSE
L - HOUSE – công trình nhà phố 3 tầng mái Thái mang phong cách Tân cổ điển.
Vị Trí
Vị Trí
Phú Hữu, Quận 9
Số tầng
Số tầng
3 tầng
Diện Tích
Diện Tích
4m x 12m

Công trình nhà phố 3 tầng mái Thái tân cổ điển của anh Luân tại Bưng Ông Thoàn, Phú Hữu, TP.HCM do Xây Dựng An Phú thiết kế và thi công, nổi bật với kiến trúc thanh lịch, bố trí công năng hợp lý và quy trình triển khai chuyên nghiệp ngay từ đầu.

1. Nhà phố 3 tầng mái Thái tân cổ điển – Dấu ấn chỉn chu tại Phú Hữu, TP.HCM

Tại tuyến đường Bưng Ông Thoàn (Phường Phú Hữu, TP. Thủ Đức), Xây Dựng An Phú chính thức khởi công công trình nhà phố 3 tầng theo phong cách mái Thái tân cổ điển cho gia đình anh Luân. Với diện tích 4m x 12m, công trình không chỉ khai thác tối đa không gian sử dụng mà còn mang đến vẻ đẹp hài hòa giữa thẩm mỹ và công năng.

anh thành biết cái chó gì
Nhà phố 3 tầng mái Thái tân cổ điển

XEM THÊM: Nhà phố Tân cổ điển

2. Tư vấn thiết kế nhà phố 3 tầng mái Thái tân cổ điển

Trước khi bước vào thi công, Xây Dựng An Phú đã có nhiều buổi tư vấn thiết kế chi tiết cùng anh Luân – chủ đầu tư công trình nhà phố 3 tầng tại Bưng Ông Thoàn, Phú Hữu, TP.HCM.

Dựa trên nhu cầu sử dụng và sở thích về kiến trúc mái Thái mang nét tân cổ điển, đội ngũ kiến trúc sư của An Phú đã đề xuất phương án bố trí mặt bằng hợp lý, đảm bảo thẩm mỹ – công năng – phong thủy – tối ưu chi phí. Bản vẽ được chỉnh sửa, hoàn thiện kỹ lưỡng trước khi đi vào giai đoạn thi công.

7
Buổi tư vấn diễn ra trực tiếp tại văn phòng công ty

8
Buổi tư vấn diễn ra sôi nổi

3. Mặt bằng công trình khoa học, tối ưu diện tích

Với diện tích 4m x 12m, mặt bằng công trình được bố trí linh hoạt và hợp lý, vừa đảm bảo công năng sử dụng vừa tạo cảm giác thông thoáng.

Tầng trệt gồm: sân trước – phòng khách – bếp – sân sau và nhà vệ sinh.

Lầu 1 bố trí 2 phòng ngủ, WC riêng biệt, sảnh thang rộng rãi giúp giao thông thuận tiện.

Lầu 2 là không gian riêng gồm: phòng ngủ thứ 3, phòng thờ và WC – vừa đáp ứng nhu cầu sinh hoạt, vừa giữ được sự riêng tư, trang nghiêm.

Thiết kế tận dụng tối đa ánh sáng và thông gió tự nhiên, mang lại không gian sống tiện nghi, dễ chịu cho gia đình anh Luân.

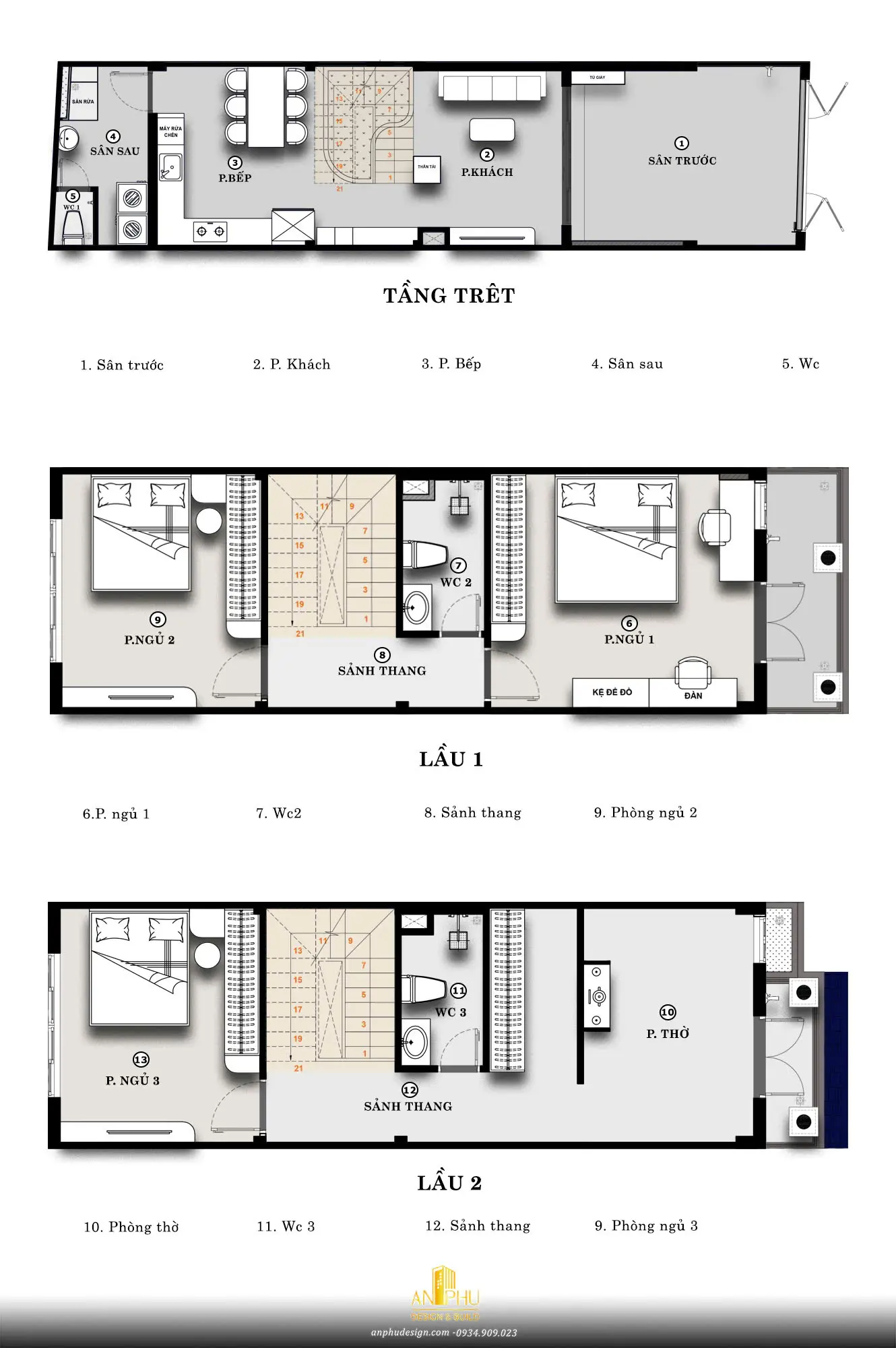

z6592796251019_87f999e638b968dcfe8585a318a5090d
Mặt bằng L-HOUSE

4. Lễ khởi công: Khởi đầu cho một tổ ấm chỉn chu

Buổi lễ khởi công đã được tổ chức trang trọng, đánh dấu sự bắt đầu của một hành trình xây dựng đầy tâm huyết. Đại diện An Phú cùng gia chủ đã cùng nhau thực hiện nghi thức cúng khởi công, cầu mong quá trình thi công thuận lợi, suôn sẻ và bền vững theo thời gian.

5
Lễ khởi công diễn ra suôn sẻ

6
Lễ khởi công diễn ra trong niềm vui phấn khởi

492908903_1120248473451210_8102665849639886388_n
Bàn cúng khởi công tại công trình

5. Đo đạc ranh móc – Xác định chính xác vị trí thi công

Công tác đo đạc ranh móc được thực hiện tỉ mỉ bởi kỹ sư hiện trường nhằm xác định chính xác ranh giới đất xây dựng, tránh các tranh chấp pháp lý và đảm bảo thi công đúng bản vẽ thiết kế. Đây là một phần không thể thiếu trong quy trình xây dựng bài bản, khẳng định sự chuyên nghiệp và minh bạch từ phía Xây Dựng An Phú.

Thiết kế chưa có tên

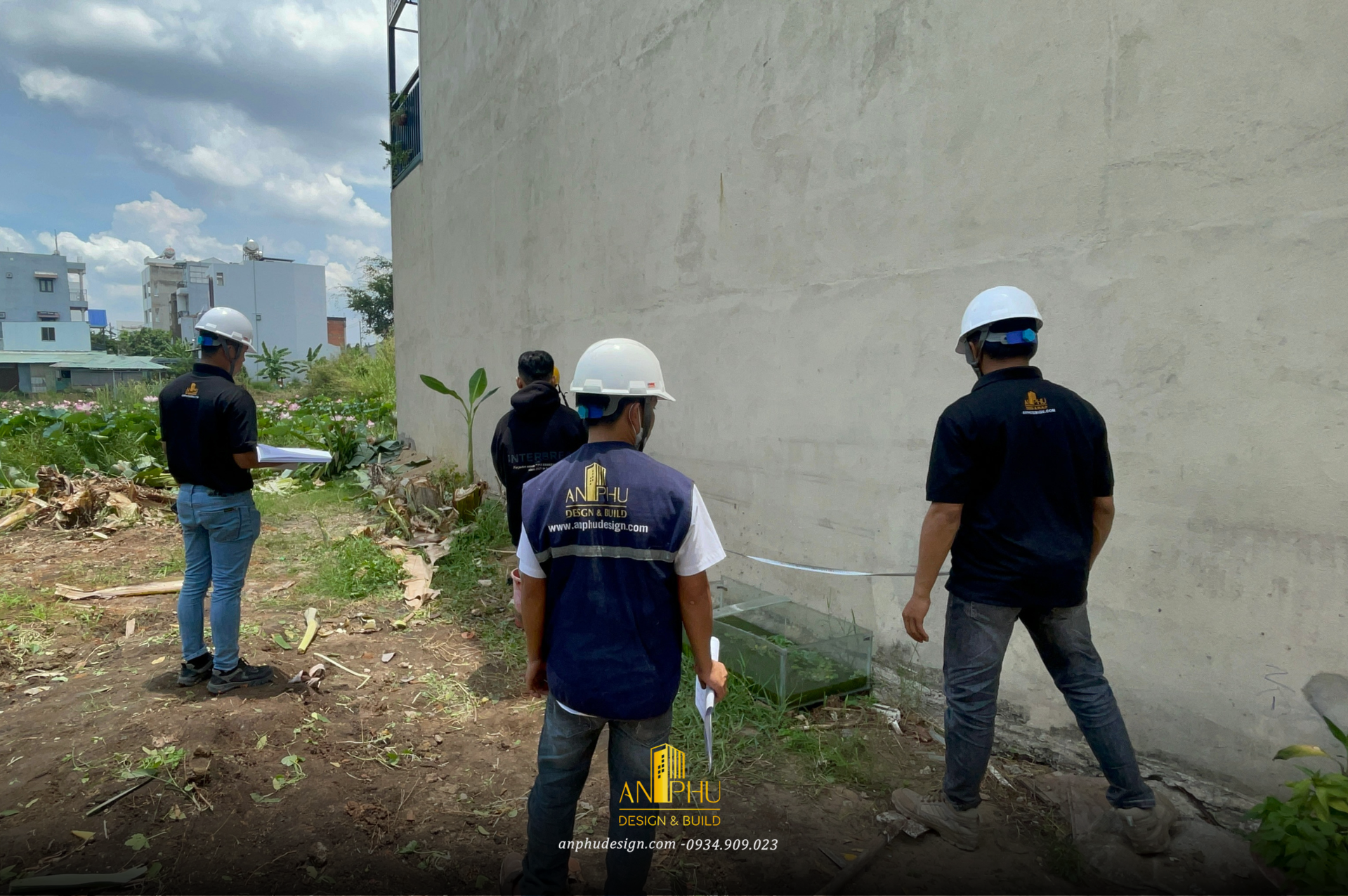

Kỹ sư của công ty đo đạc ranh móc trực tiếp tại công trình

2
Không khí thảo luận sôi nổi

6. Ép cọc thử – Bước kiểm tra nền móng trước thi công

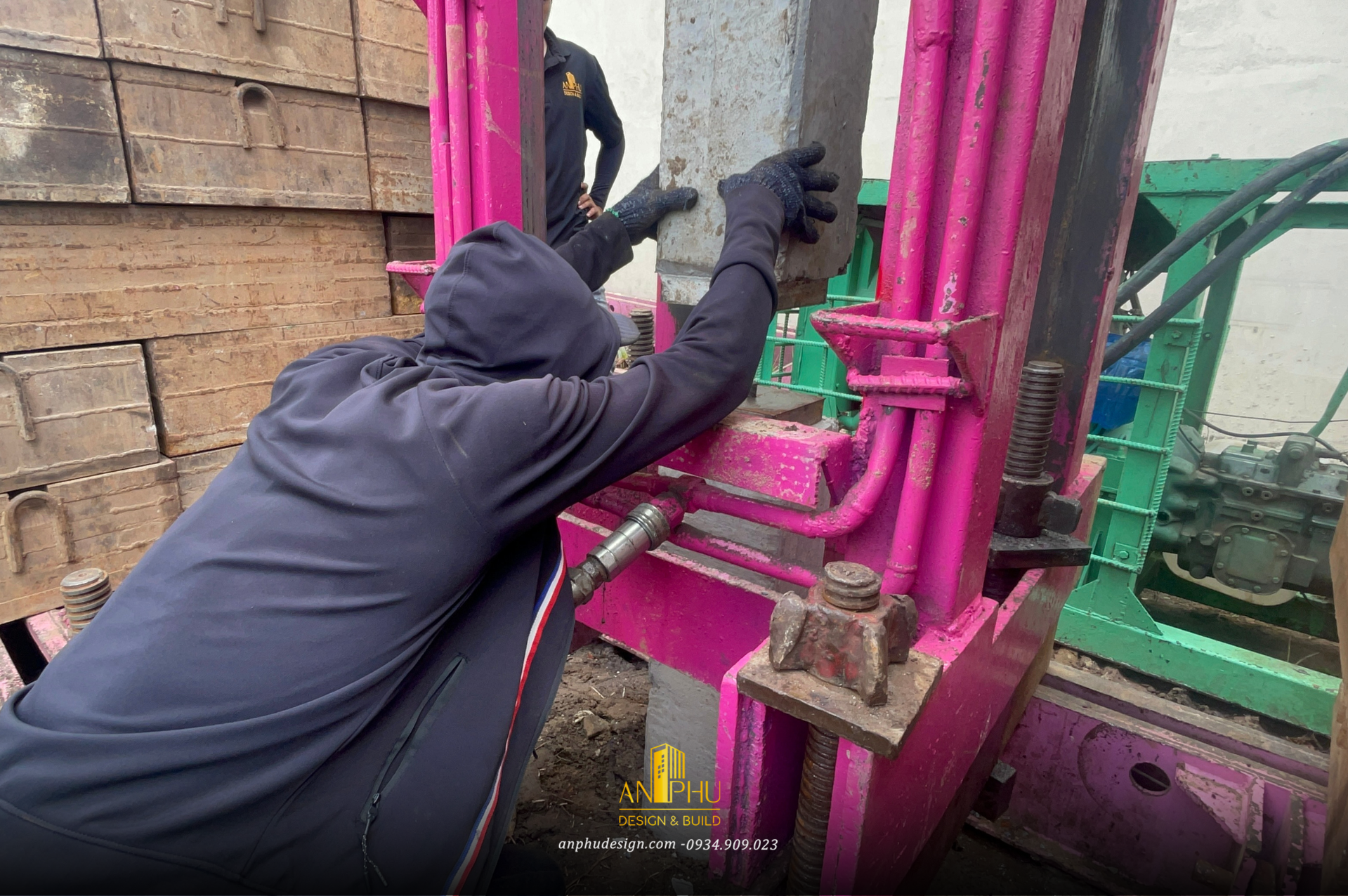

Ngay sau lễ khởi công, đội ngũ kỹ sư An Phú tiến hành ép cọc thử để kiểm tra khả năng chịu tải của nền đất. Đây là bước quan trọng giúp đảm bảo chất lượng kết cấu móng về sau, đặc biệt với những công trình nhà phố cao tầng như L-HOUSE tại khu dân cư Phú Hữu.

3

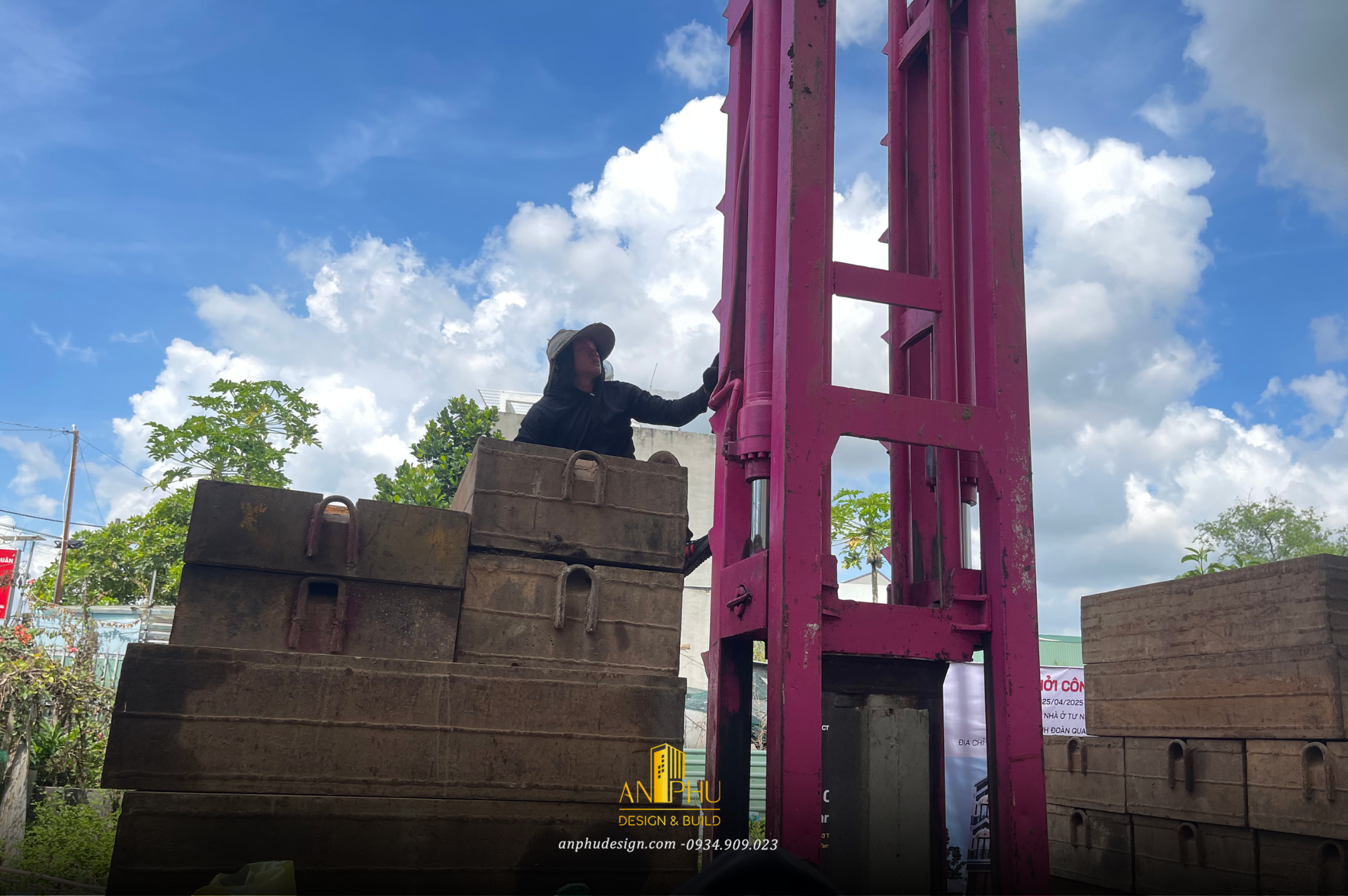

Cọc được đưa vào dàn ép

4
Đang tiến hành nối cọc công trình

XEM THÊM: 2 phương pháp ép cọc bê tông phổ biến cho nhà phố

7. Thi công móng vững chắc cho nhà phố 3 tầng mái Thái – Công trình anh Luân

Hệ đài móng được thiết kế và thi công chuẩn kỹ thuật, kết nối đồng bộ với hệ cọc đã ép, đảm bảo khả năng chịu lực và phân phối tải trọng hợp lý. Đội ngũ kỹ sư giám sát nghiêm ngặt từng chi tiết thi công, tuân thủ đúng bản vẽ và tiêu chuẩn xây dựng.

đài móng

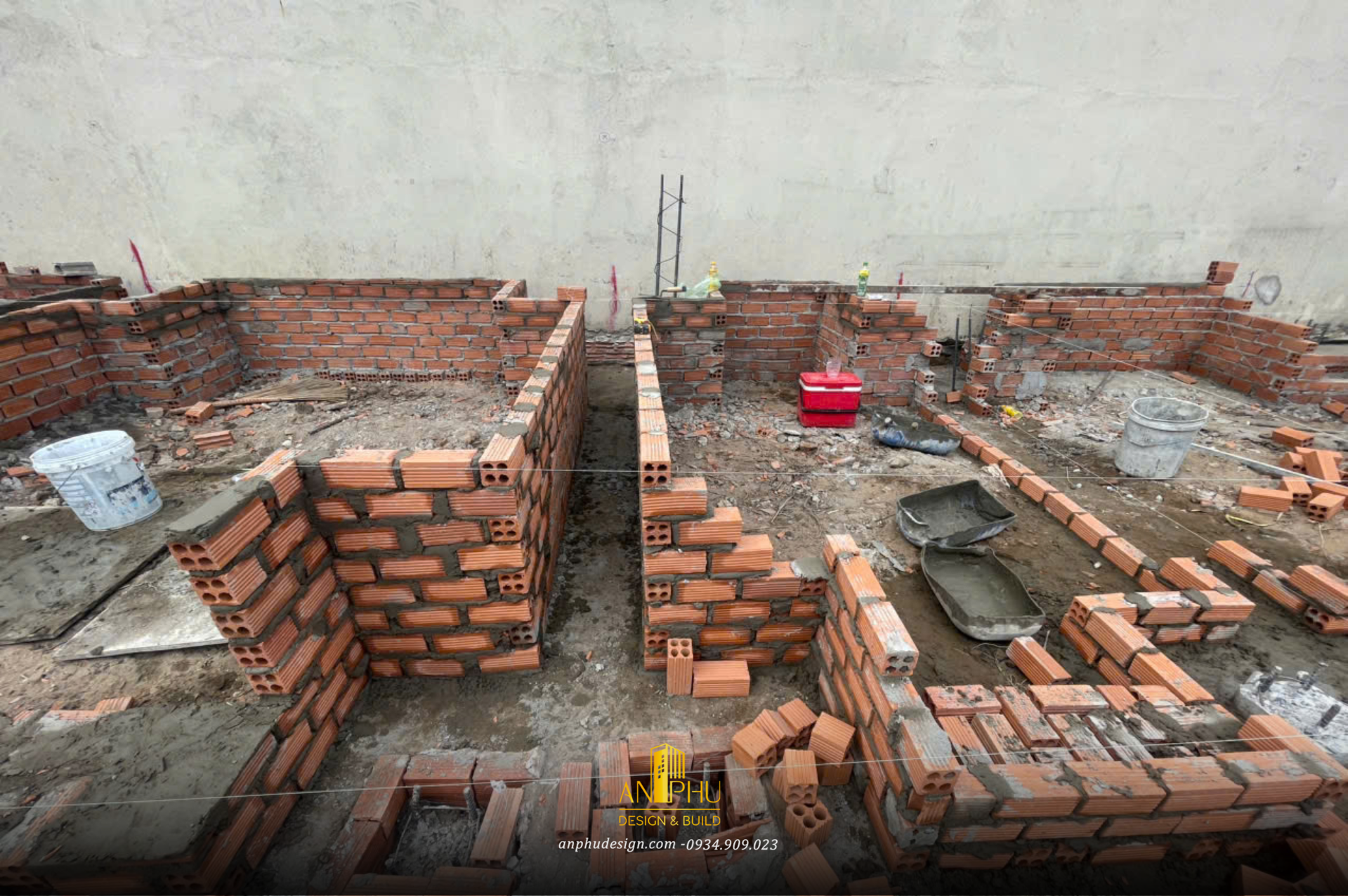

Xây dựng đài móng tại nhà anh Luân

Bê tông đáy móng được sử dụng không chỉ để tạo lớp đệm phẳng, bảo vệ cốt thép, mà còn nhằm chống xâm thực hóa chất từ môi trường đất yếu đặc thù tại khu vực. Đây là hạng mục đòi hỏi kỹ thuật cao, sử dụng bê tông đúng mác, được đổ liên tục và xử lý bề mặt kỹ lưỡng để đảm bảo độ kín và độ bền tối ưu cho móng nhà.

XEM THÊM: Hướng dẫn thi công đổ bê tông móng nhà dân dụng chuẩn kỹ thuật

đổ bê tông đáy
Đổ bê tông móng tự hoại - một tiêu chuẩn kĩ thuật cao

8. Thi công hố ga – Hoàn thiện hệ thống thoát nước

Tại nhà anh Luân (Bưng Ông Thoàn, Phú Hữu), đội ngũ An Phú tiến hành xây hố ga đúng tiêu chuẩn kỹ thuật, đảm bảo khả năng thoát nước hiệu quả và bền vững.

Hố ga được đặt đúng vị trí, xây gạch kiên cố, chống thấm kỹ lưỡng và lắp nắp đậy chịu lực. Đây là bước quan trọng giúp công trình vận hành ổn định, hạn chế ngập úng và dễ bảo trì sau này.

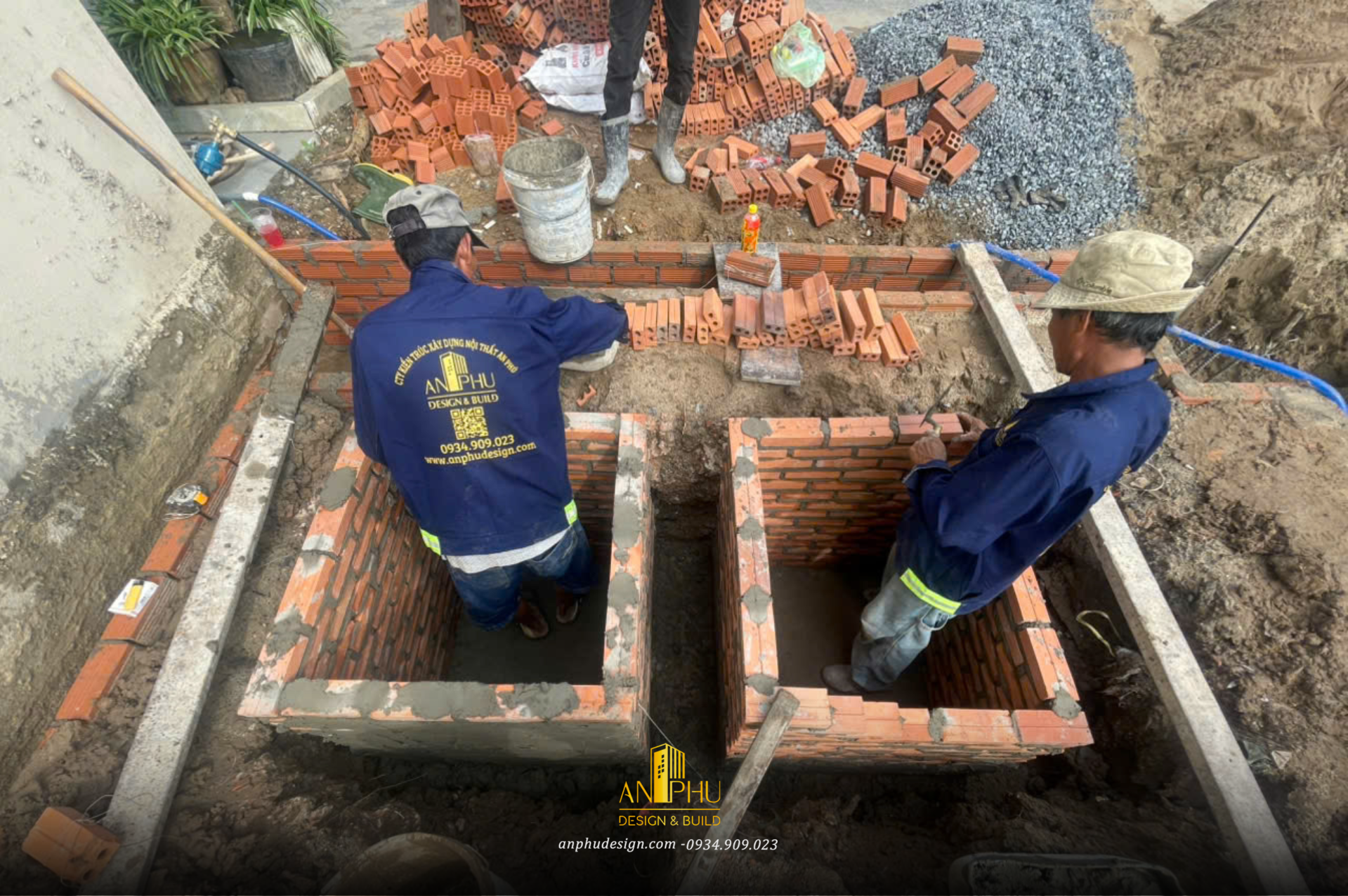

xây hố ga
Thi công hố ga tại nhà anh Luân

9. Gia công lắp dựng cốt thép đài móng, cốt thép đà và thi công M&E âm sàn – Nhà anh Luân

Sau công đoạn đổ bê tông đáy móng, công trình nhà phố 3 tầng mái Thái tân cổ điển của anh Luân bước vào giai đoạn thi công cốt lõi:

Gia công – lắp dựng cốt thép đài móng được thực hiện đúng kỹ thuật, tuân thủ bản vẽ kết cấu. Thép được buộc chắc chắn, đúng khoảng cách, đảm bảo khả năng chịu lực và độ bền lâu dài cho toàn bộ công trình.

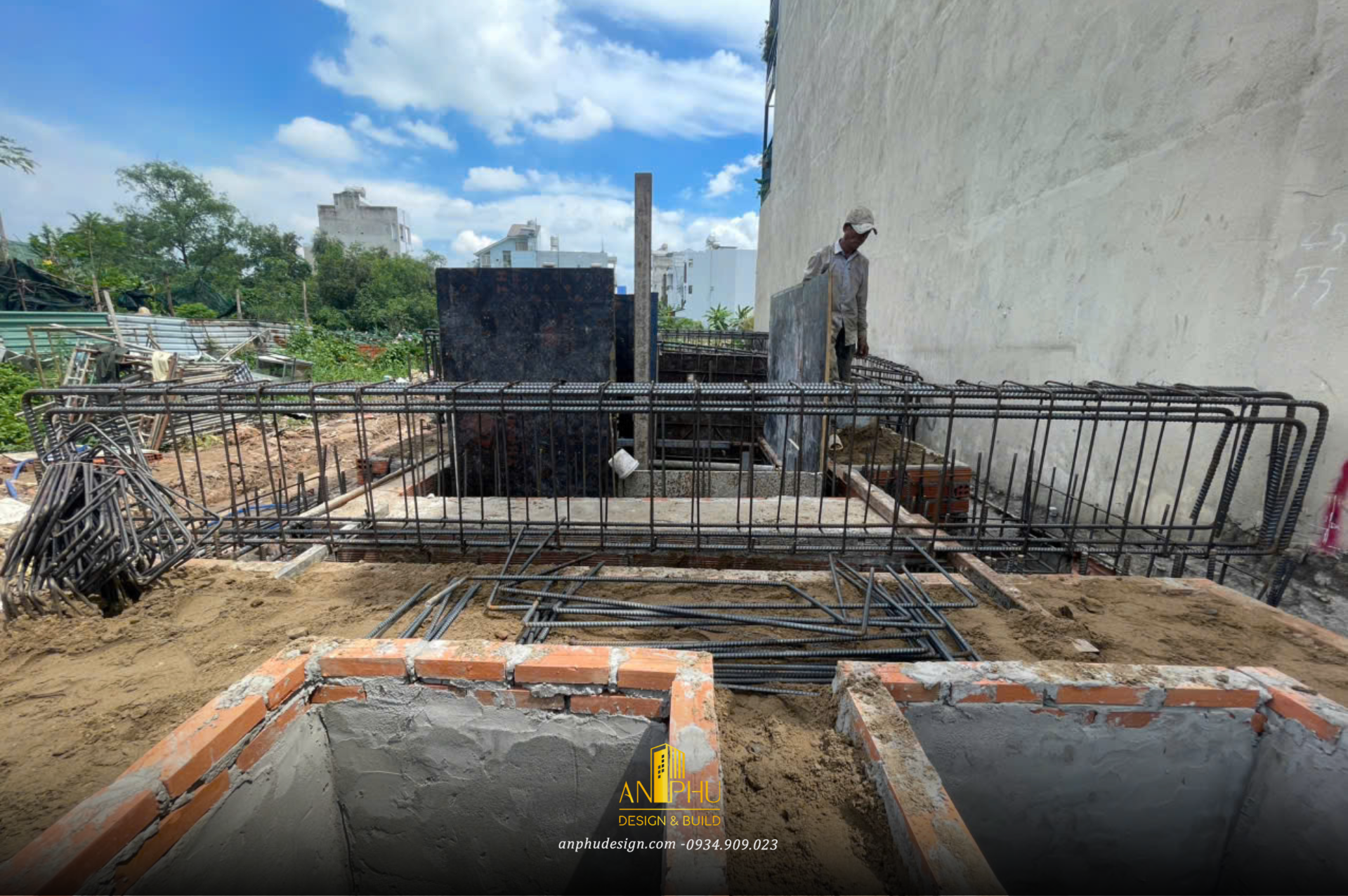

GCLD cốt thép đài móng và thép chờ cột tầng trệt 2
GCLD cốt thép đài móng nhà anh Luân

XEM THÊM: Hướng dẫn 4 bước thi công đài móng đúng tiêu chuẩn kỹ thuật

Trước khi tiến hành đổ bê tông đà, đội ngũ kỹ sư tiến hành GCLĐ cốt thép đà, đối chiếu bản vẽ kết cấu, kiểm tra khoảng cách thép, buộc thép và chiều dày lớp bảo vệ… để đảm bảo an toàn và độ bền lâu dài cho công trình.

GCLD cốt thép đà
GCLĐ cốt thép đà – Đảm bảo đúng kỹ thuật và kết cấu

Cùng thời điểm, An Phú triển khai thi công M&E (điện nước) âm tường cho nhà anh Luân. Ống điện, ống nước được đi âm gọn gàng, đúng kỹ thuật, tối ưu công năng sử dụng và dễ dàng bảo trì về sau.

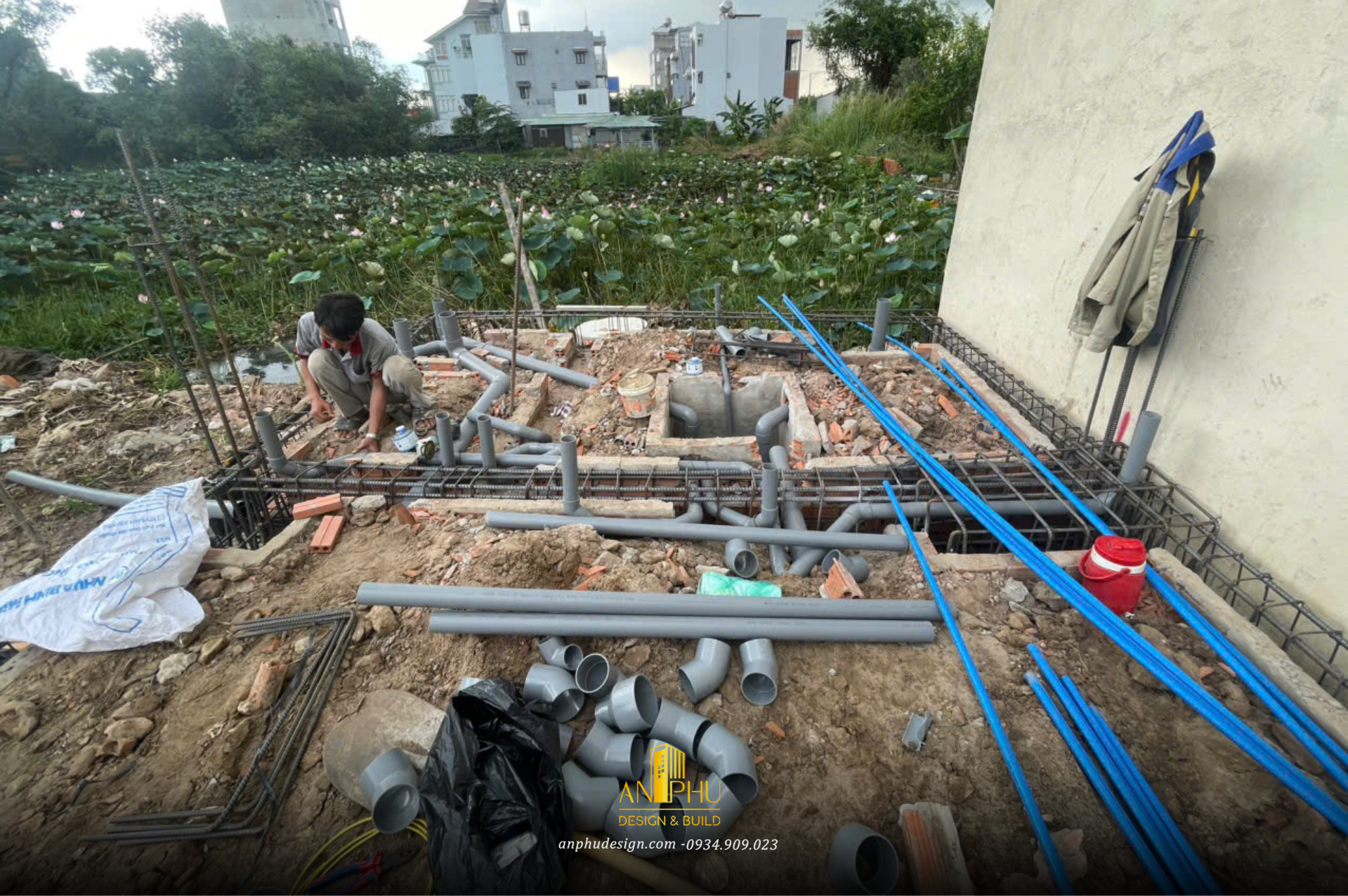

me
Thi công M&E – Lắp đặt hệ thống điện nước âm sàn

10. GCLĐ cốt thép cột & đổ bê tông sàn – Vững kết cấu, chuẩn kỹ thuật

Tiếp nối tiến độ công trình, đội ngũ kỹ sư An Phú tiến hành GCLĐ cốt thép cột tầng trệt để đảm bảo đúng thiết kế kỹ thuật, từ tiết diện thép đến vị trí nối chồng – tất cả đều được kiểm tra chặt chẽ trước khi thi công.

Thiết kế chưa có tên (1)
GCLĐ cốt thép cột tầng trệt – Kiểm tra kết cấu chịu lực

Ngay sau đó, quá trình đổ bê tông sàn được triển khai đúng quy trình, sử dụng bê tông chất lượng cao, thi công liên tục để đảm bảo độ liền khối và bề mặt sàn đạt chuẩn kỹ thuật. Đây là bước quan trọng tạo nền móng vững chắc cho các tầng trên.

Xem ngay: Công tác đổ bê tông móng

đổ bê tông sàn

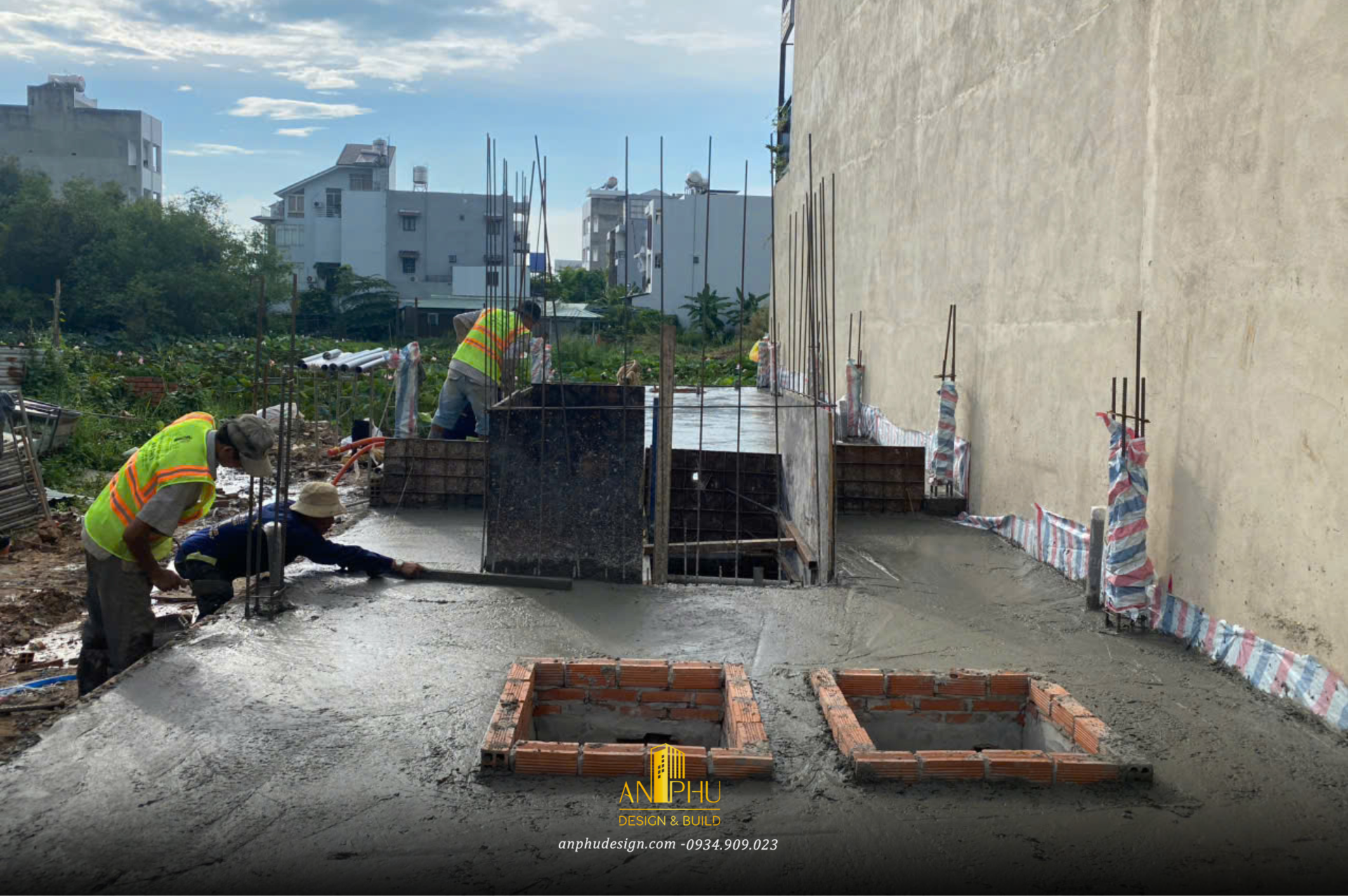

Đổ bê tông sàn – Đảm bảo độ liền khối và tiêu chuẩn kỹ thuật

XEM THÊM: Những lưu ý khi đổ bê tông dầm, sàn, cột

11. Đổ Bê Tông Sàn Tầng 1

Sau khi hoàn thành gia công cốt thép cho cột và đổ bê tông sàn, tiến vào bước quan trọng tiếp theo của dự án. Tầng 1, nơi mà sự hoàn thiện của mọi kế hoạch bắt đầu lộ rõ. Với sự kết hợp chặt chẽ giữa công nghệ hiện đại và tâm huyết nghề nghiệp, Xây Dựng An Phú đã tạo nên nền móng vững chắc cho sự phát triển của dự án.

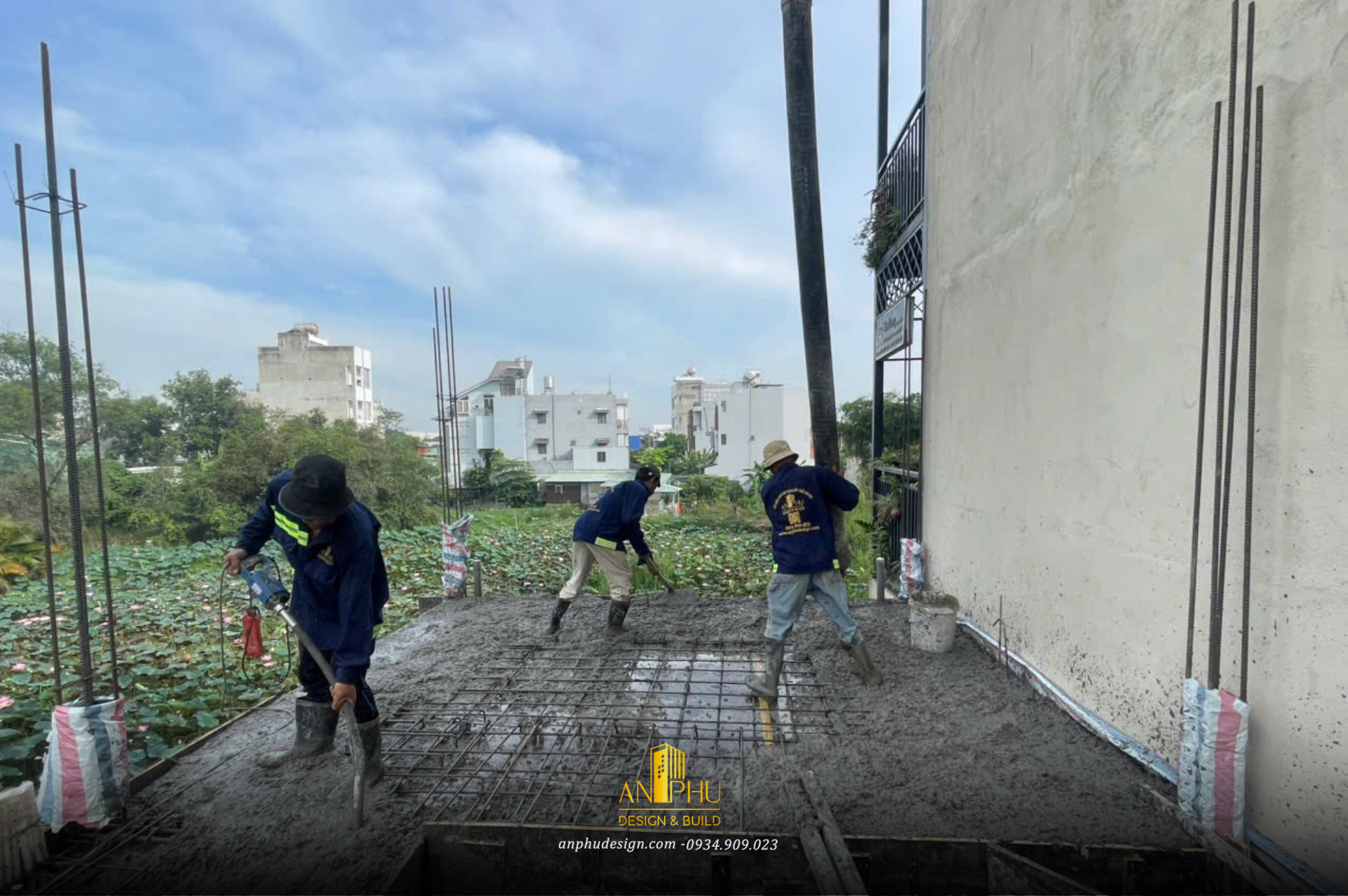

Chưa có tên (2000 x 1330 px) (3)
Đổ bê tông sàn tầng 1

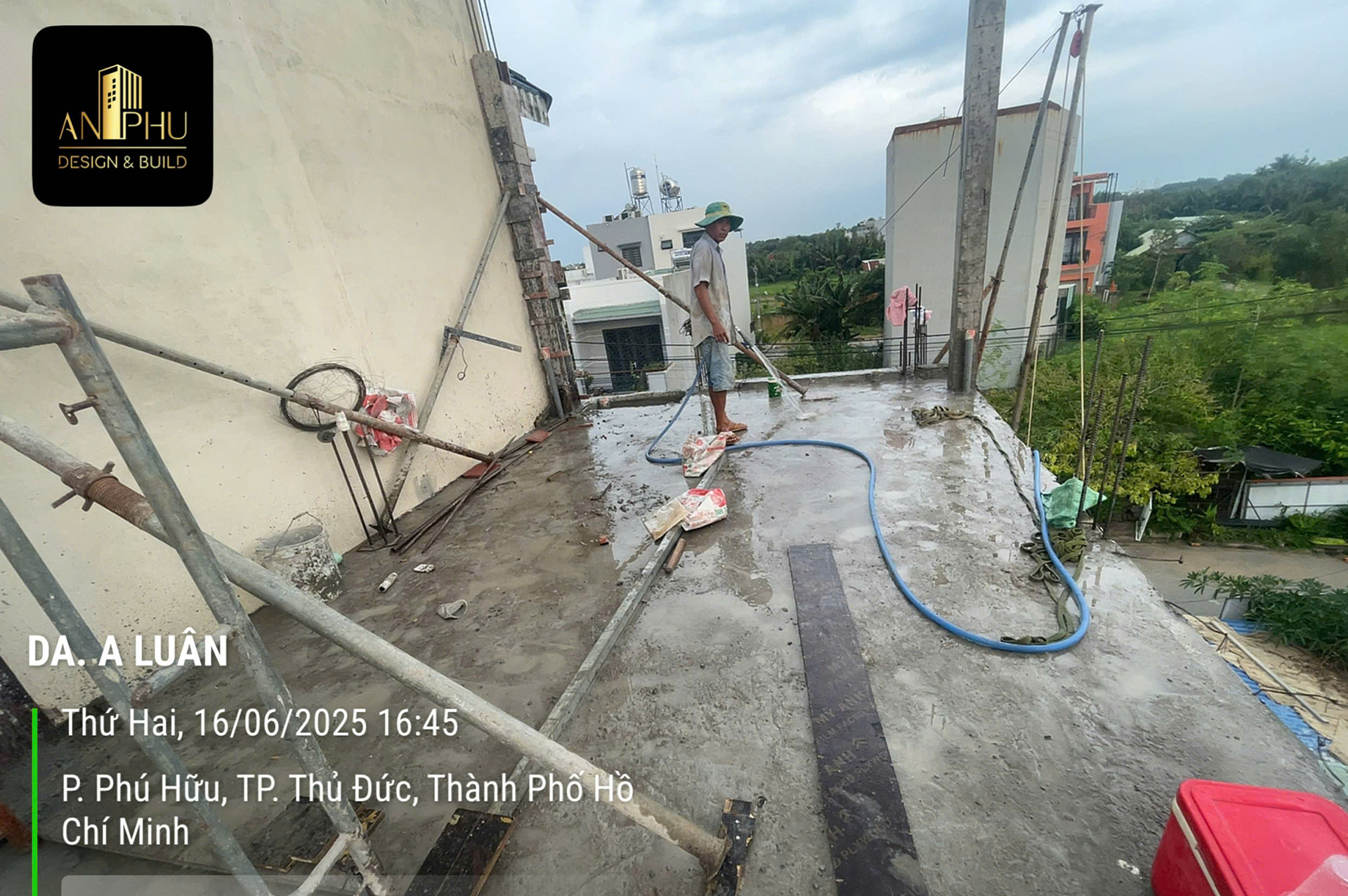

Quá trình đảm bảo tính phẳng và chắc chắn của sàn bê tông, từ việc chuẩn bị khuôn mẫu đến việc chấm dứt kỹ thuật.

Xem ngay: Công tác đổ bê tông tầng 1

Chưa có tên (2000 x 1330 px)
Trải bao bố bảo dưỡng bê tông sau khi hoàn thành

Mỗi bước tiến hành được kiểm tra nghiêm ngặt để đảm bảo tuân thủ các tiêu chuẩn kỹ thuật và an toàn xây dựng.

12. Gia công Lắp Dựng Cốt Thép, Cốp Pha Cột Tầng 1

Sau khi hoàn thành việc đổ bê tông cho tầng 1, tiến trình tiếp theo là gia công lắp dựng sắt thép và cốp pha. Đội ngũ kỹ thuật sẽ tiến hành lắp đặt cốp pha, đảm bảo độ chính xác và đồng đều của cốp, từ đó tạo ra hệ thống khung cốt thép vững chắc.

Untitled-1
Gia công cốt thép, cốp pha tầng 1

Tiếp tục tiến độ của công việc này sẽ đảm bảo rằng cơ sở hạ tầng cho tầng 1 được hoàn thiện một cách toàn diện và chuyên nghiệp, sẵn sàng cho các giai đoạn tiếp theo của dự án xây dựng.

Untitled-2
Gia công cốt thép, cốp pha tầng 1

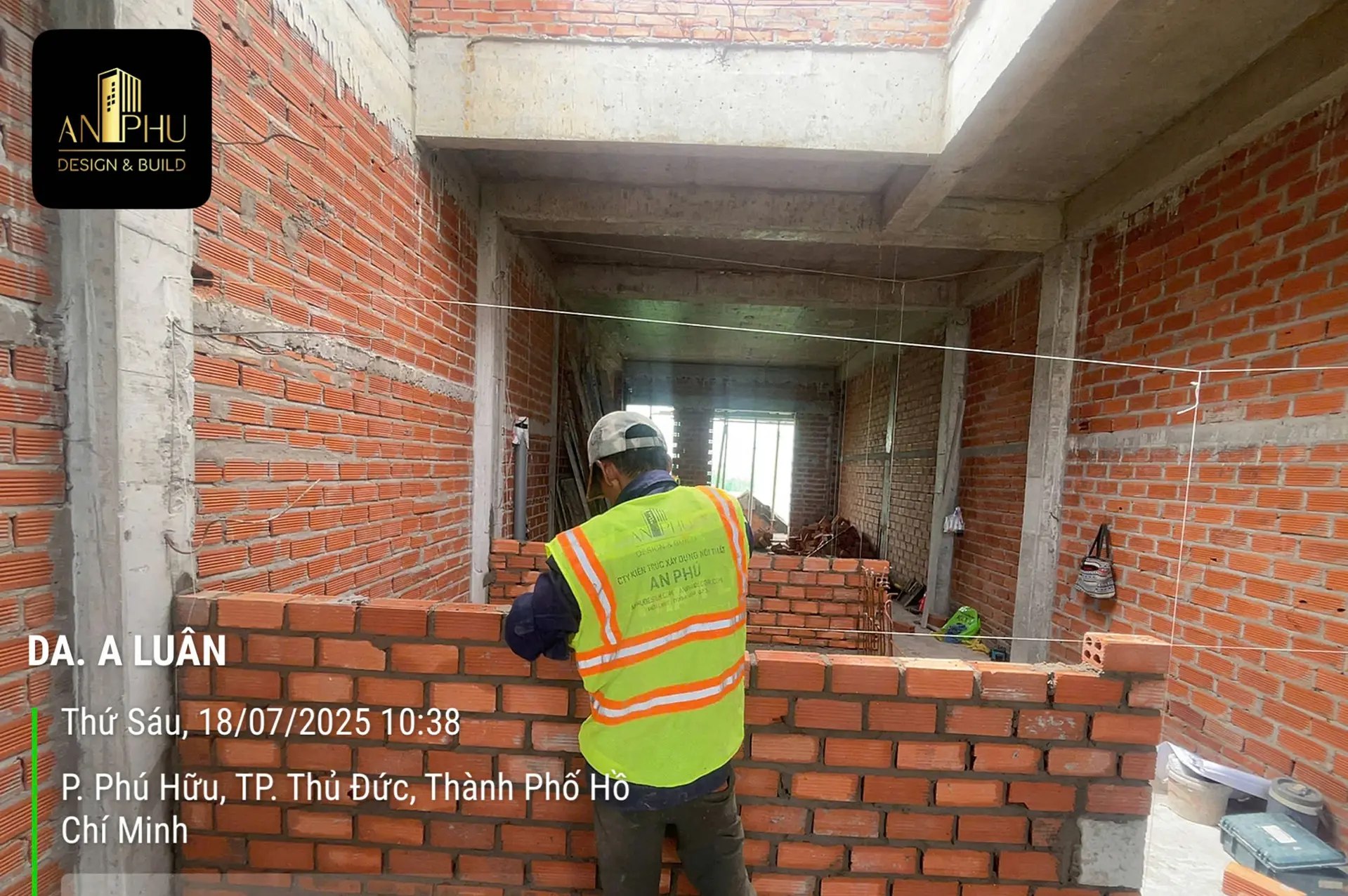

13. Xây Tường Bao Tầng 1 – Giai Đoạn Tạo Hình Cho Dáng Dấp Ngôi Nhà

Sau khi kết cấu tầng 1 đã hoàn thiện vững chắc, công trình chuyển sang giai đoạn xây tường bao – một bước quan trọng trong việc định hình không gian chức năng và bảo vệ bên trong công trình khỏi các yếu tố thời tiết.

Untitled-3
Tiếp tục tiến hành công tác xây tường bao

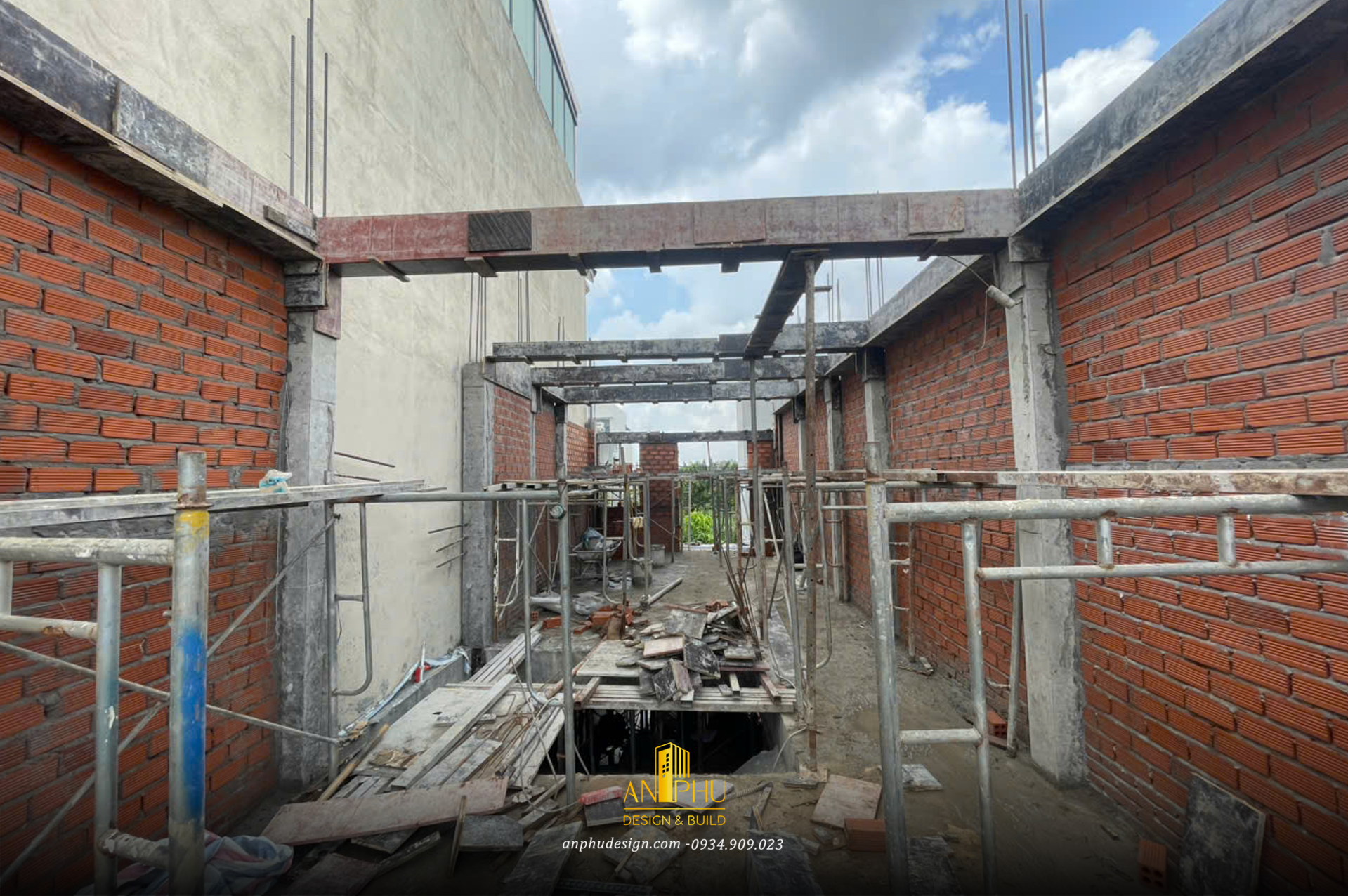

Untitled-4
Hoàn thành xây tường bao lầu 1

14. Gia công lắp dựng cốt thép sàn tầng 2 & cốp pha mái vòm

Sau khi tường bao tầng 1 đã được định hình rõ ràng, công trình bước sang giai đoạn gia công sắt thép sàn tầng 2 – xương sống chịu lực cho toàn bộ không gian phía trên. Đồng thời, tiến hành lắp dựng cốp pha mái vòm, một điểm nhấn kiến trúc tạo nét mềm mại và sang trọng cho công trình.

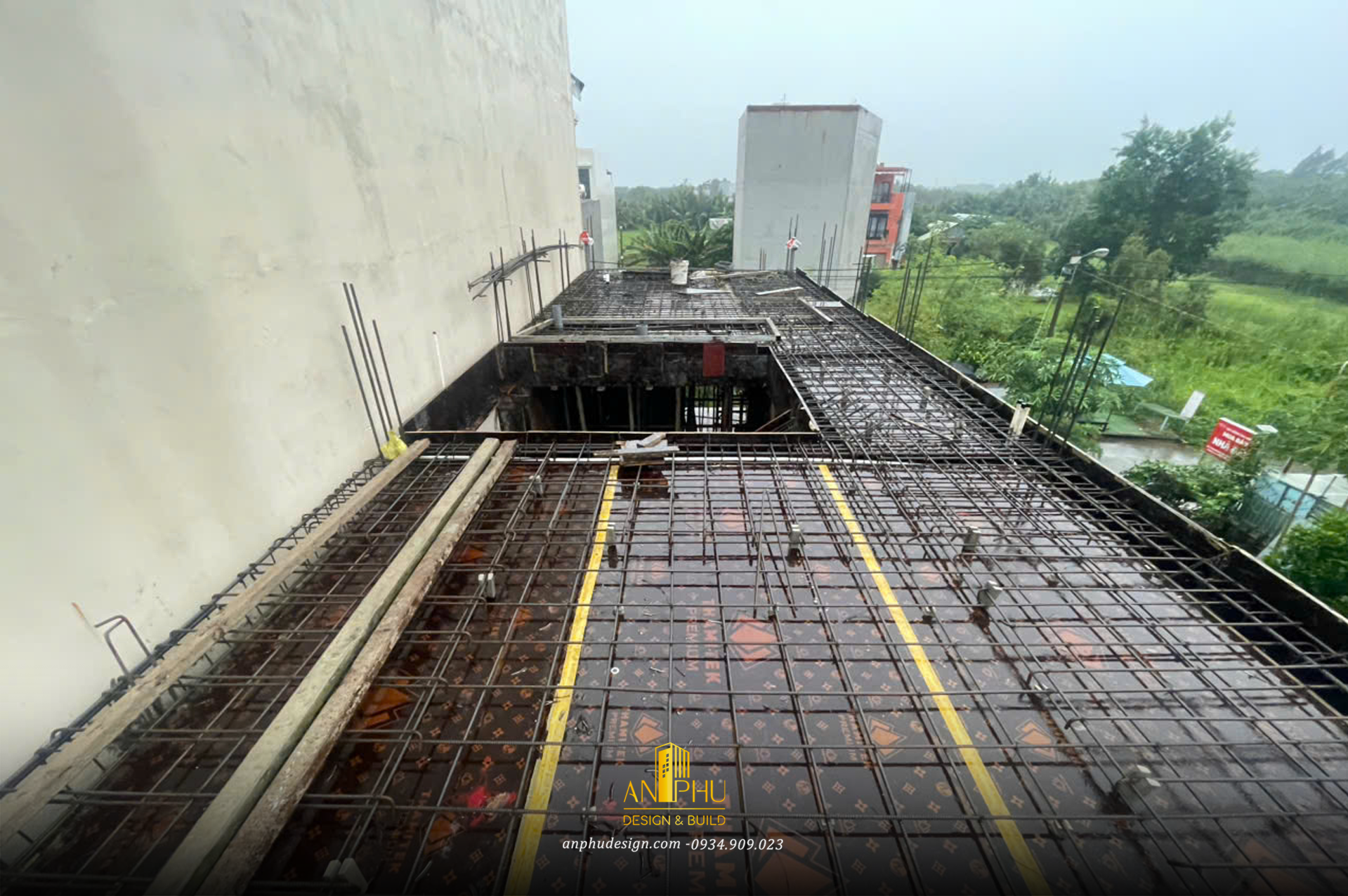

Untitled-5
Gia công lắp dựng cốt thép sàn tầng 2

Untitled-6

Gia công lắp dựng cốp pha mái vòm

Đây là một trong những giai đoạn đòi hỏi tay nghề cao và sự phối hợp nhịp nhàng giữa kỹ sư kết cấu và đội thợ. Việc thi công mái vòm không chỉ tạo điểm nhấn kiến trúc mà còn cần độ chính xác tuyệt đối, vì sai lệch nhỏ cũng có thể làm vòm mất form hoặc gây nứt sau này.

15. Sàn Tầng 2 Thành Hình – Tiếp Nối Mạch Thi Công Liền Mạch

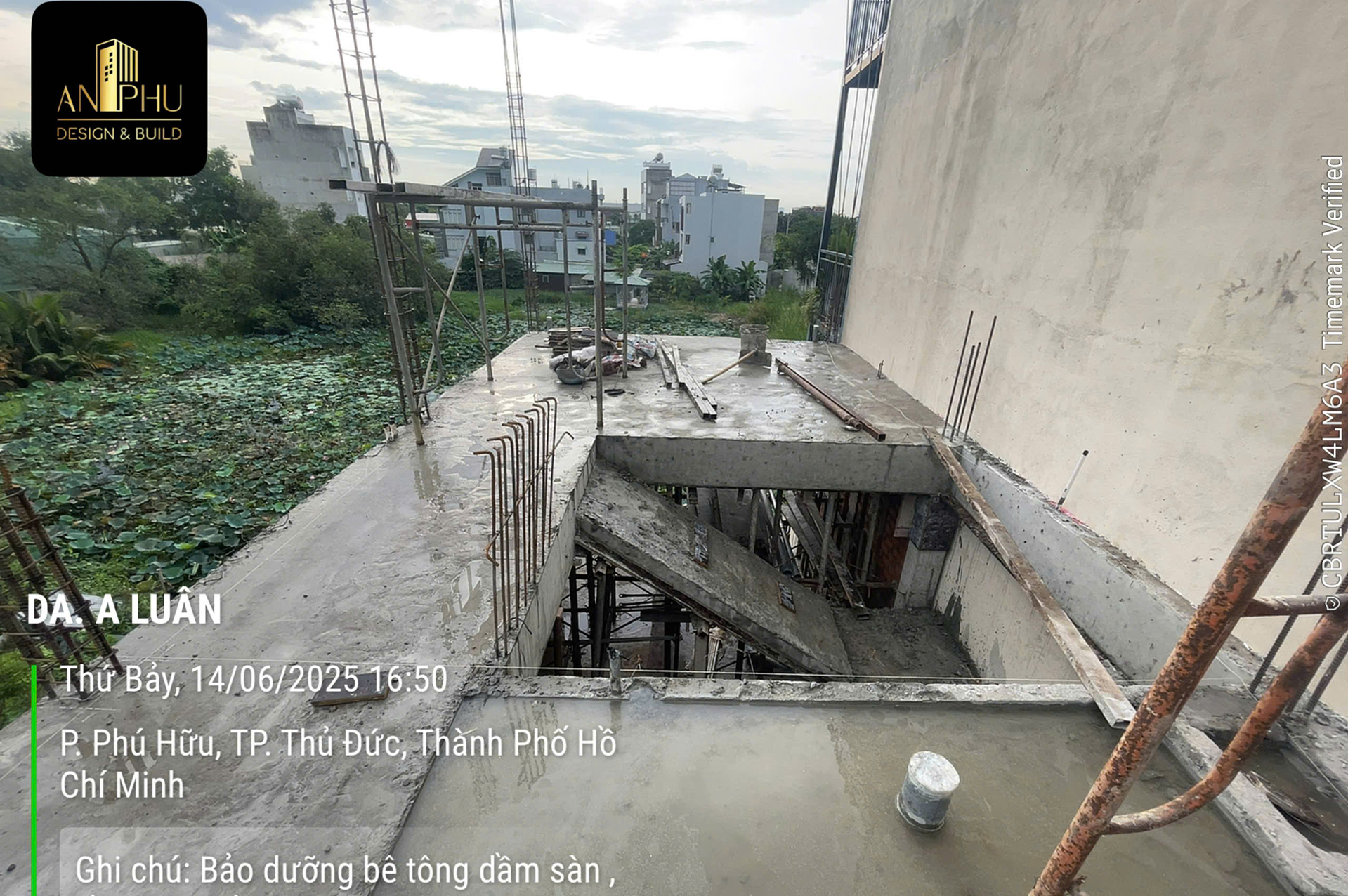

Sau khi hoàn tất lắp dựng cốt thép và cốp pha mái vòm, công trình bước vào giai đoạn quan trọng: đổ bê tông sàn tầng 2 – nơi tiếp tục chịu tải trọng cho phần kiến trúc phía trên và gắn kết toàn bộ kết cấu từ dưới lên trên một cách liền mạch.

Untitled-8
Công tác đổ bê tông tầng 2

Đây là giai đoạn có tính quyết định đến độ bền lâu dài của công trình. Nếu sàn tầng 1 là "nền tảng", thì sàn tầng 2 chính là nhịp cầu kết nối lên phần khối kiến trúc trên – nơi thẩm mỹ và công năng gặp nhau.

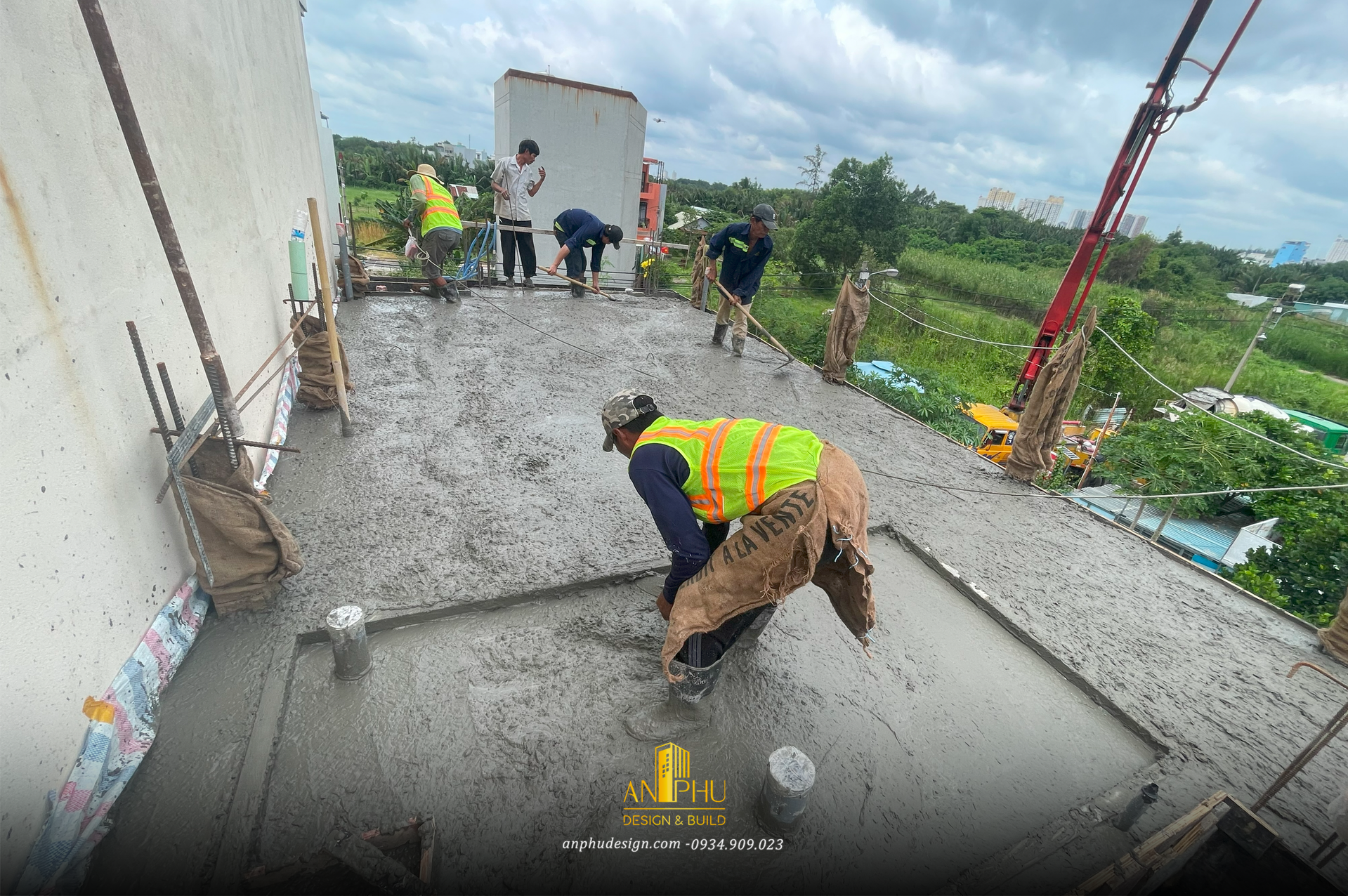

Untitled-7

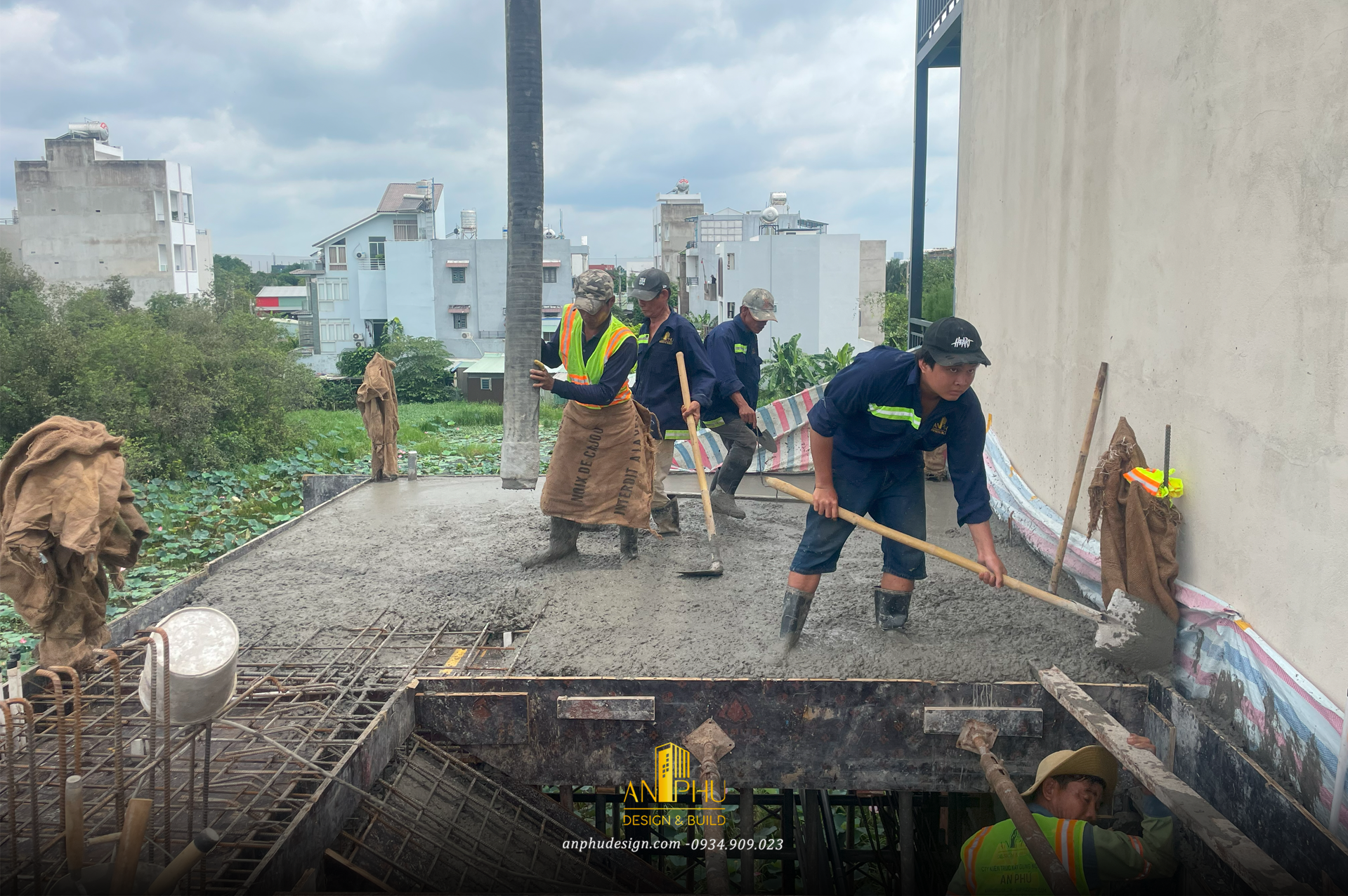

Đổ bê tông tầng 2

**Xem thêm chi tiết đổ bê tông tầng 2** tại đây.

16. Tiếp Nối Kết Cấu Vững Chắc – Thi Công Cốp Pha, Sắt Thép Và Đổ Bê Tông Cột Tầng 2

Ngay sau khi hoàn thiện phần sàn tầng 2, công tác thi công được triển khai liên tục với bước tiếp theo là gia công, lắp dựng cốp pha cột bằng thép, đảm bảo đúng kỹ thuật và tính chính xác cao trong định hình kết cấu.

Untitled-9
Lắp Dựng Sắt Thép Cột Tầng 2 – Bước Chuẩn Bị Trước Khi Đổ Bê Tông

Các thanh sắt thép cột được bố trí theo bản vẽ thiết kế, được ràng buộc chặt chẽ, tạo nên bộ khung vững chắc cho công trình.

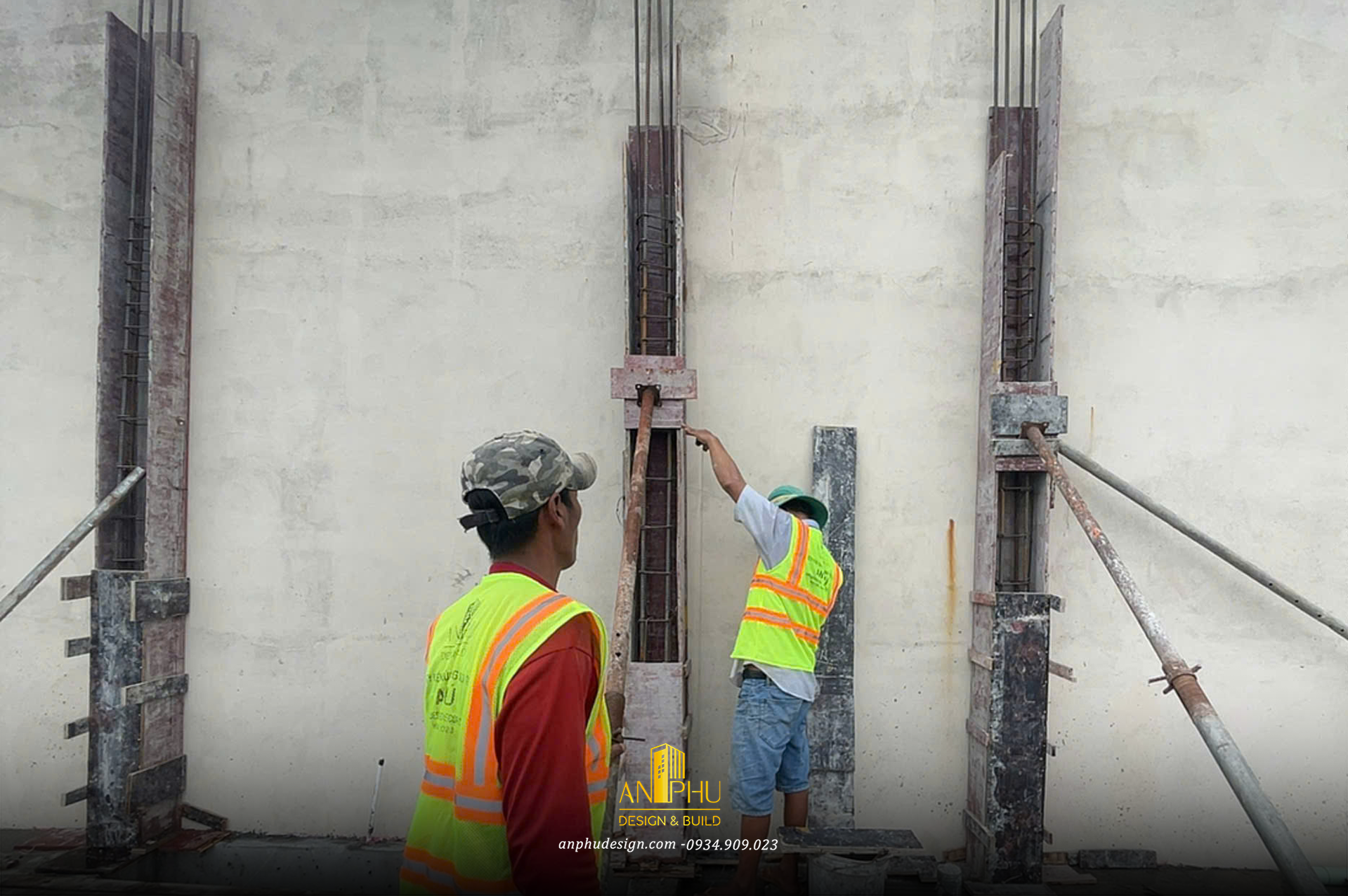

Untitled-10
Cốp Pha Và Cốt Thép Cột Được Gia Cố Kỹ Lưỡng Trước Khi Đổ Bê Tông

Sau khi cốp pha và cốt thép cột được kiểm tra nghiêm ngặt về kỹ thuật, công đoạn đổ bê tông cột tầng 2 được triển khai nhanh chóng. Bê tông được trộn theo đúng cấp phối, đảm bảo độ sụt, độ kết dính và khả năng chịu lực tối ưu.

Untitled-11
Hoàn Thiện Khung Cột Tầng 2 – Đảm Bảo Độ Chính Xác Và An Toàn Kết Cấu

Sau khi cốp pha và cốt thép cột được kiểm tra nghiêm ngặt về kỹ thuật, công đoạn đổ bê tông cột tầng 2 được triển khai nhanh chóng. Bê tông được trộn theo đúng cấp phối, đảm bảo độ sụt, độ kết dính và khả năng chịu lực tối ưu. Quá trình thi công được giám sát chặt chẽ để đảm bảo chất lượng công trình đạt tiêu chuẩn kỹ thuật cao nhất.

17. Thi Công Tường Bao Và Gia Công Cốp Pha, Sắt Thép Dầm Sàn Tầng Mái

Ngay sau khi cột tầng 2 đã đạt đủ cường độ và sàn được hoàn thiện ổn định, đội thi công tiếp tục triển khai công tác xây tường bao tầng 2, đảm bảo vừa đúng tiến độ, vừa chuẩn kỹ thuật.

Untitled-12

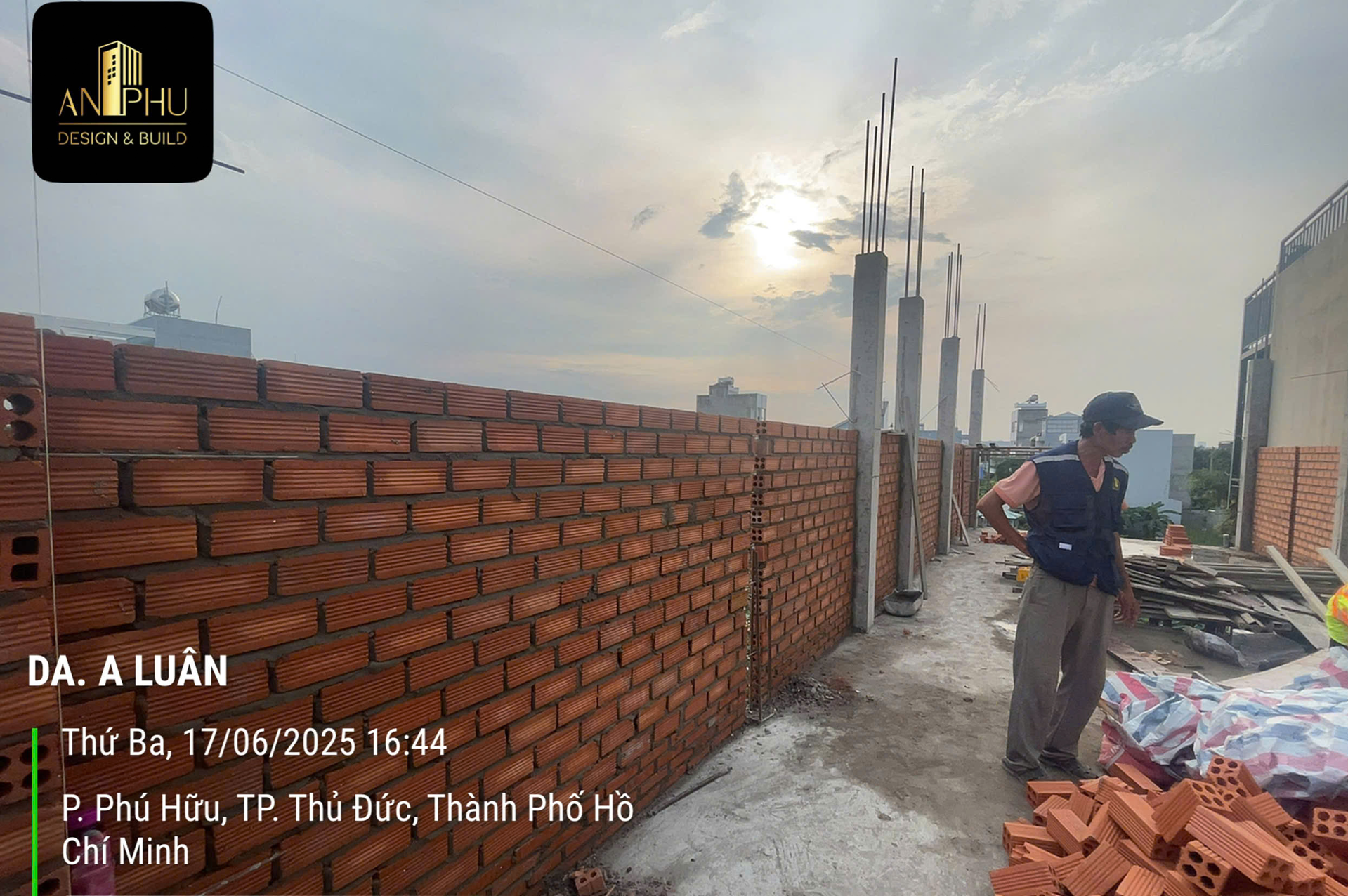

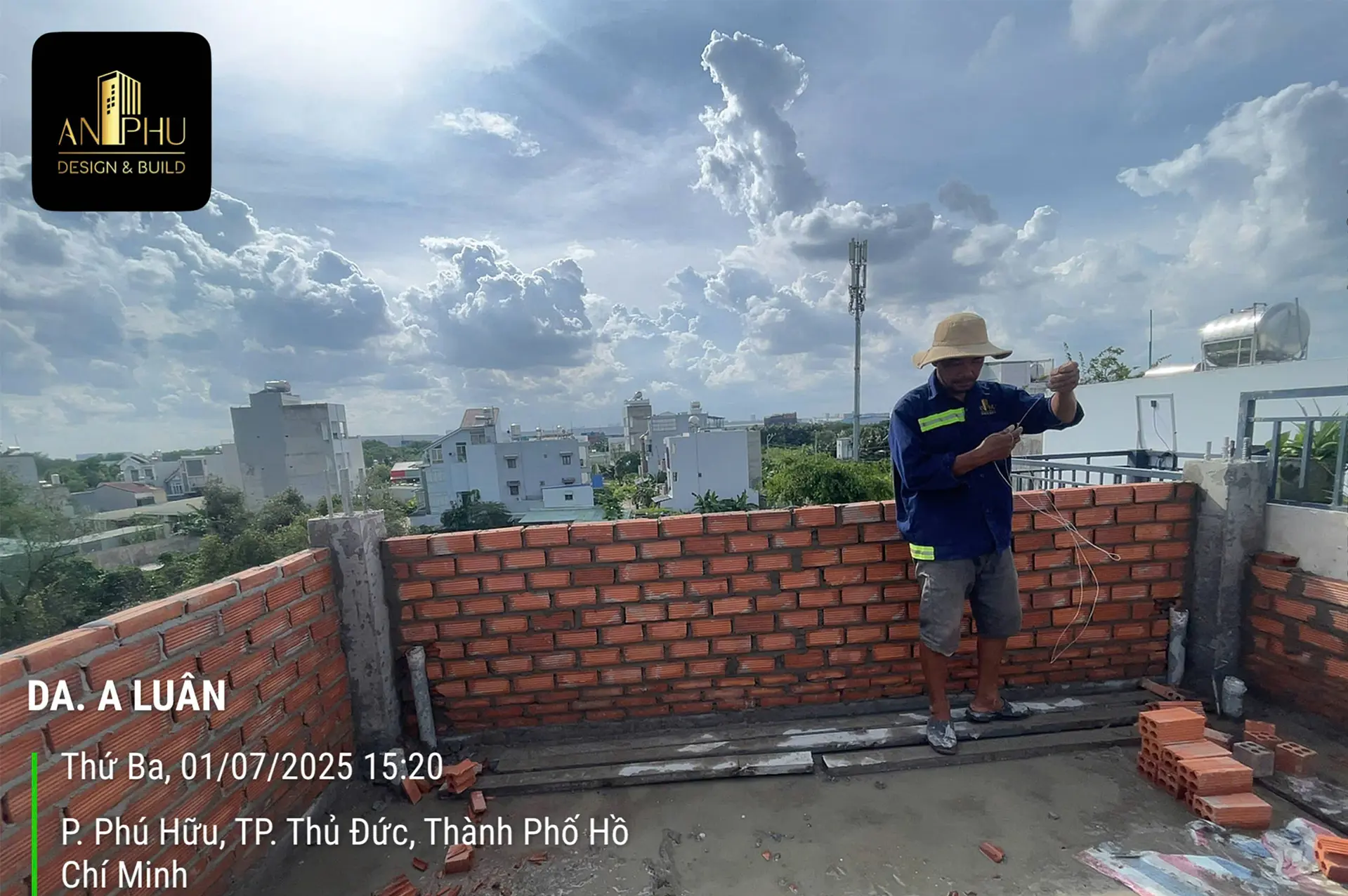

Thi Công Tường Bao – Kết Hợp Thẩm Mỹ Và Khả Năng Bảo Vệ Công Trình

Vật liệu được tuyển chọn kỹ càng, sử dụng gạch xây chất lượng cao kết hợp với vữa trộn đúng tỉ lệ, giúp từng hàng gạch bám dính chắc chắn, mạch vữa đều, thẳng đẹp và đạt độ bền lâu dài.

Untitled-13
Hoàn thiện tường bao & GCLD cốp pha

Các tấm cốp pha được lắp dựng kiên cố, đúng cao độ, đảm bảo khả năng chịu lực, chống võng và không biến dạng trong quá trình đổ bê tông.

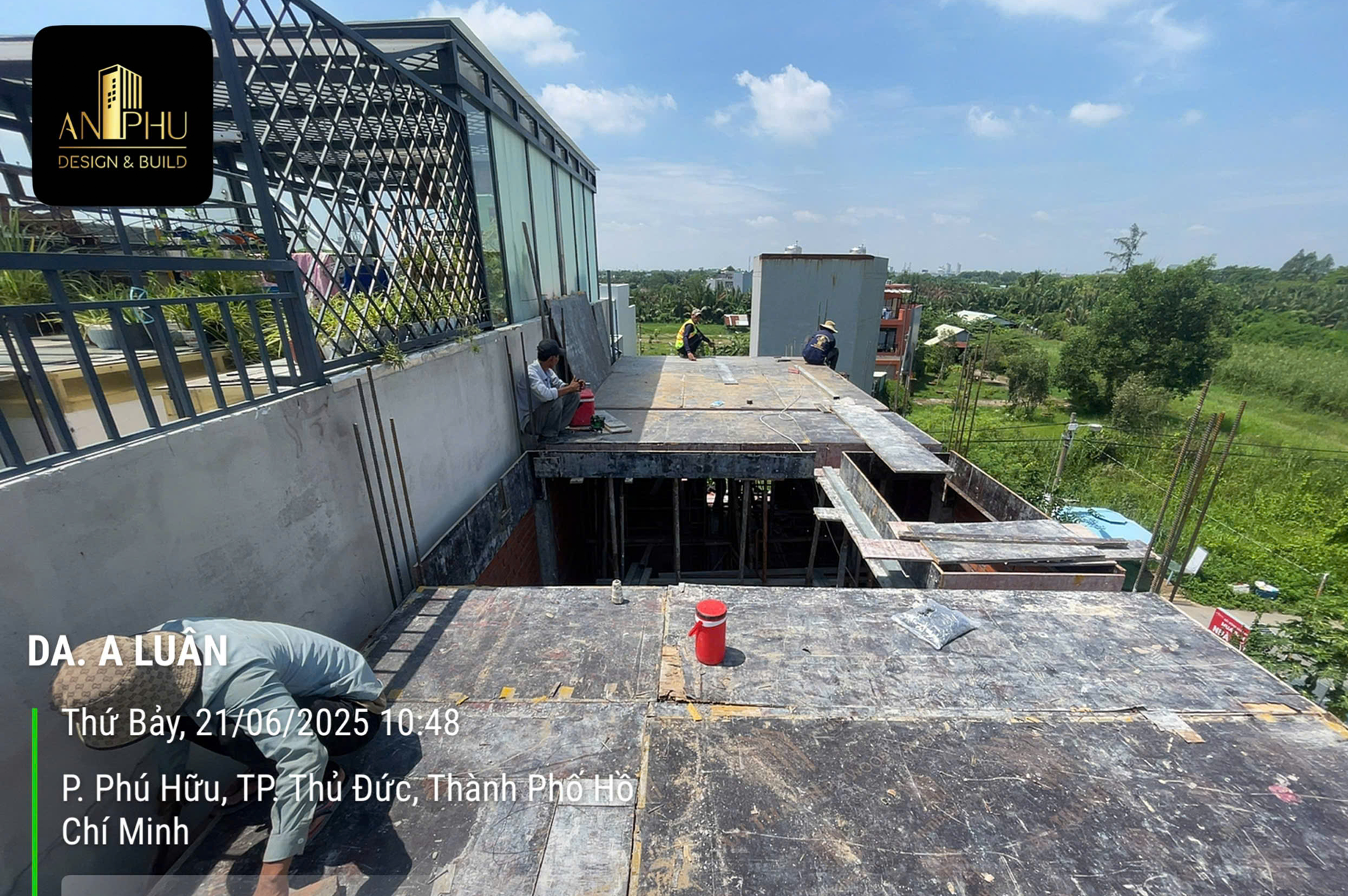

Untitled-14
Toàn Cảnh Thi Công Dầm Sàn Tầng Mái – Hoàn Thiện Khung Kết Cấu Trên Cao

Song song đó, các thanh sắt thép được gia công, lắp đặt theo bản vẽ kỹ thuật, liên kết chắc chắn, tuân thủ đầy đủ tiêu chuẩn về khoảng cách, lớp bảo vệ và vị trí neo đầu dầm – sàn – cột.

Untitled-15

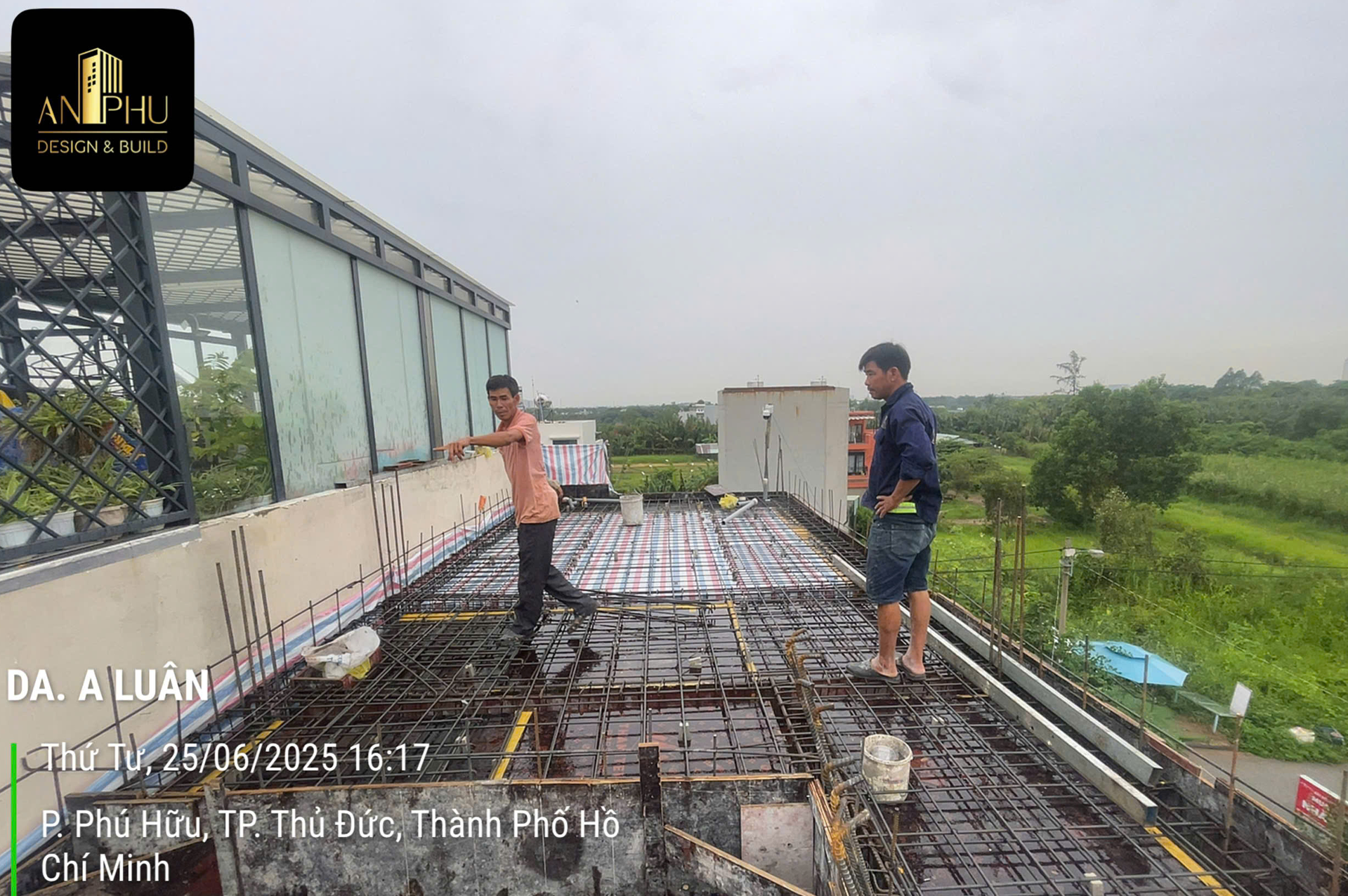

Hoàn thiện Gia Công Sắt Thép Dầm Sàn Tầng Mái – Đảm Bảo Kết Cấu Vững Vàng Trước Khi Đổ Bê Tông

Toàn bộ quá trình thi công đều được đội ngũ giám sát kiểm tra kỹ lưỡng từng bước, đảm bảo không sai sót, không chồng chéo, và đặc biệt là đảm bảo an toàn tuyệt đối trước khi bước vào công đoạn đổ bê tông sàn mái – phần cao nhất trong kết cấu công trình.

18. Cán Đích Kết Cấu – Đổ Bê Tông Sàn Mái Đúng Chuẩn, Đúng Tiến Độ

Sau khi công đoạn lắp dựng cốp pha và sắt thép dầm sàn mái được hoàn tất theo đúng thiết kế kỹ thuật, đội ngũ thi công đã bước vào giai đoạn quan trọng: đổ bê tông sàn mái – cột mốc đánh dấu việc hoàn thiện phần kết cấu chính của công trình.

Untitled-16

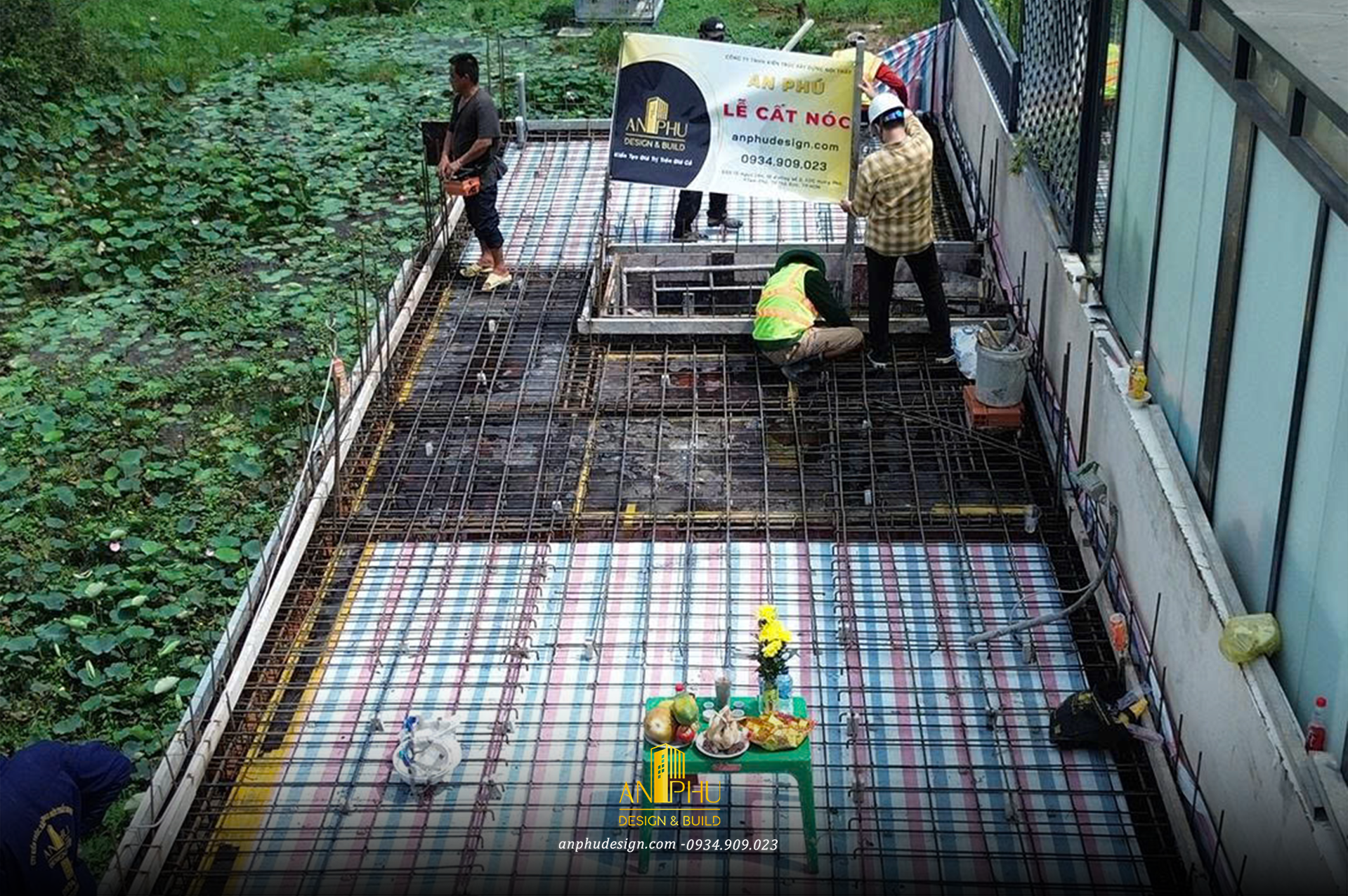

Lễ Cất Nóc Trước Khi Đổ

Toàn bộ khối lượng bê tông được trộn theo đúng cấp phối, kiểm soát chặt chẽ về độ sụt và thời gian vận chuyển. Trong quá trình đổ, công nhân thao tác nhịp nhàng, kết hợp máy đầm dùi để đảm bảo bê tông được nén chặt, loại bỏ bọt khí, tránh rỗ mặt sàn và tăng độ bền kết cấu.

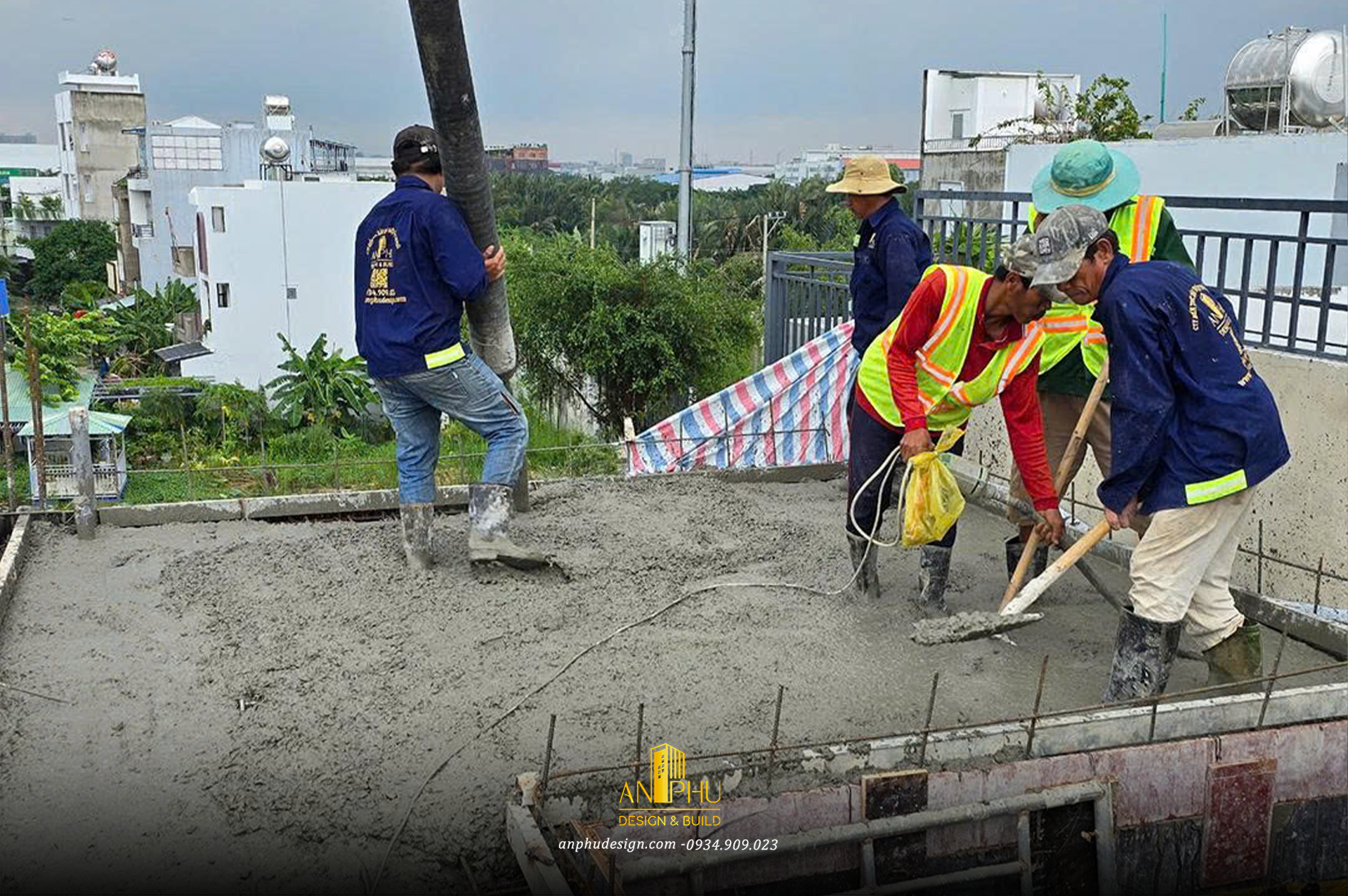

Untitled-17

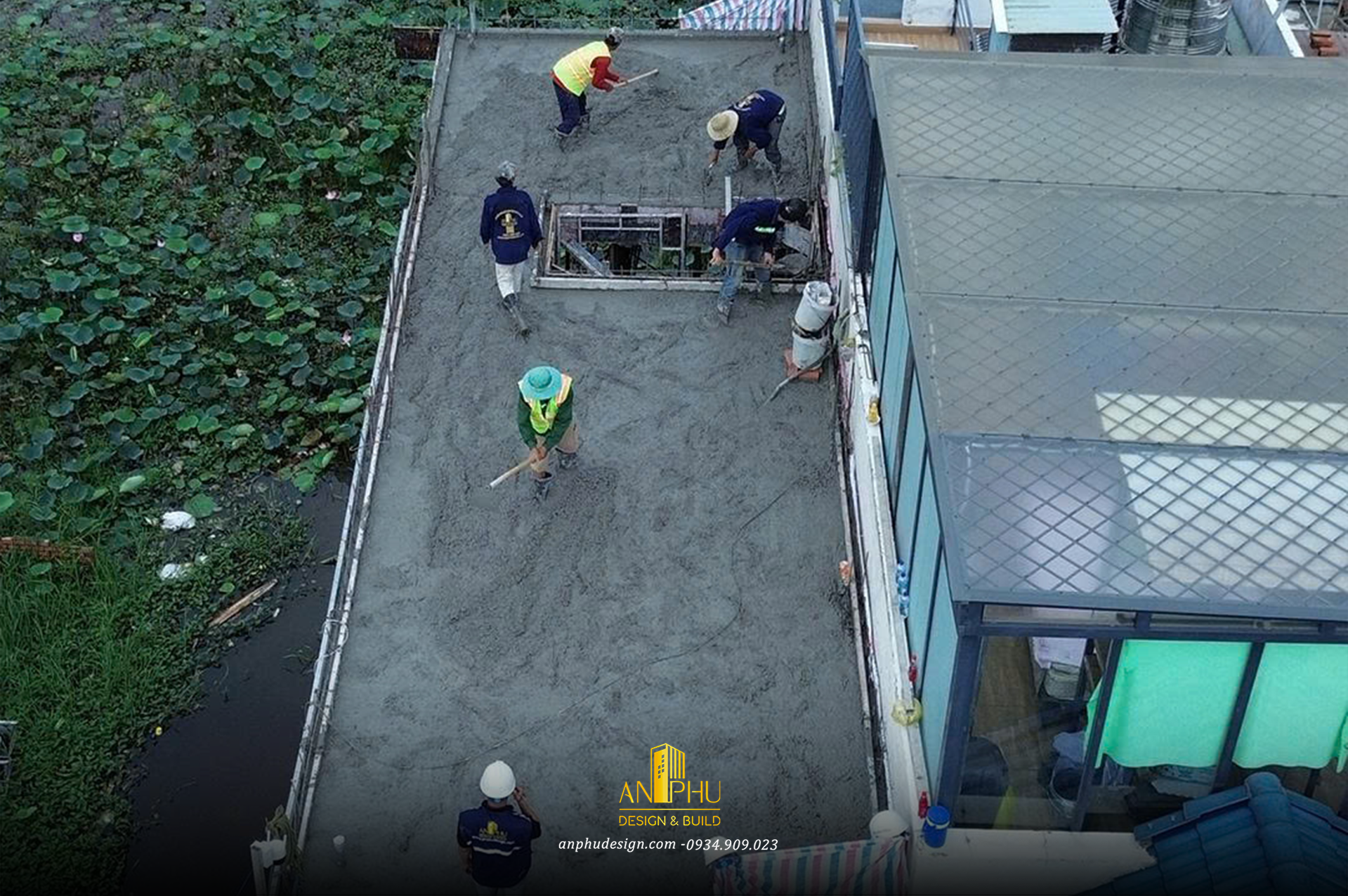

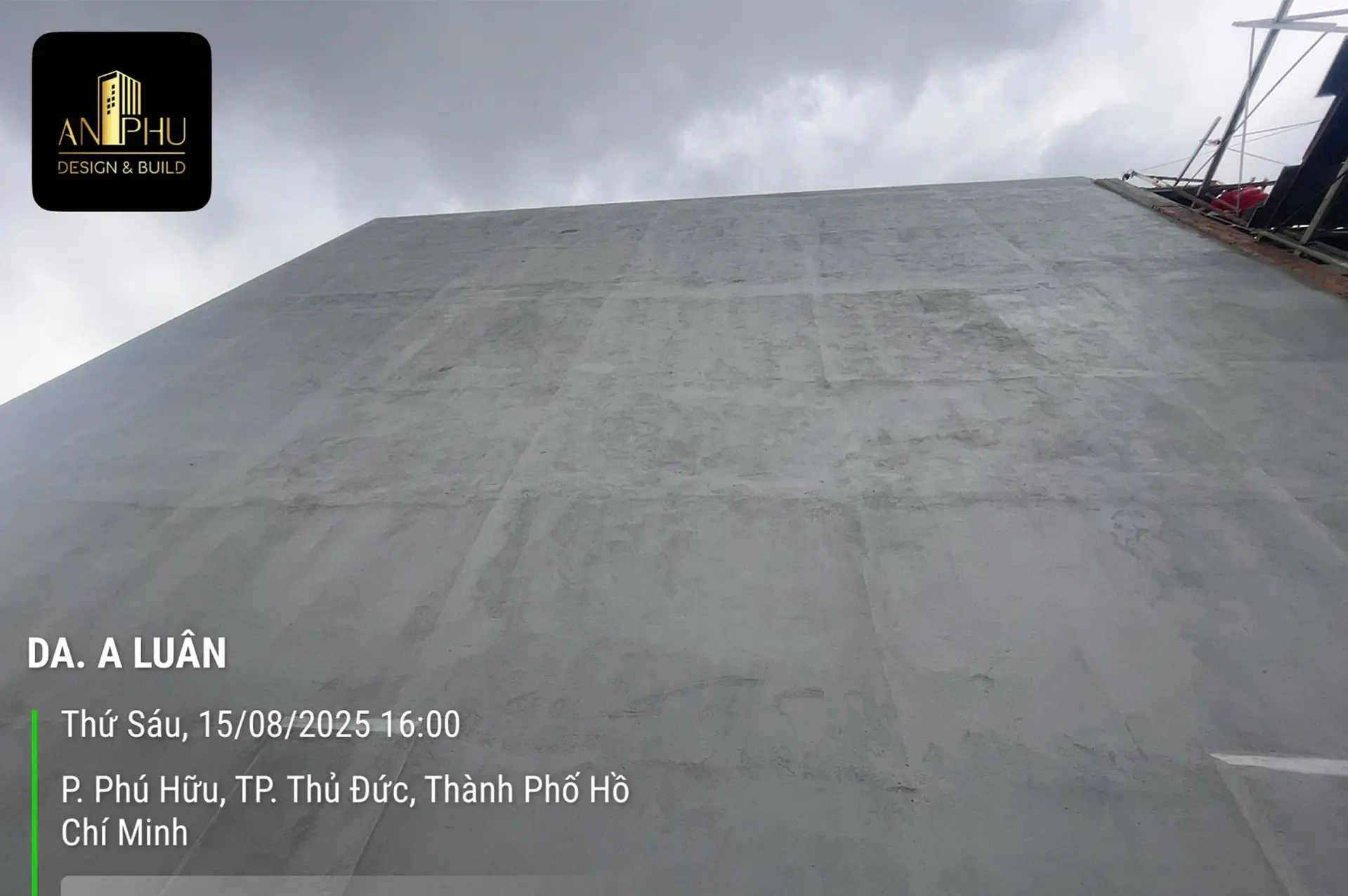

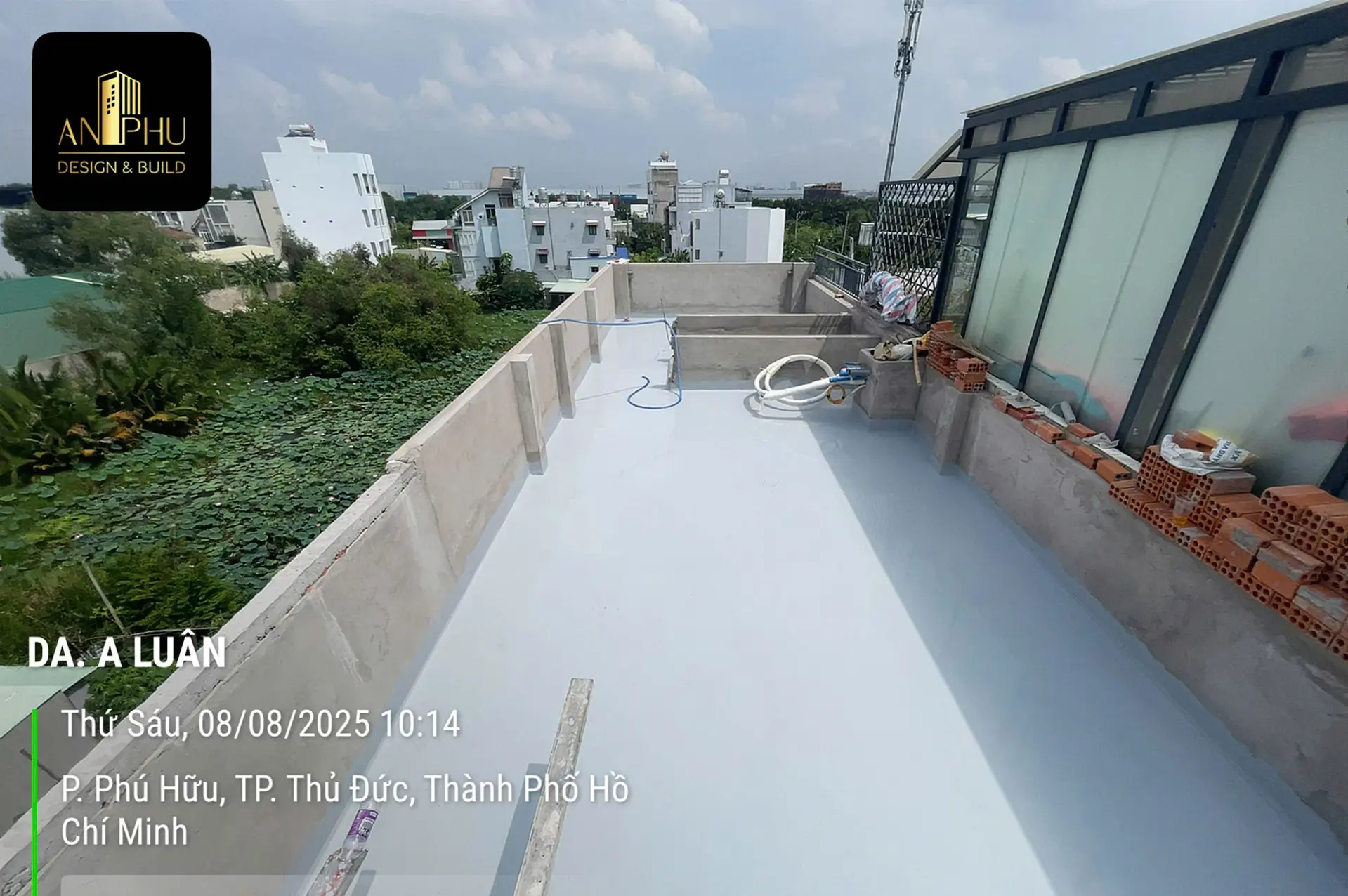

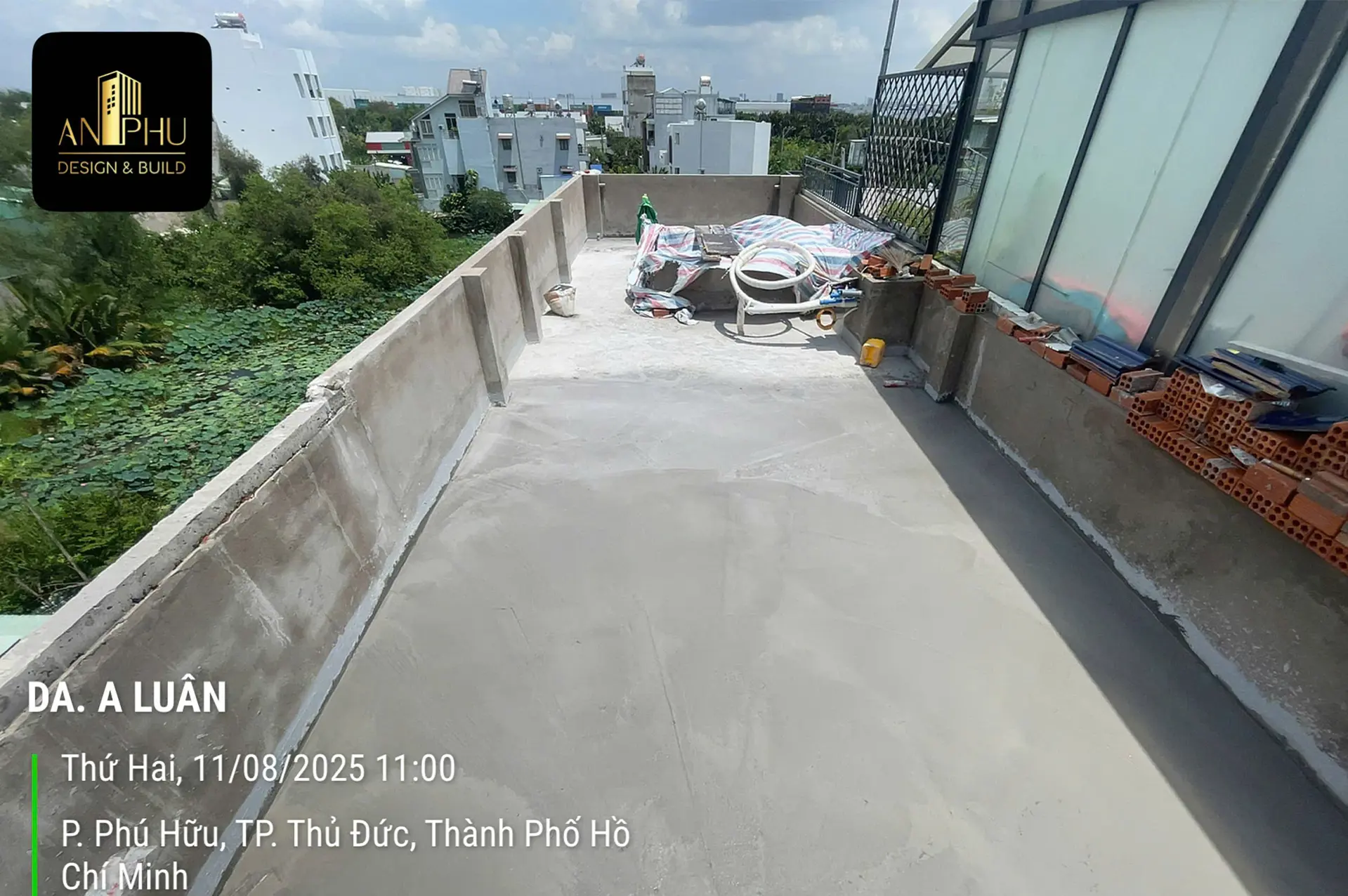

Thi Công Bê Tông Sàn Mái – Đảm Bảo Độ Phẳng, Liên Kết Và Chống Thấm

Untitled-18

Toàn Cảnh Đổ Bê Tông Sàn Mái – Hoàn Thiện Khung Xương Trên Cao

Song song đó, công tác dưỡng hộ bê tông sau đổ cũng được triển khai ngay để đảm bảo bề mặt không bị nứt co ngót, giúp bê tông đạt cường độ tốt nhất trong thời gian quy định.

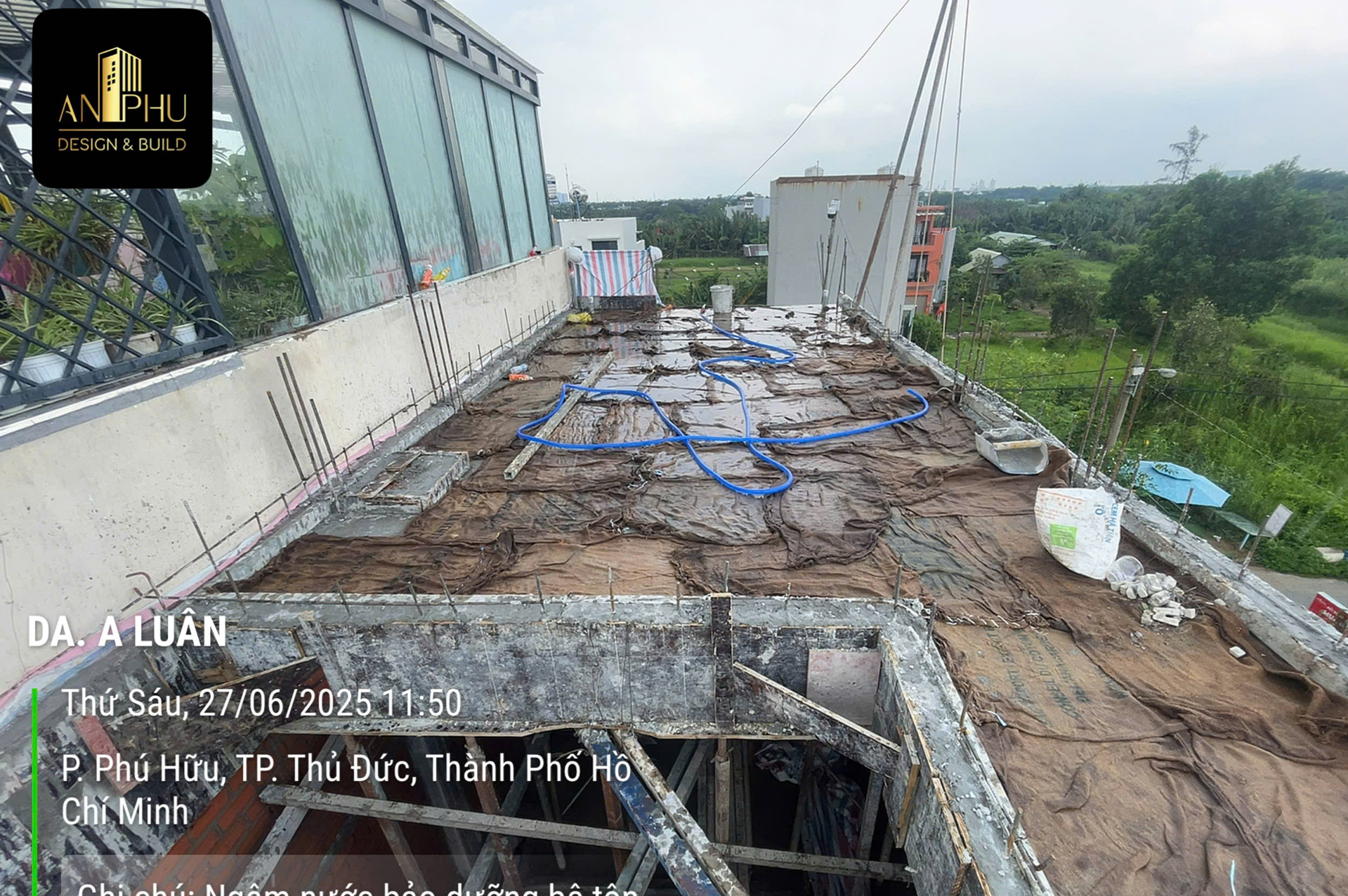

Untitled-19
Che Phủ Bề Mặt Bê Tông – Giữ Ẩm Giúp Bê Tông Ninh Kết Tốt Nhất

**Xem chi tiết đổ bê tông tần mái** tại đây.

XEM THÊM

Báo giá thi công trọn gói nhà 2025 >>>

Báo giá thi công phần thô nhà phố 2025 >>>

AN PHÚ DESIGN&BUILD

🏠 Địa chỉ: 18 Đường số 2 Khu nhà ở Hưng Phú, Khu phố 1, Thủ Đức, Hồ Chí Minh, Việt Nam

📩 Email: anphu.tuvan01@gmail.com

☎️ SĐT: 0934.909.023

👉 Thông tin liên hệ khác:

XÂY NHÀ TRỌN GÓI AN PHÚ - KIẾN TẠO KHÔNG GIAN HẠNH PHÚC!

TƯ VẤN MIỄN PHÍ TỪ KIẾN TRÚC SƯ

Vui lòng để lại số điện thoại để được chúng tôi tư vấn hoàn toàn MIỄN PHÍ
