Đối với những công trình nhà phố được xây trên lô đất có diện tích hẹp, giải pháp để tối ưu không gian sử dụng đó là xây nhiều tầng.

KHÁNH HOTEL | Khách Sạn 3 Tầng Thiết Kế Tối Ưu Công Năng Kinh Doanh Tại Đức Hòa, Tây Ninh

Dự án khách sạn 3 tầng mang phong cách tân cổ điển được khởi công xây dựng bởi đội ngũ Xây Dựng An Phú, tọa lạc tại Đức Hòa, Tỉnh Tây Ninh.

mat-tien-khach-san-3-tang-ben-trai
mat-tien-khach-san-3-tang 1
mat-tien-khach-san-3-tang-ben-phai
KHÁNH HOTEL
Khách Sạn 3 Tầng Phong Cách Tân Cổ Điển Được Thi Công Bởi Xây Dựng An Phú
Vị Trí
Vị Trí
Đức Hòa, Tây Ninh
Số tầng
Số tầng
3 tầng
Diện Tích
Diện Tích
10m x 30m

Khánh Hotel – khách sạn 3 tầng tại Đức Hòa, Long An – được An Phú thi công triển khai với trọng tâm là hiệu quả khai thác kinh doanh ngay từ khâu thiết kế và tổ chức xây dựng. Mặt bằng được tính toán sát thực tế vận hành, tối ưu công suất phòng, hạn chế phát sinh và diện tích thừa. Quy trình thi công đồng bộ kiến trúc – kết cấu – M&E giúp kiểm soát chi phí, rút ngắn thời gian hoàn thiện và đảm bảo công trình sẵn sàng khai thác ổn định, bền vững cho chủ đầu tư.

Chủ Đầu Tư: Anh Khánh

Phong Cách: Tân Cổ Điển

Công Năng: Khai Thác Kinh Doanh Cho Thuê

Đơn Vị Thi Công: Xây Dựng An Phú

1. Đặc Thù Dự Án Khách Sạn 3 Tầng Được Đầu Tư Kinh Doanh

Với khách sạn 3 tầng đầu tư phục vụ kinh doanh, yêu cầu lớn nhất không nằm ở hình thức mà ở khả năng khai thác thực tế. Dự án Khánh Hotel do chủ đầu tư sinh sống tại Đà Nẵng, sở hữu quỹ đất tại Đức Hòa và cần một đơn vị thi công đủ tin cậy để triển khai công trình từ xa.

a 2
Mặt Tiền Khách Sạn 3 Tầng

Thời gian hoàn thiện được đặt ra trong 4 tháng, đòi hỏi tiến độ chặt chẽ và tổ chức thi công khoa học. Xây Dựng An Phú đảm nhận vai trò đơn vị thi công, tập trung tối ưu không gian sử dụng, đảm bảo mỗi khu vực đều phục vụ mục tiêu kinh doanh, tạo nền tảng cho việc khai thác hiệu quả và sinh lợi bền vững cho khách sạn.

2. Mặc Bằng Bố Trí Công Năng Tối Ưu Mục Đích Kinh Doanh

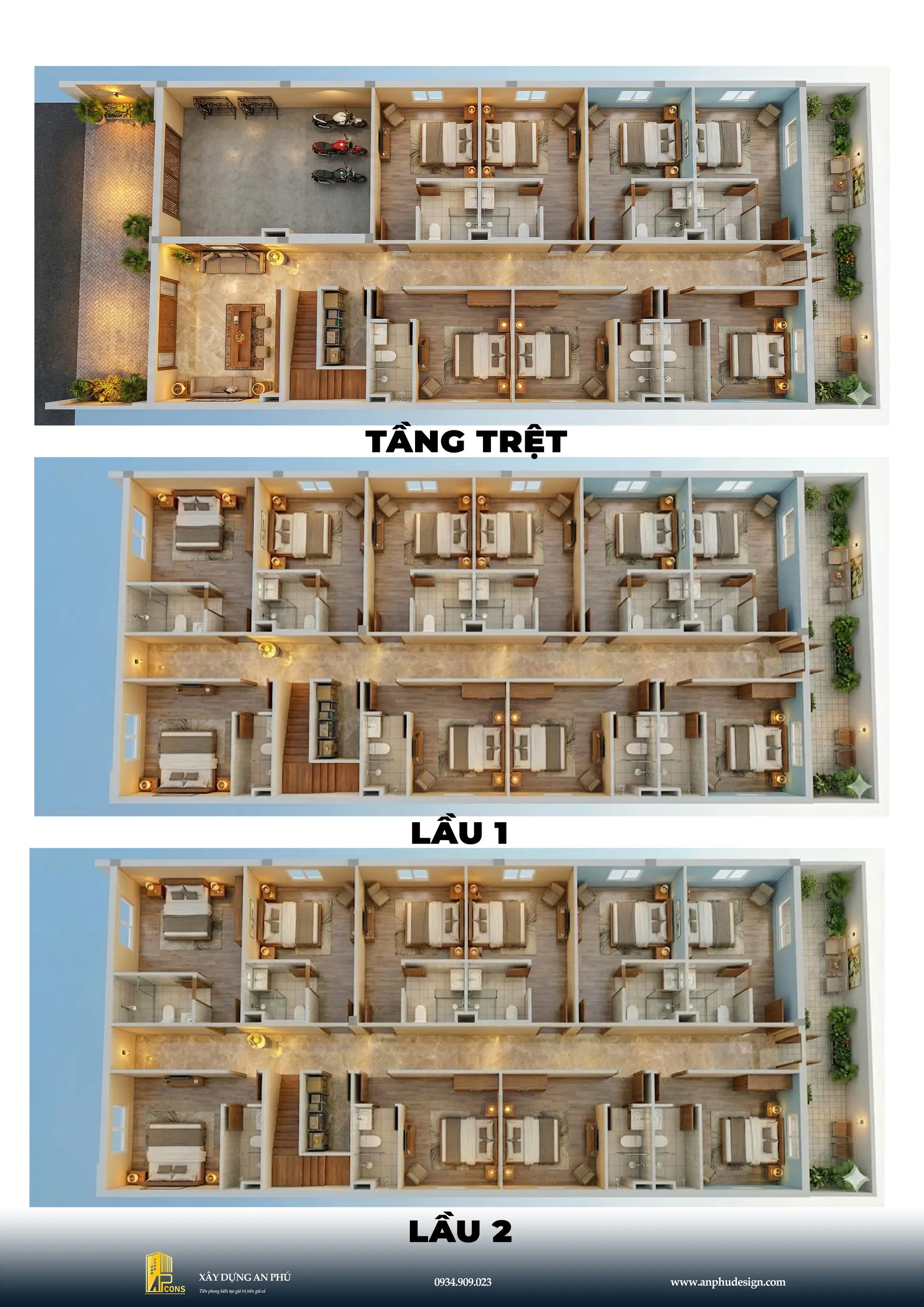

mặt bằng công trình 1
Mặt Bằng Bố Trí Công Năng

3. Quá Trình Tư Vấn Thi Công & Kí Hợp Đồng

Do chủ đầu tư sinh sống và làm việc tại Đà Nẵng, toàn bộ quá trình tư vấn thi công được Xây Dựng An Phú triển khai chủ yếu theo hình thức trao đổi online. Các nội dung về biện pháp thi công, tiến độ, chi phí và phương án tổ chức công trường được làm rõ ngay từ đầu, giúp chủ đầu tư nắm được tổng thể dù không trực tiếp có mặt thưonwfg xuyên để trao đổi.

ảnh tư vấn
Tư Vấn Từ Xa Với Chủ Đầu Tư

Sau giai đoạn thống nhất phương án, hai bên tiến hành ký kết hợp đồng trực tiếp tại mặt bằng lô đất thi công tại Đức Hòa.

kí hợp đồng thi công
Kí Hợp Đồng Thi Công

4. Lễ Khởi Công Công Trình

Lễ khởi công Khánh Hotel – khách sạn 3 tầng tại Đức Hòa, Long An được tổ chức trực tiếp tại mặt bằng công trình. Buổi lễ đánh dấu thời điểm dự án chính thức bước vào giai đoạn thi công, mở đầu cho quá trình hiện thực hóa một công trình phục vụ khai thác kinh doanh lâu dài.

cúng khởi công ngang 5
Lễ Khởi Công Dự Án Được Diễn Ra

khởi công ngang
Mặt Bằng Khu Đất Dự Án Sắp Được Triển Khai

5. Công Trình Chính Thức Bắt Đầu Triển Khai Thi Công

Sau lễ khởi công, Xây Dựng An Phú nhanh chóng triển khai hạn mục ép cọc để công trình có thể thi công đúng tiến độ đề ra.

a 12
Thi Công Ép Cọc

a 11
Thi Công Ép Cọc

xay-dai-mong
Xây Đài Móng

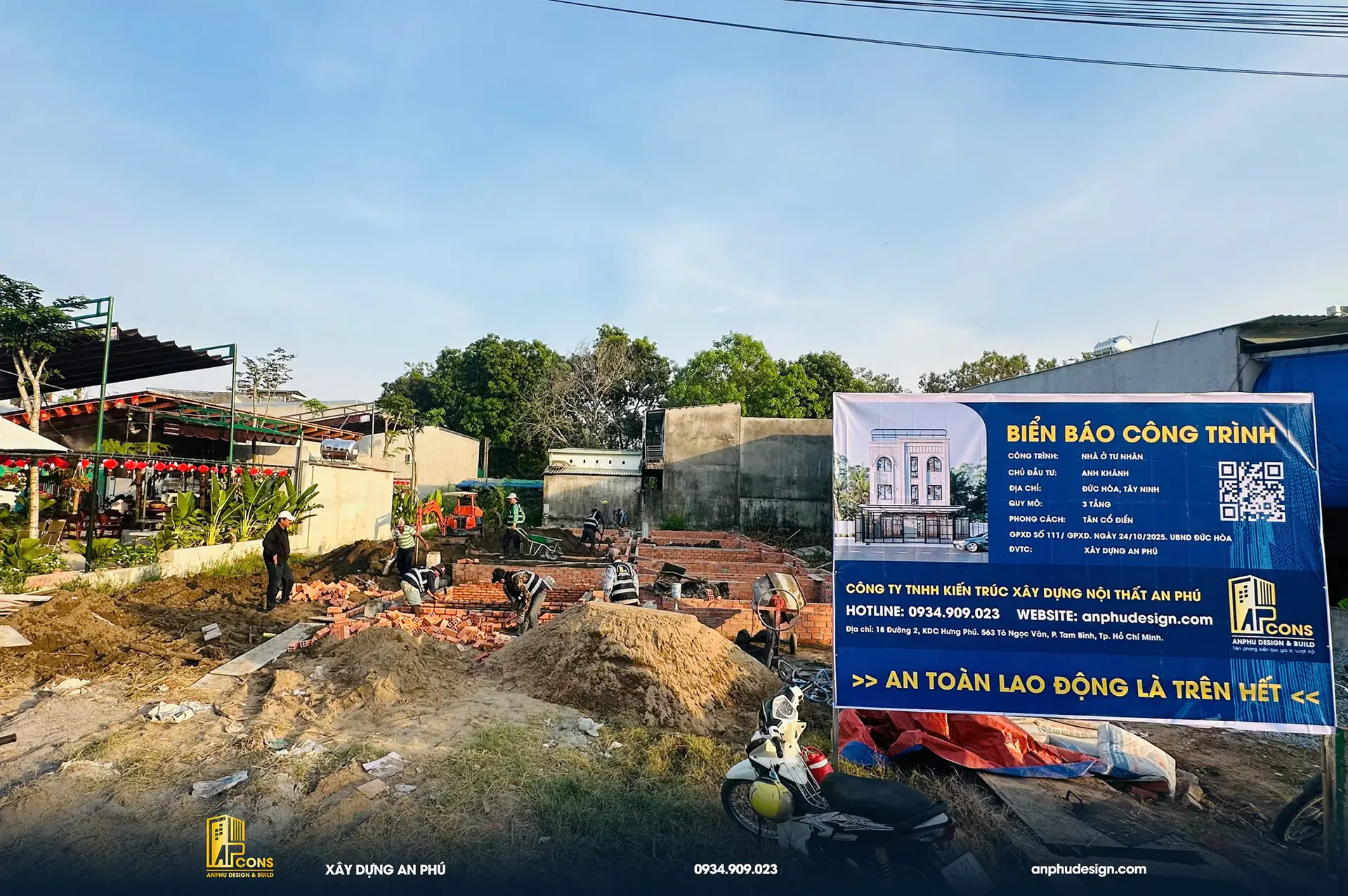

xay-dai-mong-1
Tổng Quan Công Trình Giai Đoạn Bắt Đầu

5.1 Gia Công Lắp Dựng Cốp Pha Sắt Thép Đổ Bê Tông Sàn Tầng Trệt

Đội ngũ kỹ thuật tiến hành gia công và lắp dựng hệ cốp pha sắt thép theo đúng bản vẽ kết cấu đã được phê duyệt. Hệ cốp pha được kiểm soát chặt chẽ về cao độ, độ phẳng và liên kết, đảm bảo khả năng chịu tải trong suốt quá trình đổ bê tông.

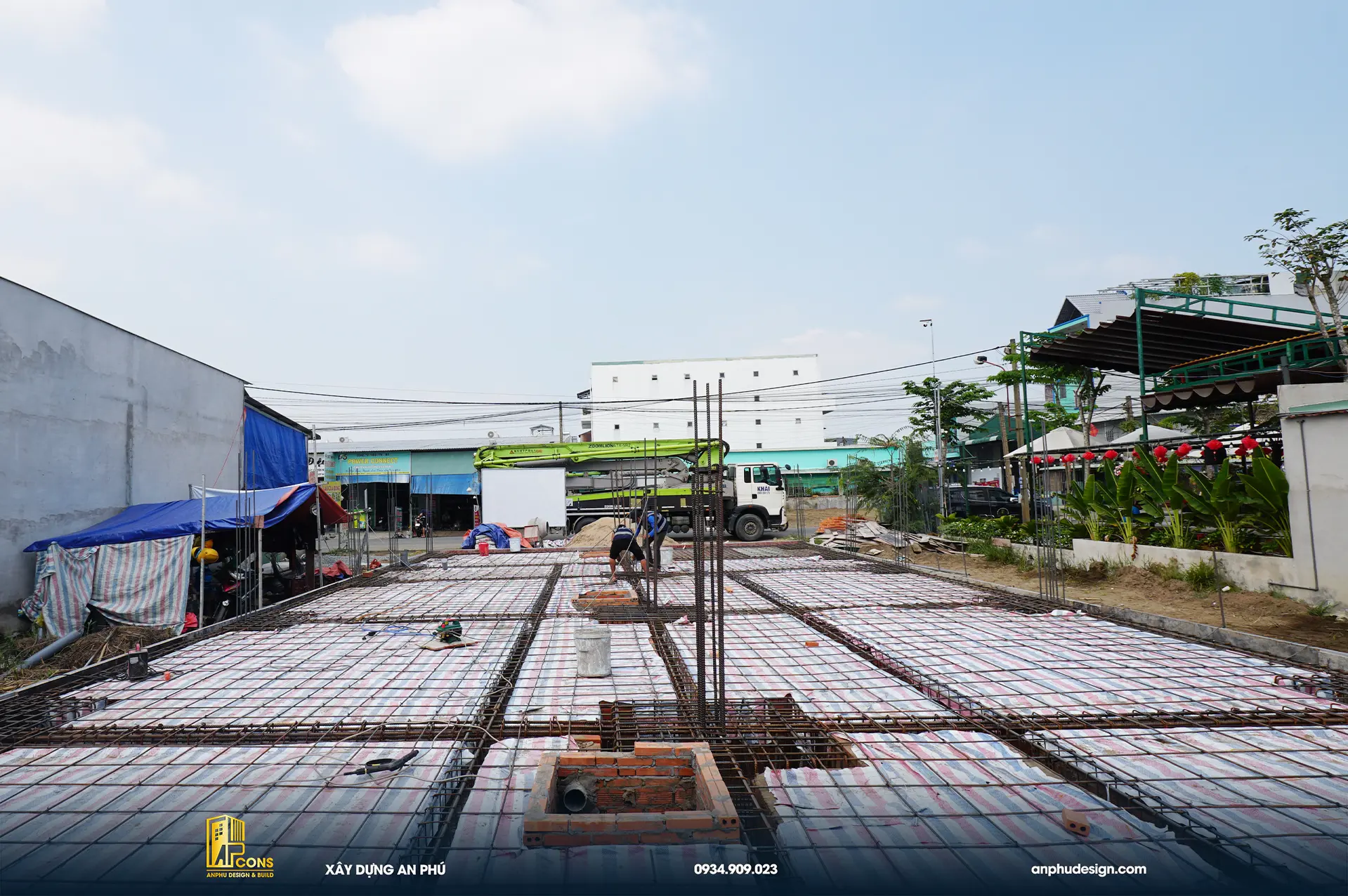

gia-cong-lap-dung-sat-thep-dai-mong
GCLD Sắt Thép Sàn Tầng Trệt

Song song đó, cốt thép sàn được gia công, bố trí đúng chủng loại, khoảng cách và vị trí neo buộc, tuân thủ đầy đủ tiêu chuẩn kỹ thuật xây dựng.

nghiem-thu-sat-thep
Nghiệm Thu Sắt Thép Sàn Trước Khi Đổ Bê Tông

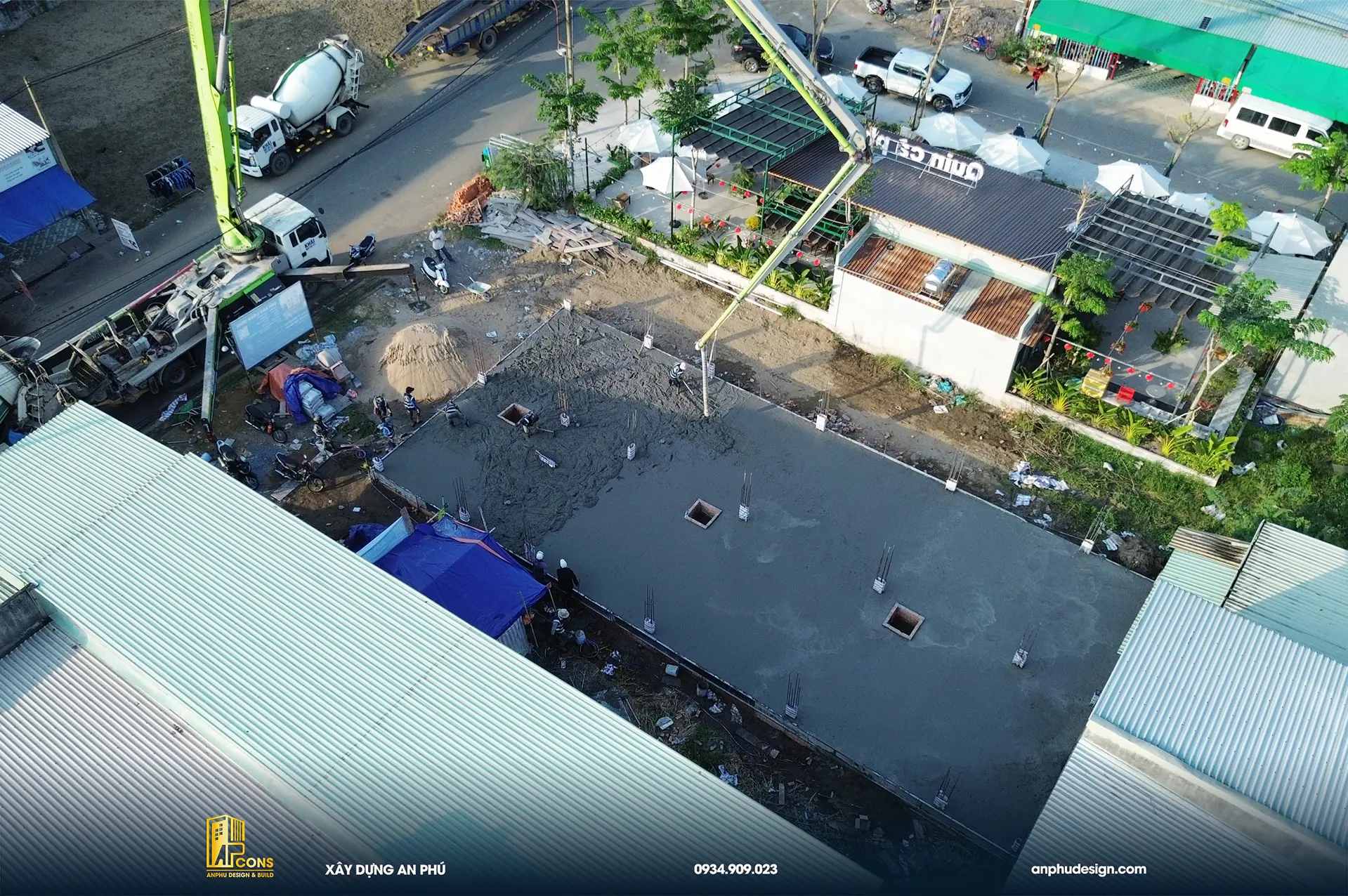

Sau khi hoàn tất công tác nghiệm thu cốp pha và cốt thép, công trình tiến hành đổ bê tông sàn tầng trệt. Quá trình đổ được thực hiện liên tục, kết hợp đầm rung đúng kỹ thuật nhằm đảm bảo bê tông đặc chắc, hạn chế rỗ tổ ong và nứt bề mặt.

do-be-tong-san
Đổ Bê Tông Sàn Tầng Trệt

5.2 Gia Công Lắp Dựng Cốp Pha Sắt Thép Đổ Bê Tông Sàn Lầu 1

Sau khi hoàn thiện phần trệt, công trình khách sạn tiếp tục được triển khai lên cao với hạng mục gia công, lắp dựng sắt thép dầm sàn và đổ bê tông lầu 1.

Công tác gia công sắt thép được thực hiện đúng theo hồ sơ thiết kế kết cấu, đảm bảo chủng loại, đường kính và mật độ thép theo yêu cầu kỹ thuật. Quá trình lắp dựng được kiểm soát chặt chẽ về:

Vị trí thép dầm, thép sàn theo bản vẽ

Khoảng cách, lớp bảo vệ bê tông

Liên kết giữa thép dầm – sàn – cột đảm bảo khả năng chịu lực đồng bộ

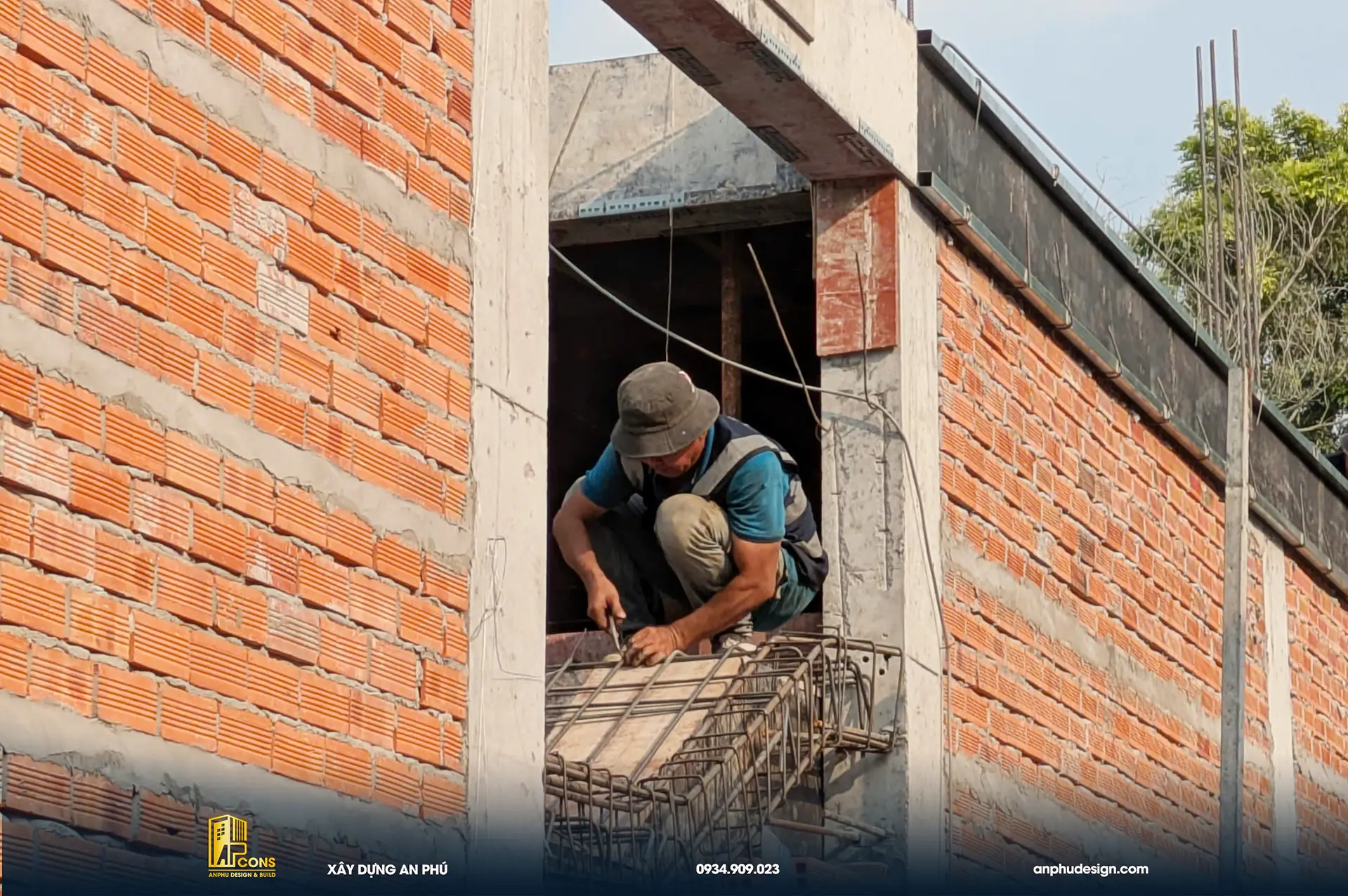

gia-cong-sat-thep-cau-thang
Gia Công Lắp Dựng Sắt Thép Cầu Thang Tầng Trệt

thi-cong-sat-thep-san-tang-1
Gia Công Lắp Dựng Sắt Thép Dầm Sàn Lầu 1

Hệ thống cốp pha được lắp dựng chắc chắn, đúng cao độ, đảm bảo độ kín khít và khả năng chịu tải trong suốt quá trình đổ bê tông.

tong-quan-cong-trinh

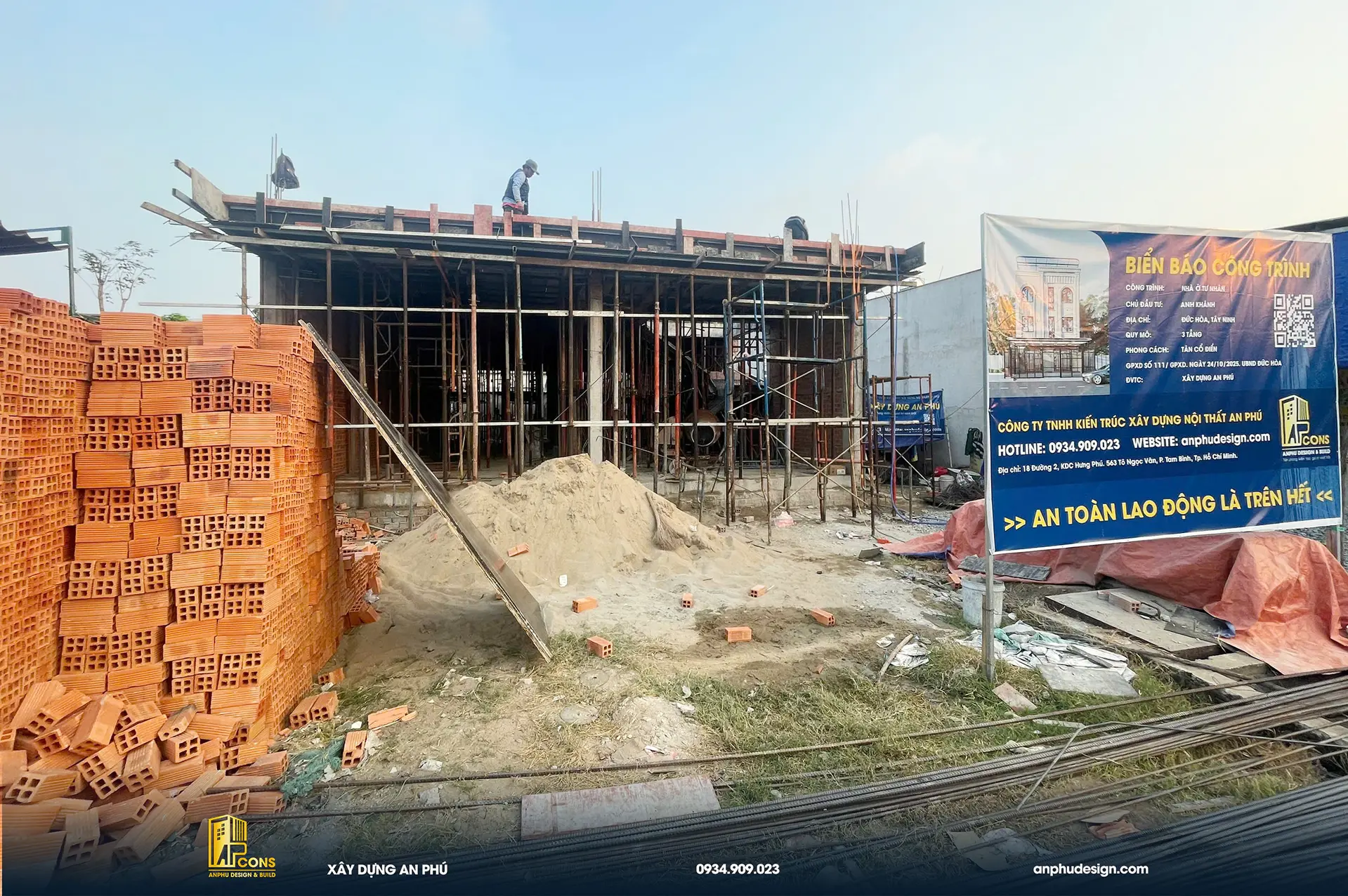

Tổng Quan Công Trình Giai Đoạn Tầng Trệt

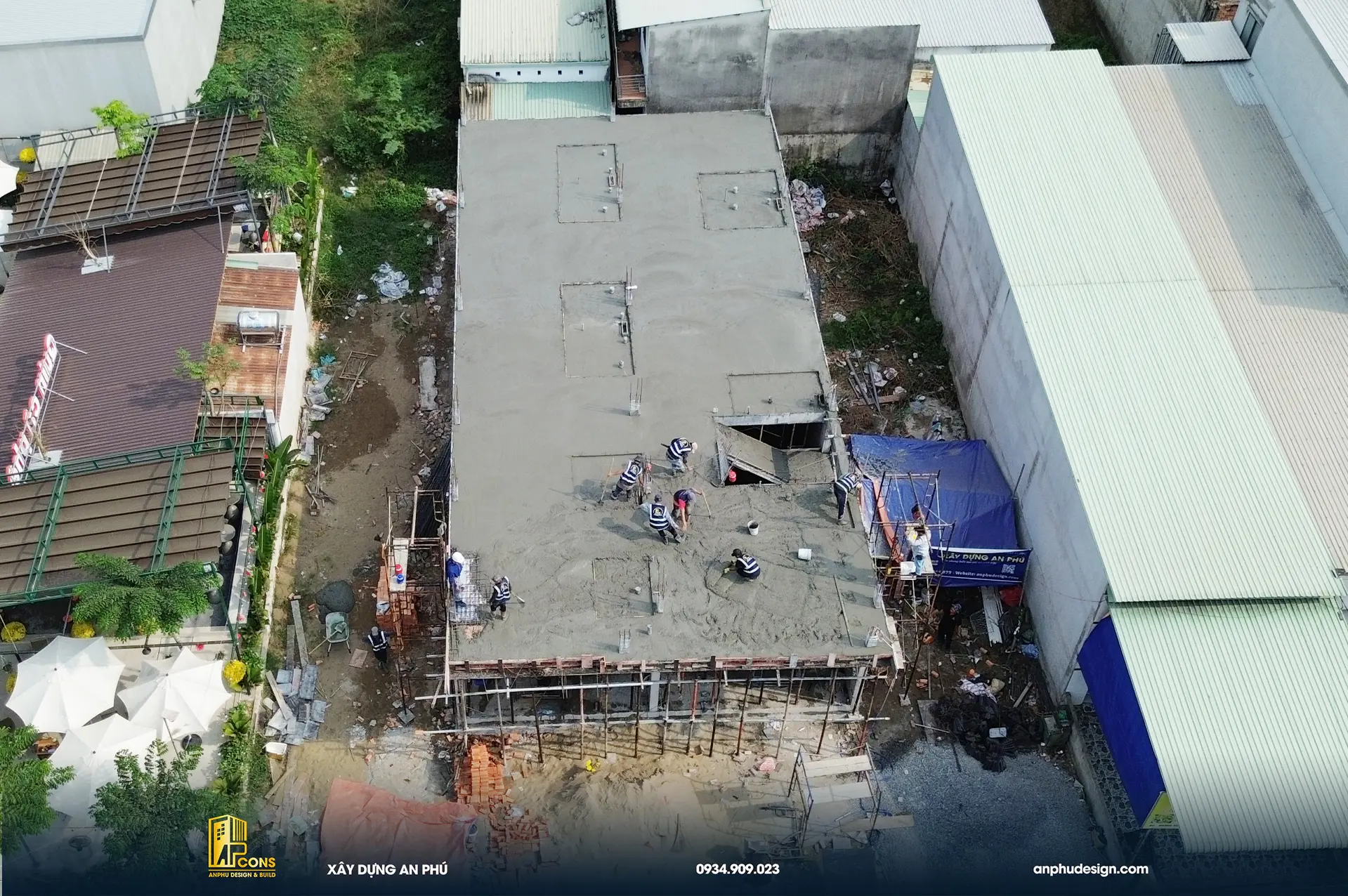

do-be-tong-san--tang-1
Thi Công Đổ Bê Tông Sàn Lầu 1

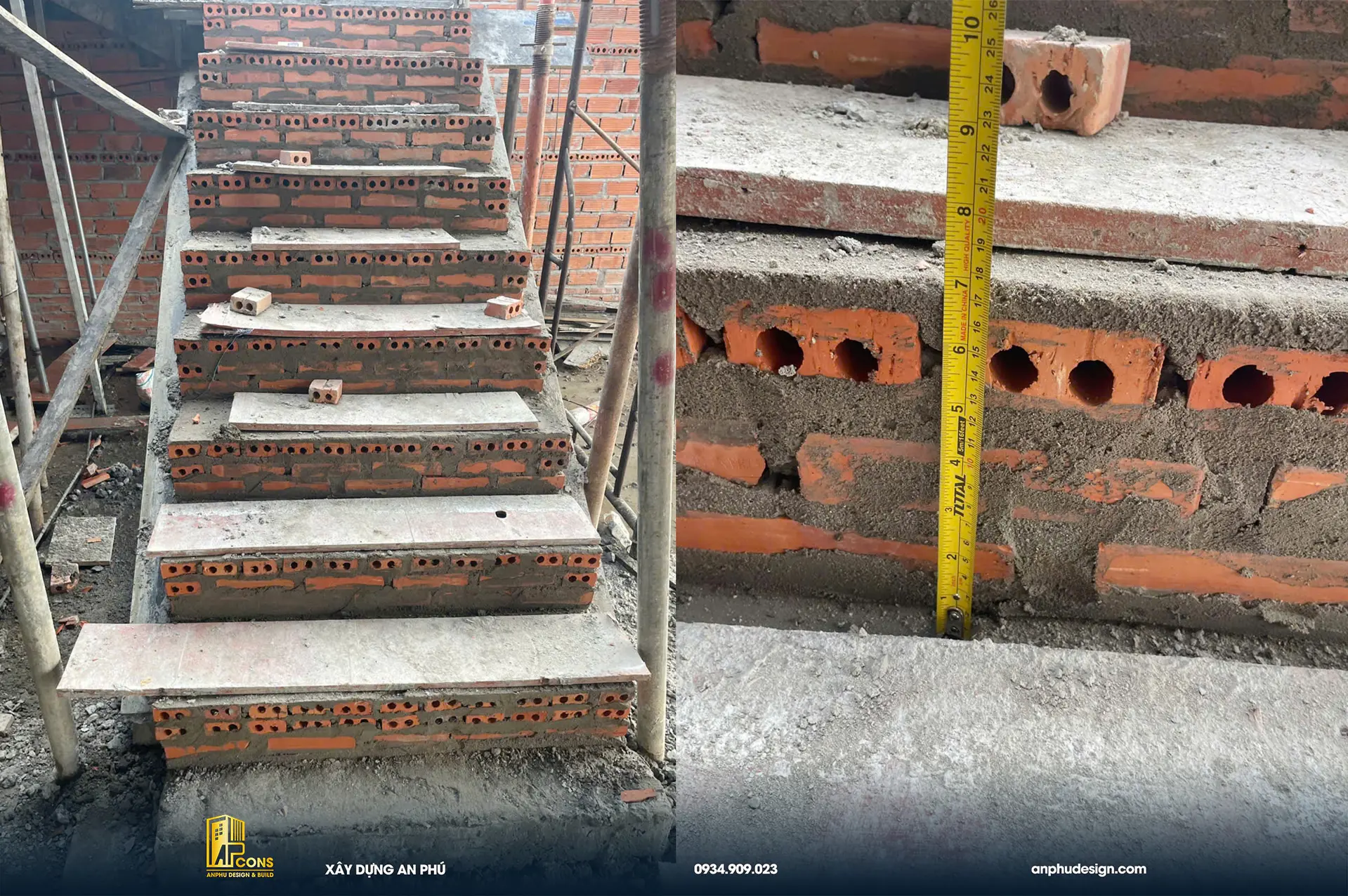

xay-bac-cau-thang
Thi Công Xây Bậc Cầu Thang

Sau khi hoàn tất công tác đổ bê tông, Hạng mục đổ bê tông cột được thực hiện theo đúng hồ sơ thiết kế kết cấu, kiểm soát chặt chẽ về kích thước, cao độ và liên kết với hệ dầm sàn phía dưới. Quá trình thi công đảm bảo cột đạt độ đặc chắc, đúng yêu cầu chịu lực, tạo hệ khung vững chắc cho các tầng tiếp theo.

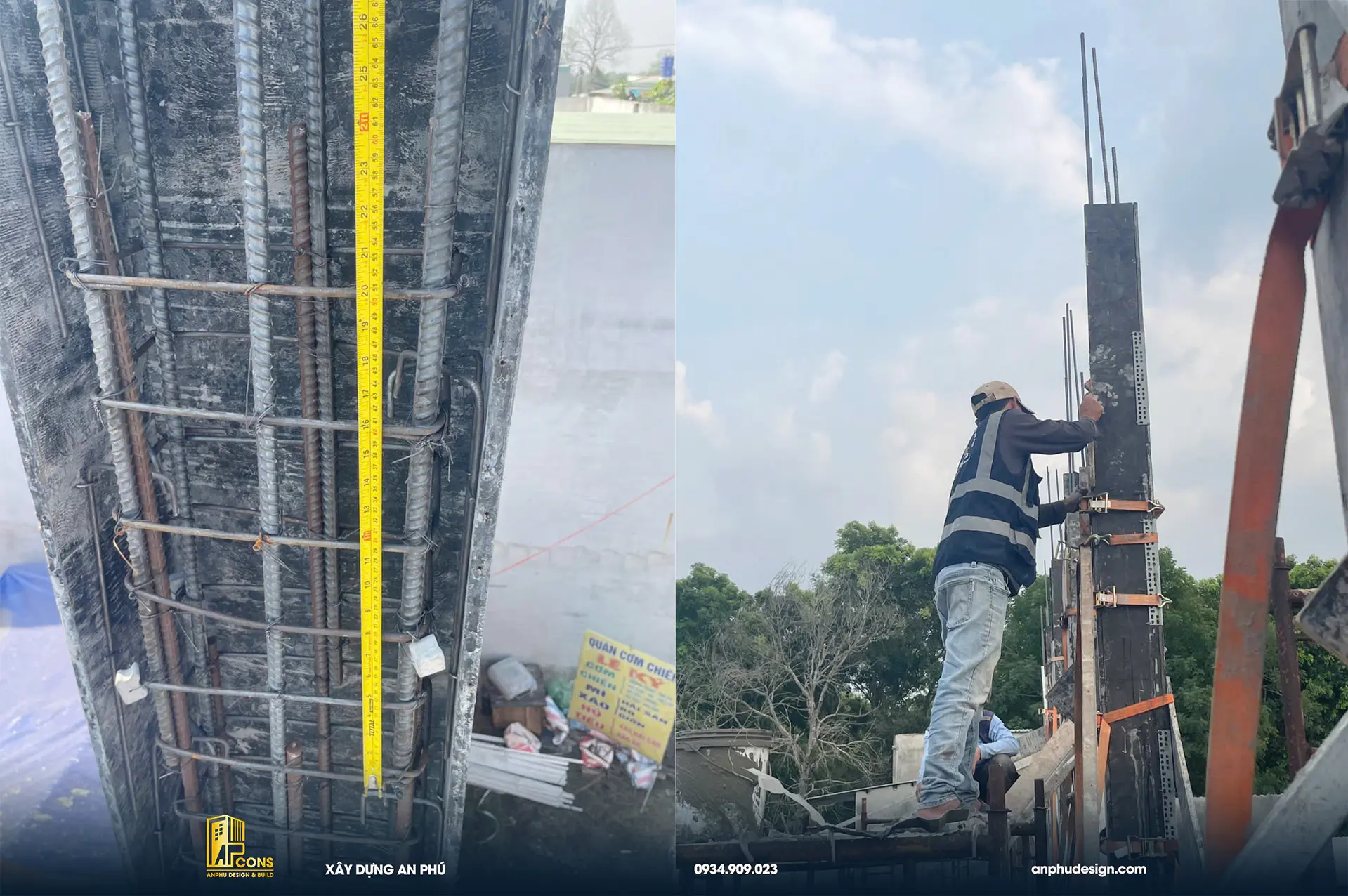

do-be-tong-cot-lau1-khach-san-3-tang
Gia Công Lắp Dựng Sắt Thép Và Đổ Bê Tông Cột Lầu 1

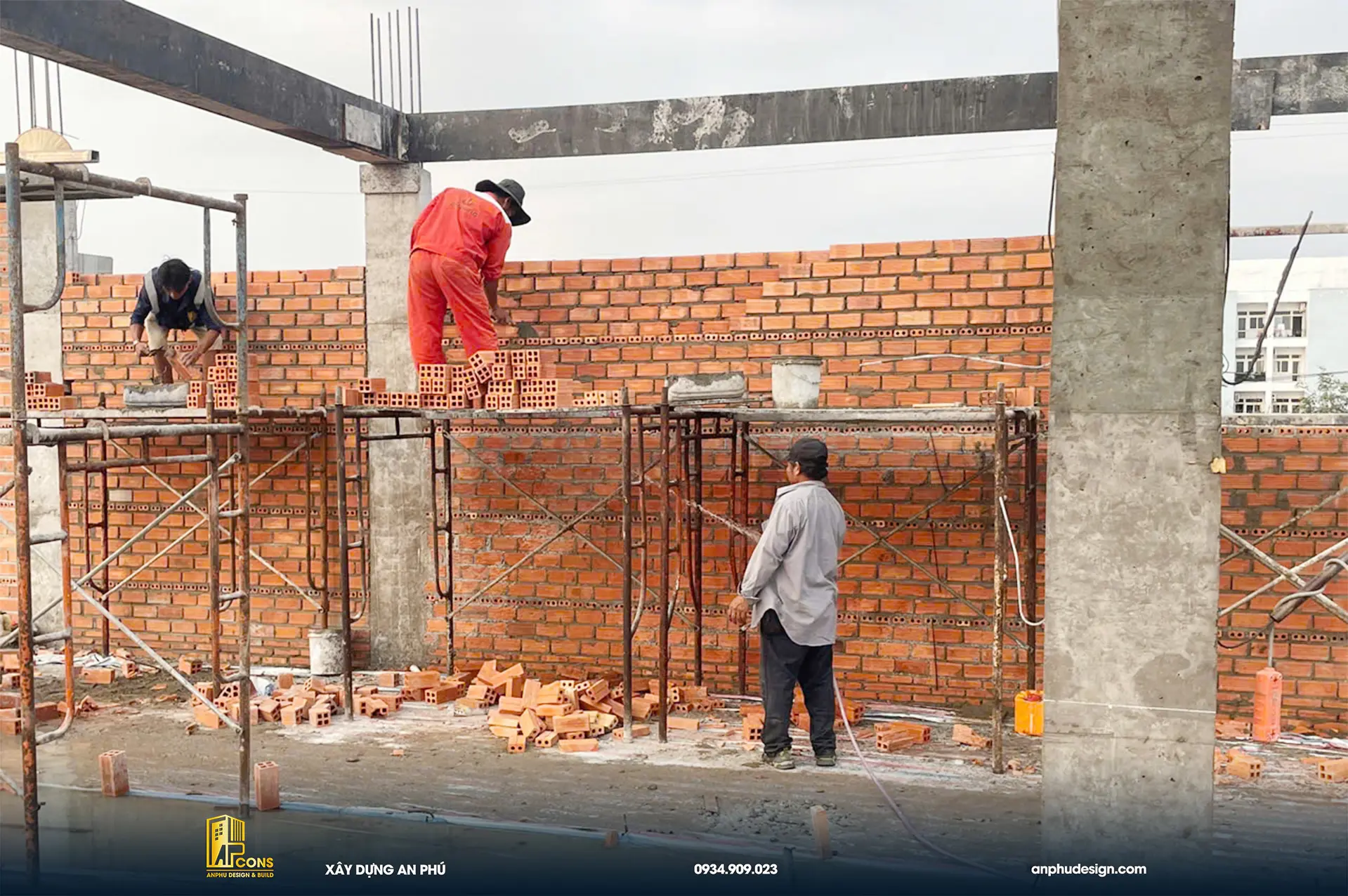

Song song đó, công tác xây tường bao lầu 1 được triển khai nhằm định hình hình khối kiến trúc và mặt đứng công trình.

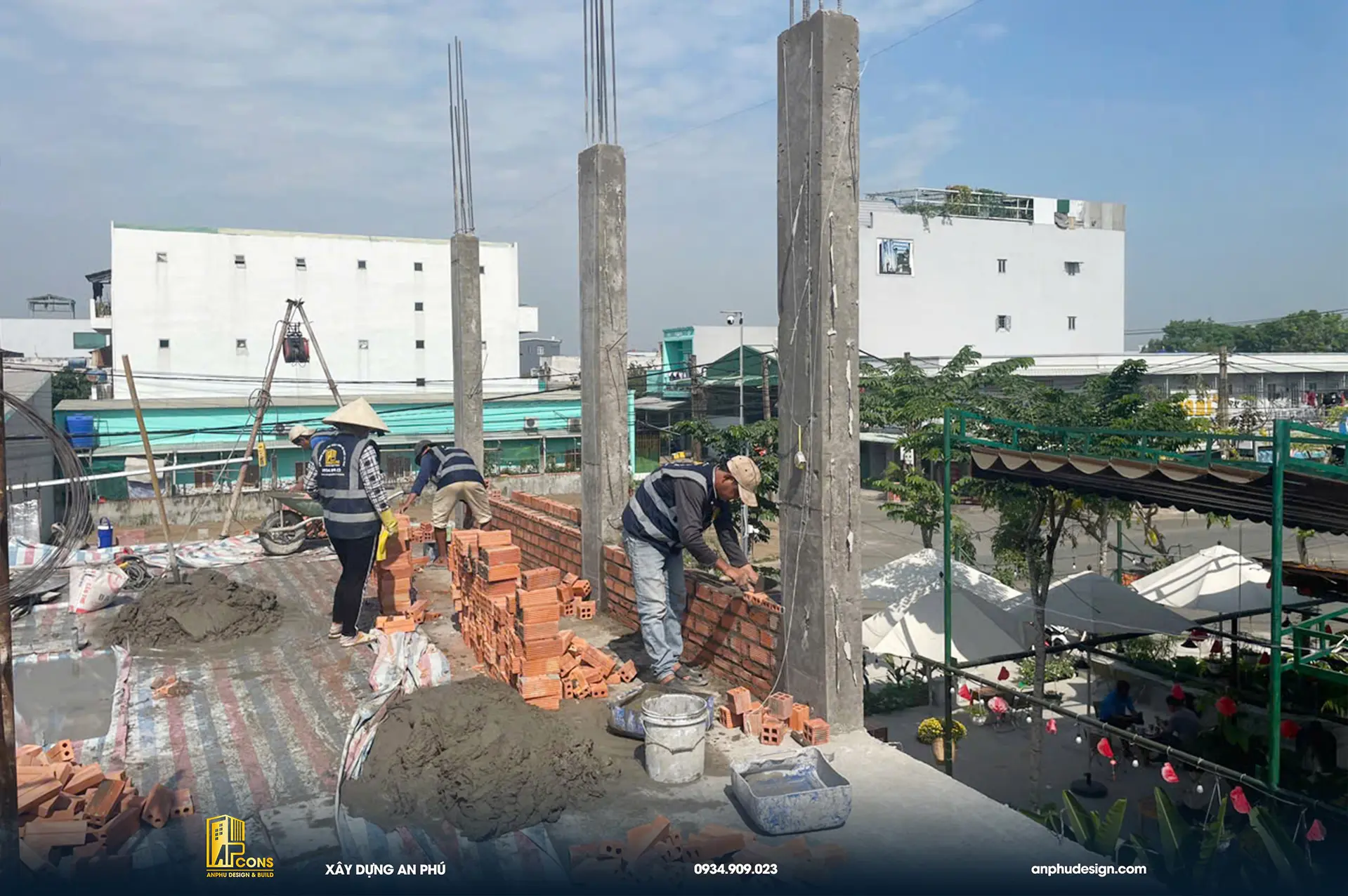

do-be-tong-cot-tang-1
Thi Công Xây Tường Bao Lầu 1

xay-tuong-bao-lau1-khach-san-3-tàng
Thi Công Xây Tường Bao Lầu 1

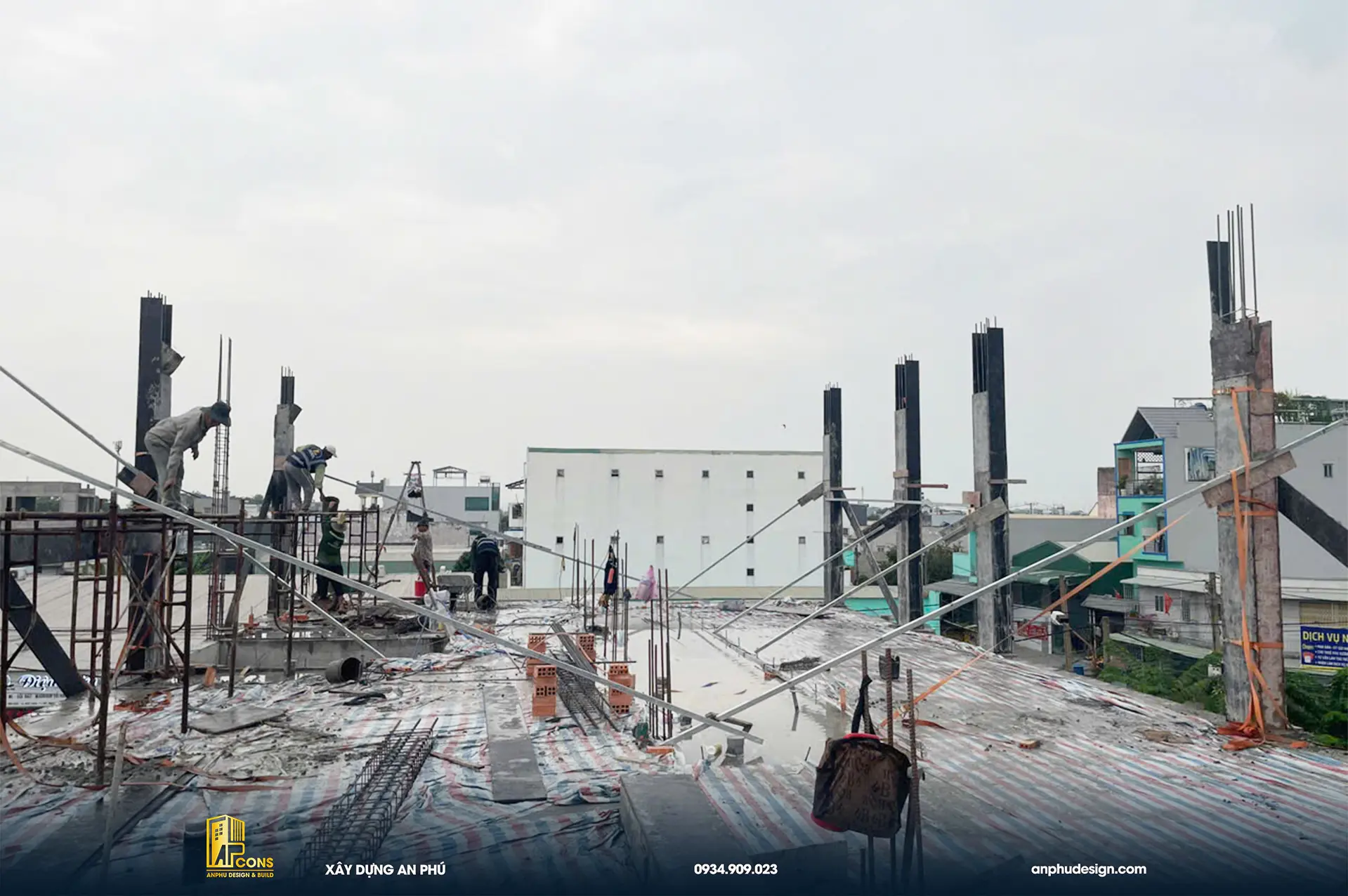

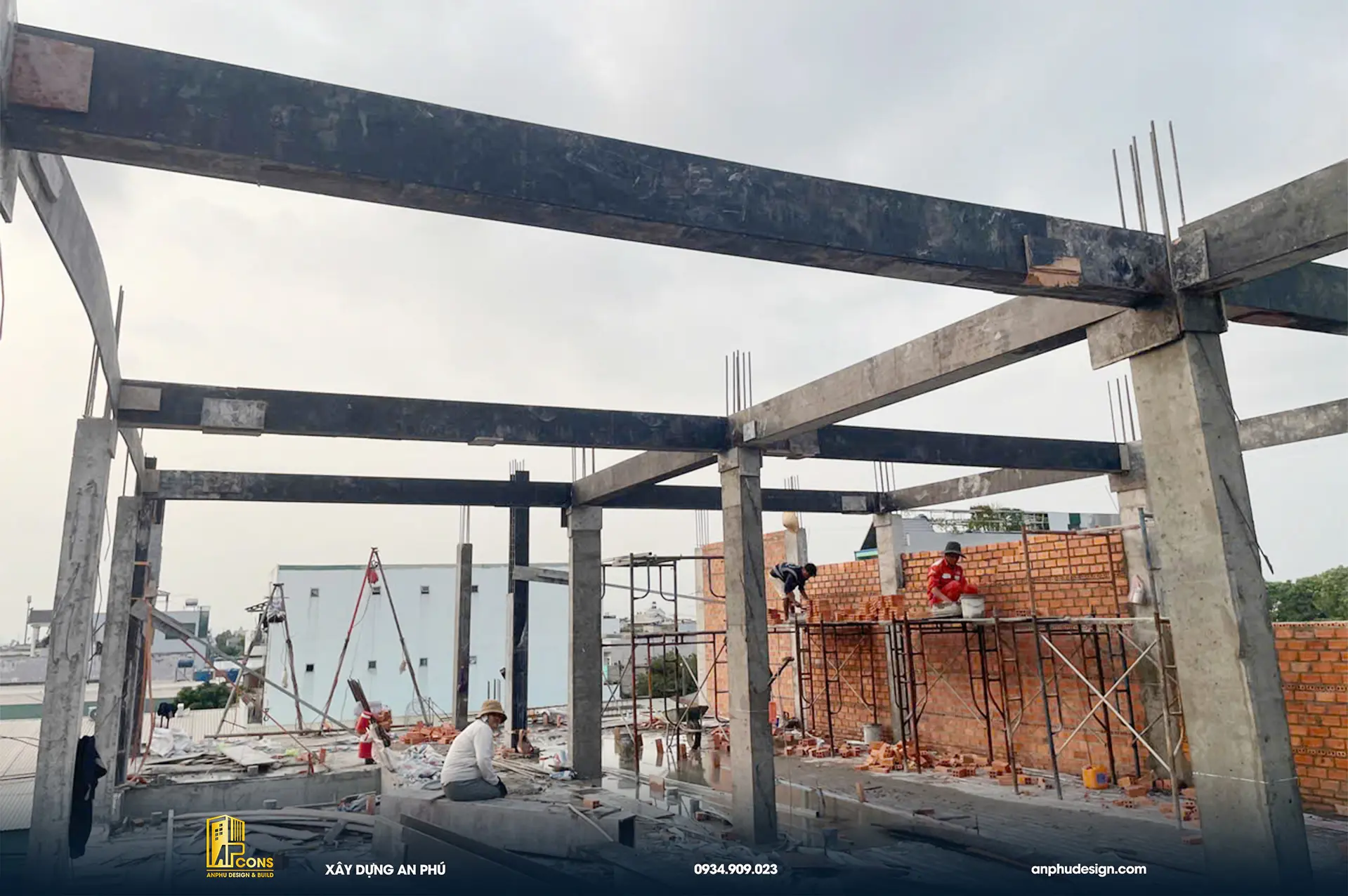

5.3 Gia Công Lắp Dựng Cốp Pha Sắt Thép Đổ Bê Tông Sàn Lầu 2

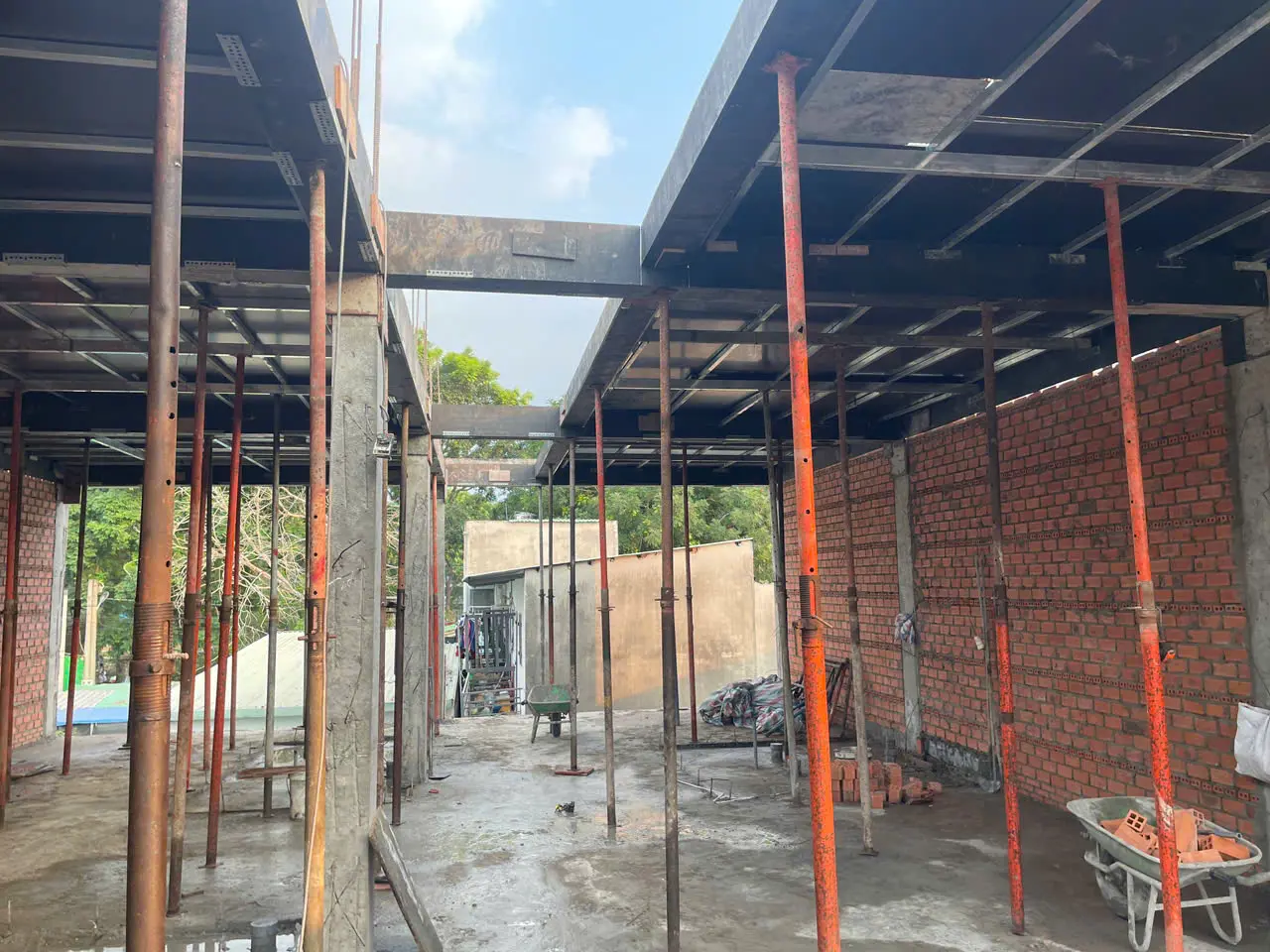

z7477406434502_08de8e16ba3b0032fd33980fc0bedc83
Gia Công Lắp Dựng Cốp Pha Dầm Sàn Lầu 2

gia-cong-lap-dung-sat-thep-dam-san-lau-2
Gia Công Lắp Dựng Cốp Pha Dầm Sàn Lầu 2

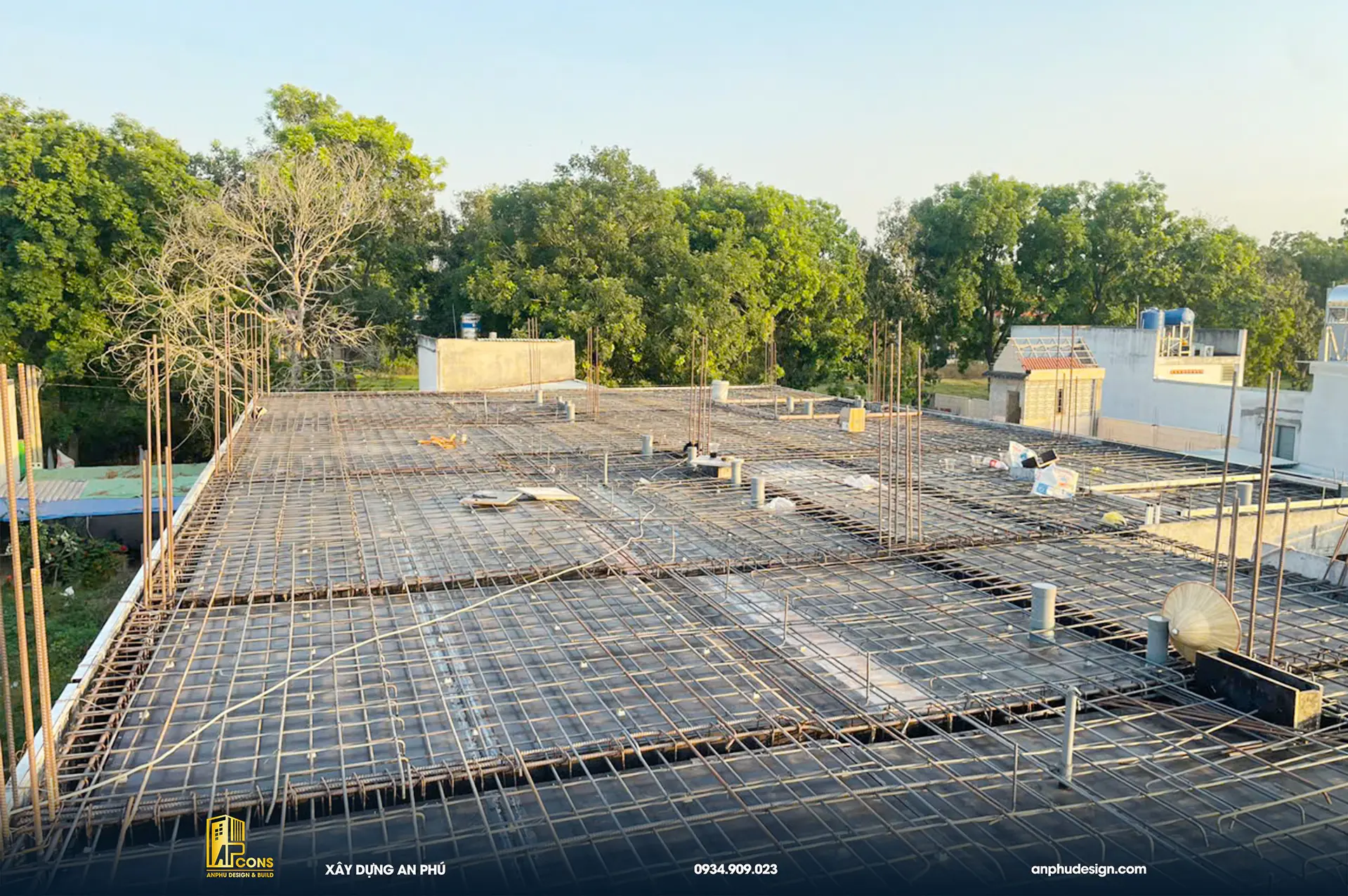

gia-cong-lap-dung-sat-thep-dam-san-lau-2-khach-san-3-tang

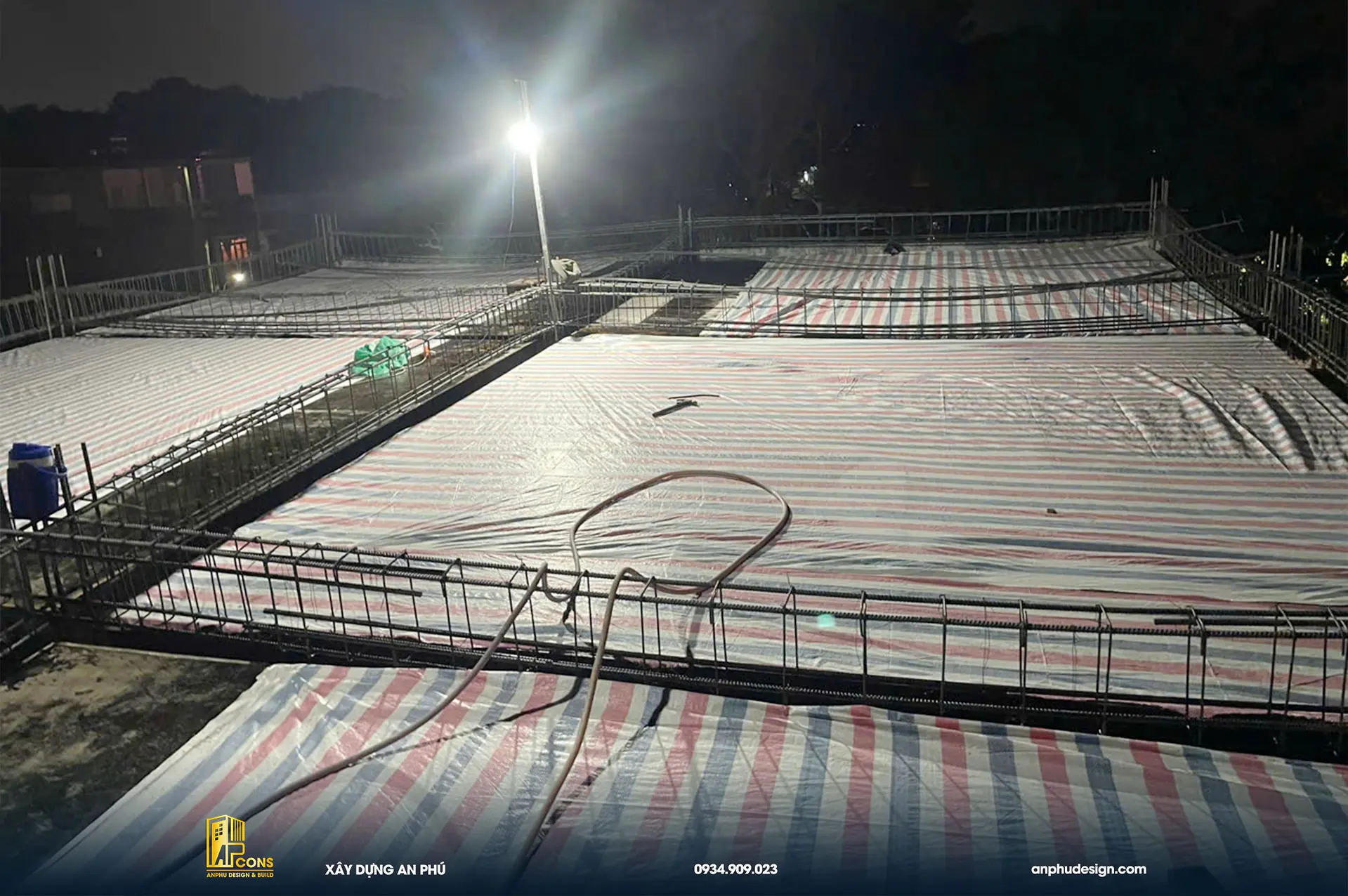

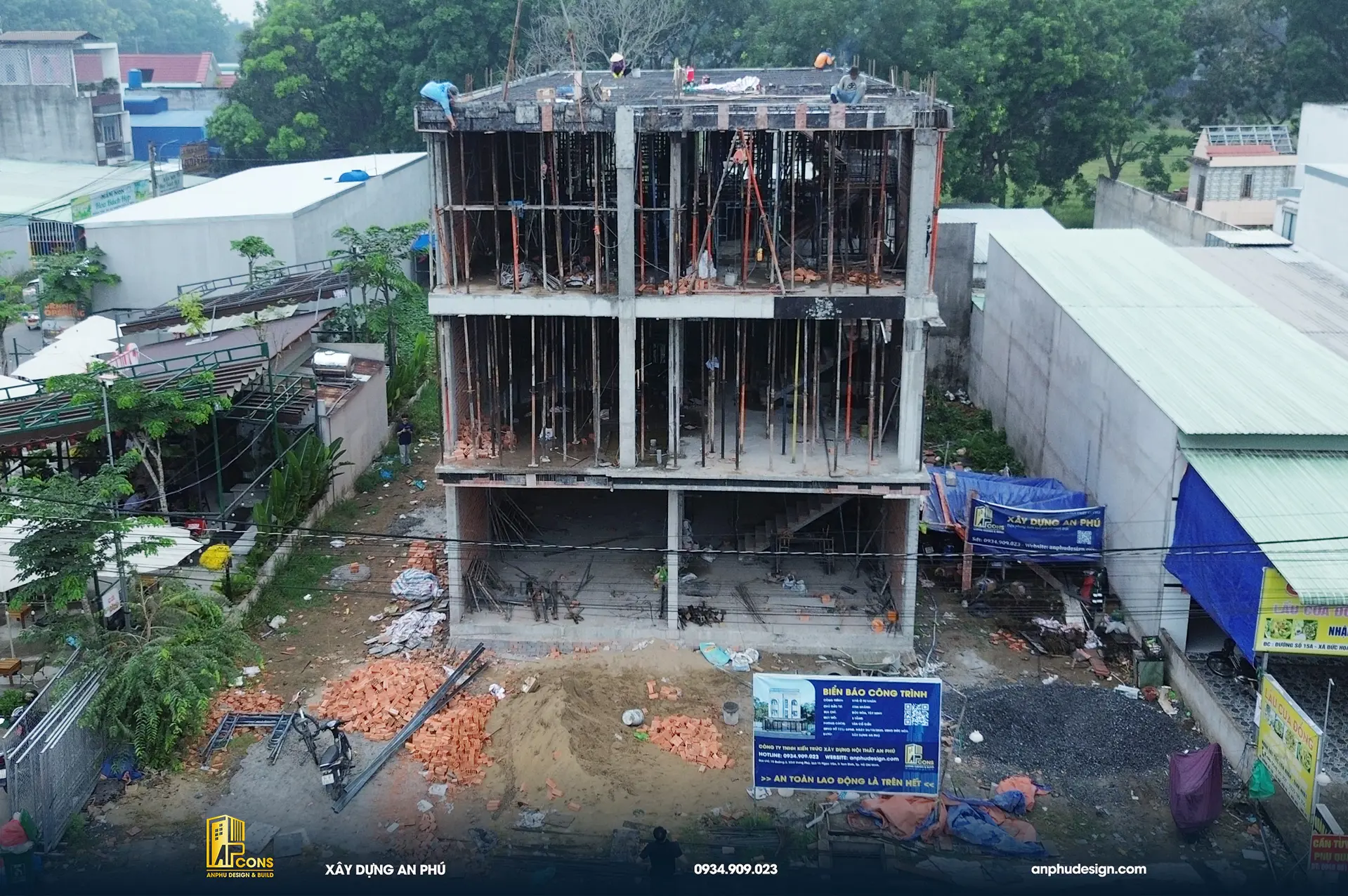

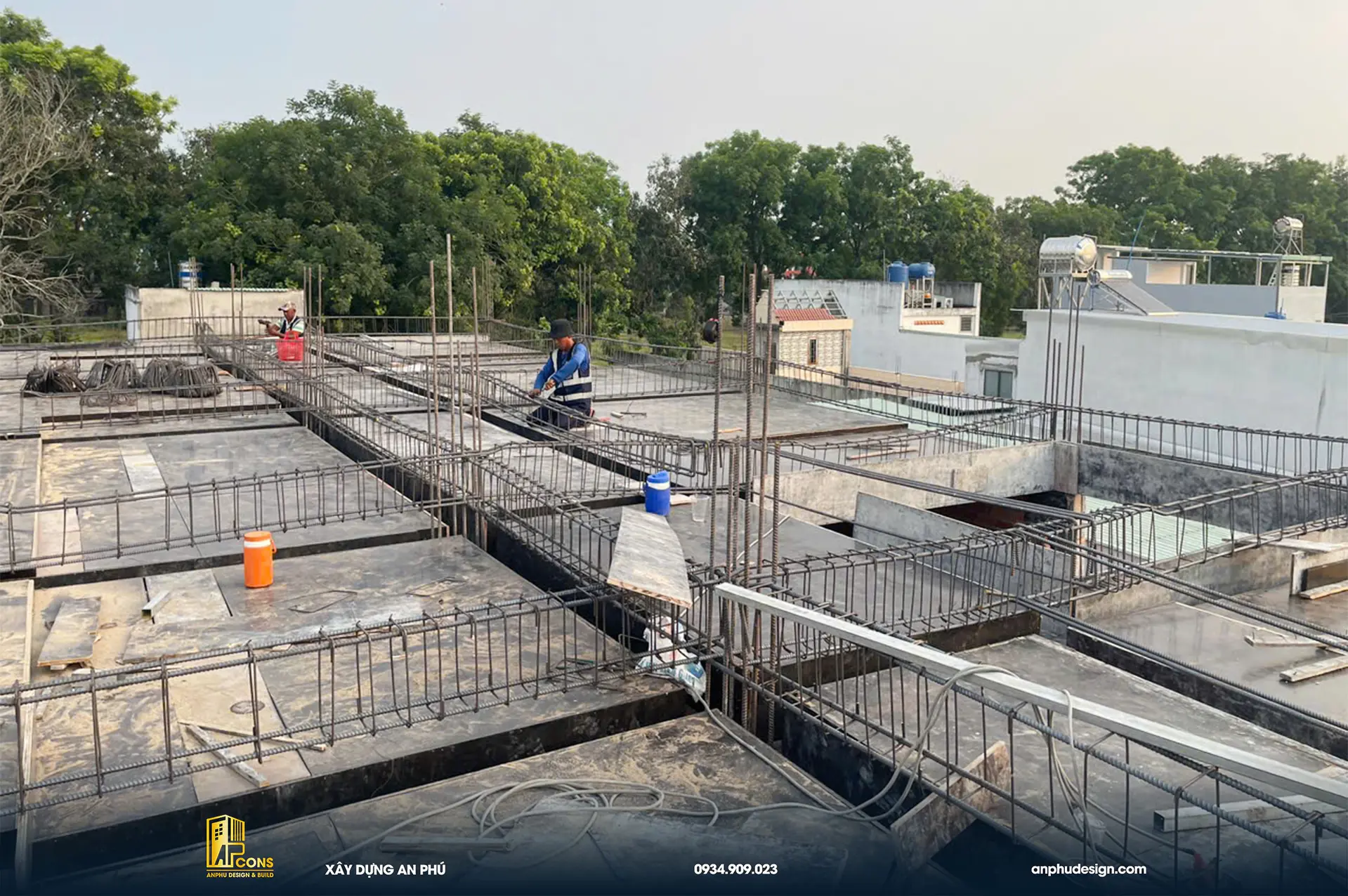

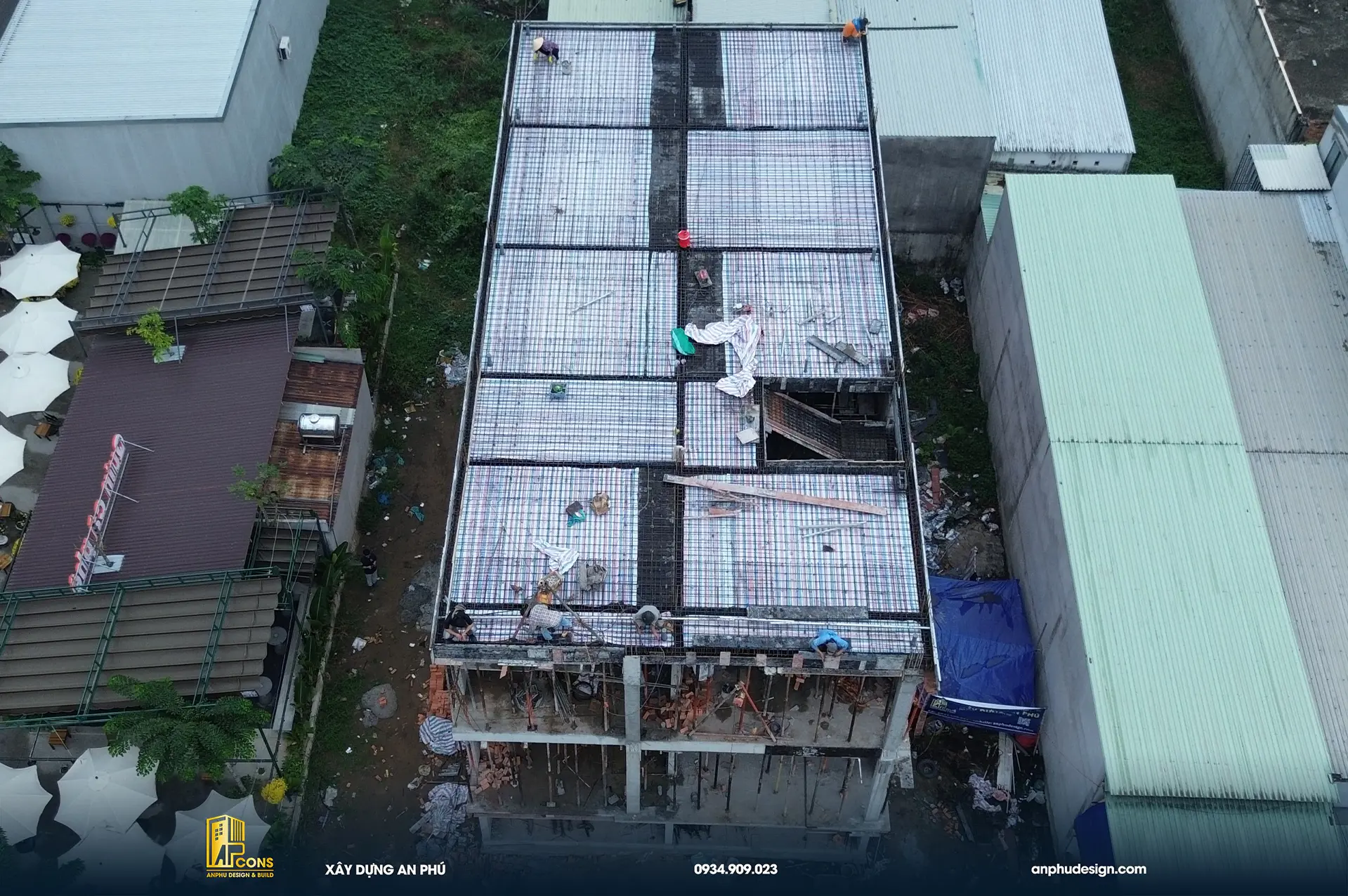

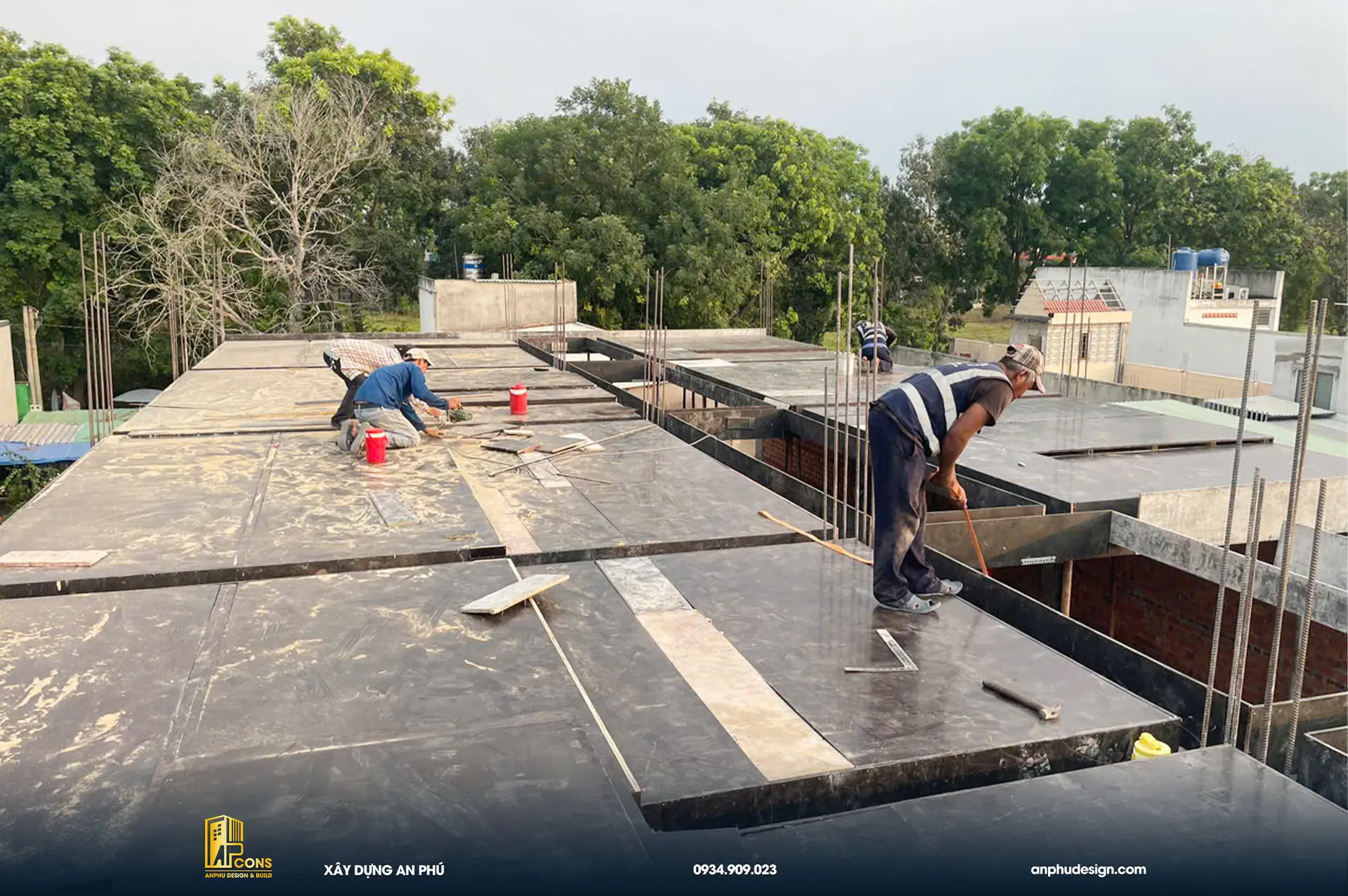

Gia Công Lắp Dựng Sắt Thép Dầm Sàn Lầu 2

XEM THÊM

Đơn giá thiết kế nhà phố, biệt thự 2025 >>>

Báo giá thi công phần thô nhà phố 2025 >>>

XÂY DỰNG AN PHÚ

🏠 Địa chỉ: 18 Đường 2, KDC Hưng Phú, 563 Tô Ngọc Vân, P. Tam Bình, TP. Hồ Chí Minh

📩 Email: anphu.tuvan01@gmail.com

☎️ SĐT: 0934.909.023

👉 Thông tin liên hệ khác:

XÂY NHÀ TRỌN GÓI AN PHÚ - TIÊN PHONG KIẾN TẠO GIÁ TRỊ VƯỢT TRỘI

TƯ VẤN MIỄN PHÍ TỪ KIẾN TRÚC SƯ

Vui lòng để lại số điện thoại để được chúng tôi tư vấn hoàn toàn MIỄN PHÍ
